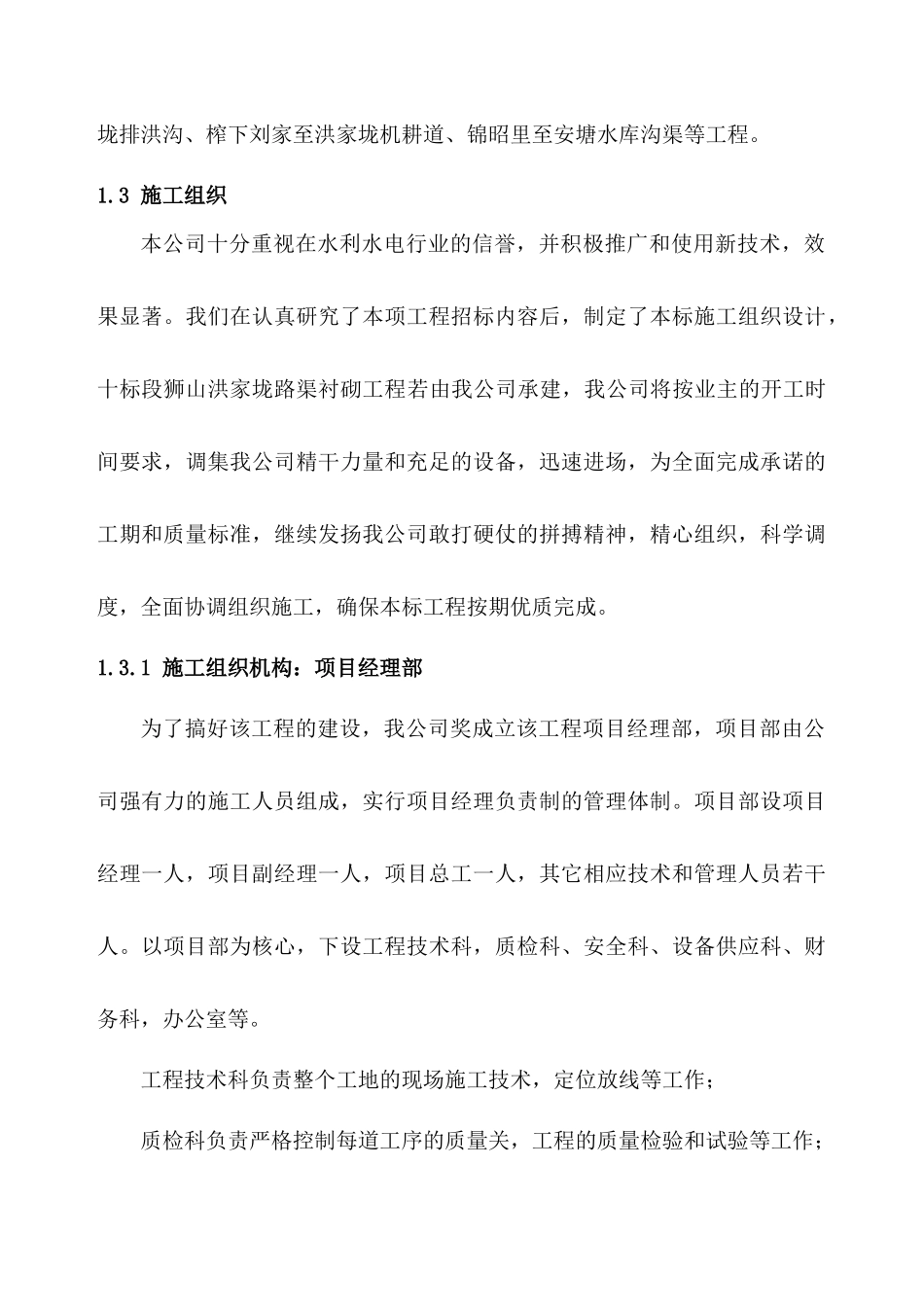

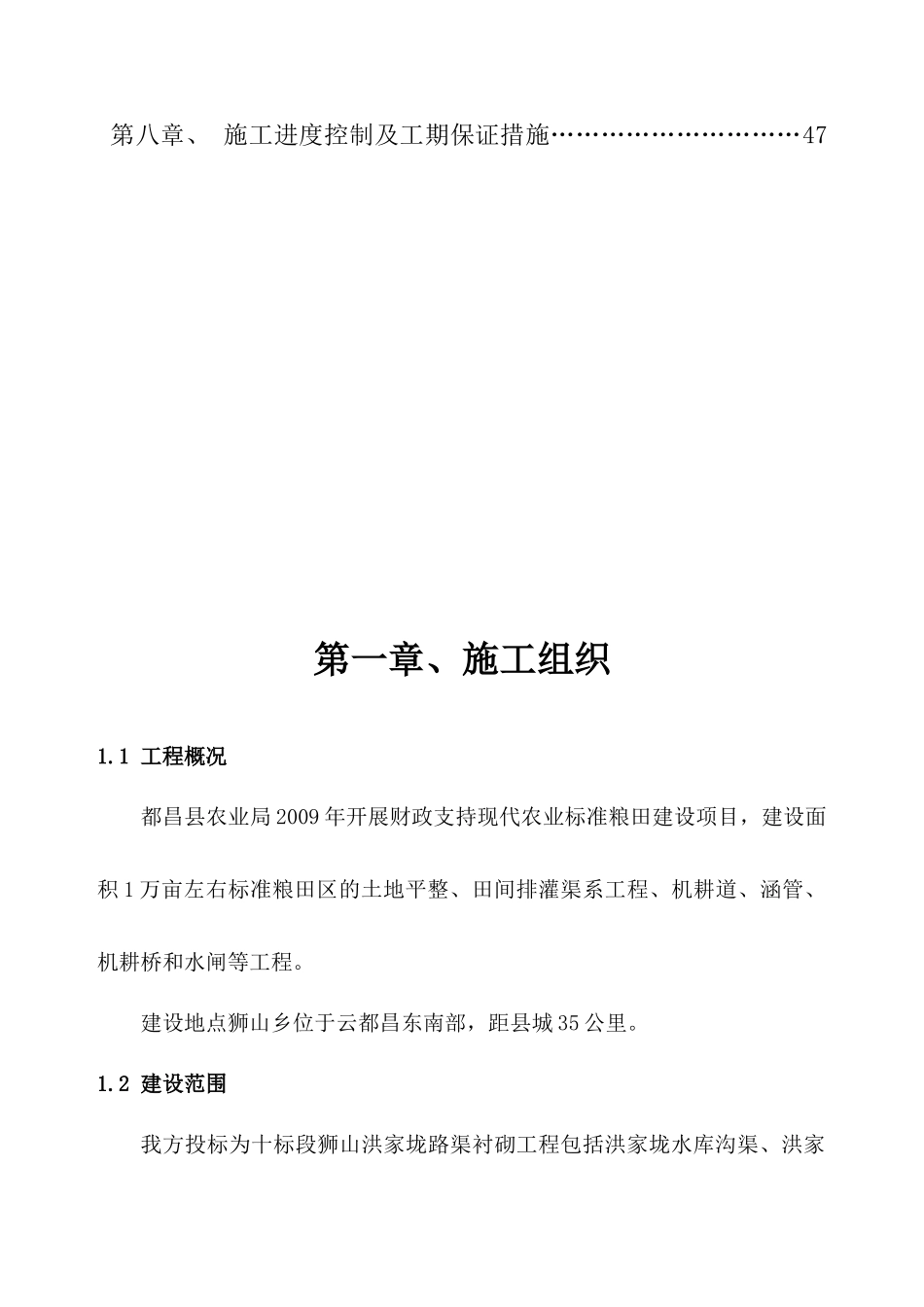

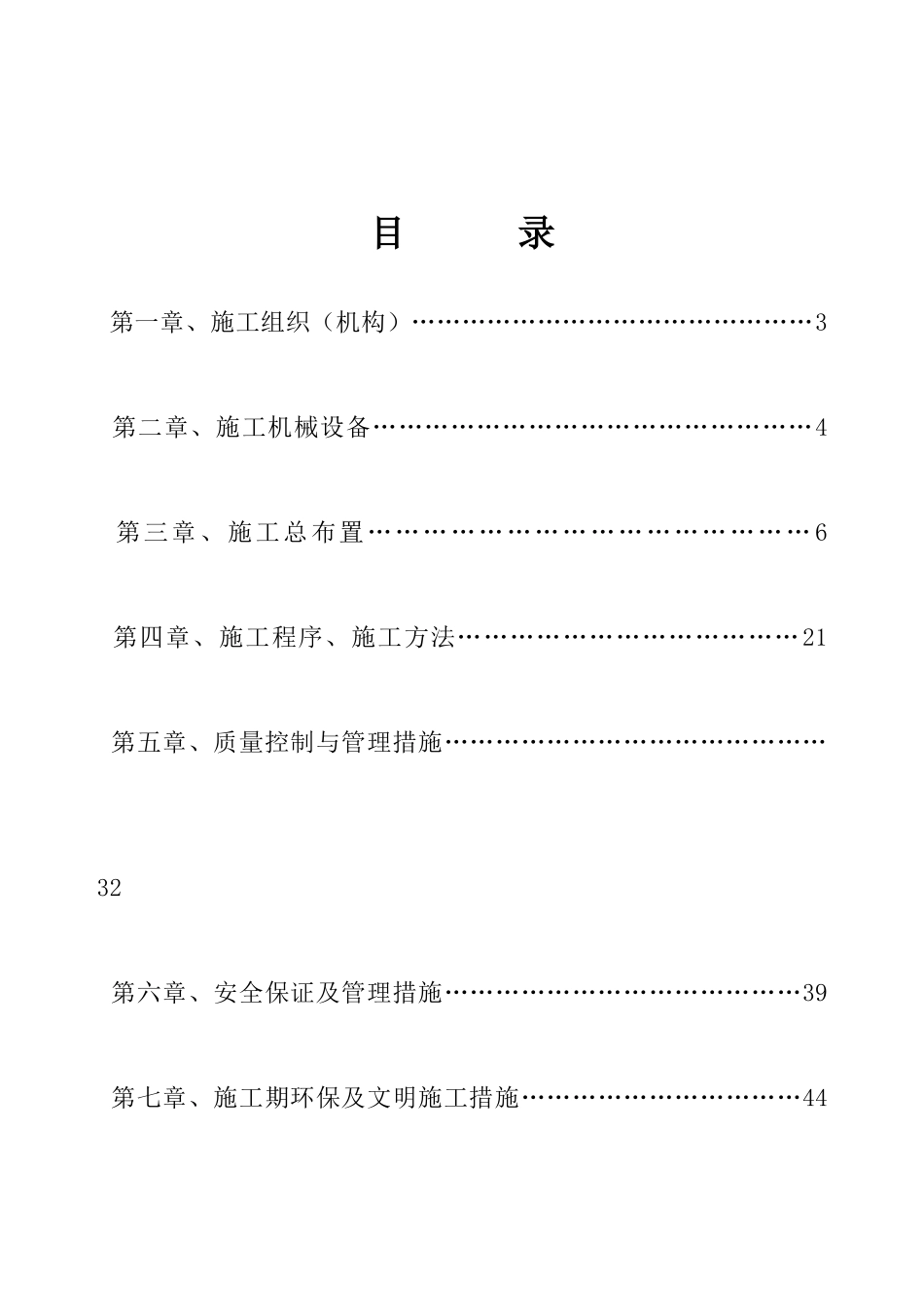

目 录 第一章、施工组织(机构)…………………………………………3 第二章、施工机械设备……………………………………………4 第三章、施工总布置………………………………………… 6 第四章、施工程序、施工方法…………………………………21 第五章、质量控制与管理措施………………………………………32 第六章、安全保证及管理措施……………………………………39 第七章、施工期环保及文明施工措施……………………………44 第八章、 施工进度控制及工期保证措施…………………………47第一章、施工组织1.1 工程概况都昌县农业局 2009 年开展财政支持现代农业标准粮田建设项目,建设面积 1 万亩左右标准粮田区的土地平整、田间排灌渠系工程、机耕道、涵管、机耕桥和水闸等工程。建设地点狮山乡位于云都昌东南部,距县城 35 公里。1.2 建设范围我方投标为十标段狮山洪家垅路渠衬砌工程包括洪家垅水库沟渠、洪家垅排洪沟、榨下刘家至洪家垅机耕道、锦昭里至安塘水库沟渠等工程。1.3 施工组织本公司十分重视在水利水电行业的信誉,并积极推广和使用新技术,效果显著。我们在认真研究了本项工程招标内容后,制定了本标施工组织设计,十标段狮山洪家垅路渠衬砌工程若由我公司承建,我公司将按业主的开工时间要求,调集我公司精干力量和充足的设备,迅速进场,为全面完成承诺的工期和质量标准,继续发扬我公司敢打硬仗的拼搏精神,精心组织,科学调度,全面协调组织施工,确保本标工程按期优质完成。1.3.1 施工组织机构:项目经理部为了搞好该工程的建设,我公司奖成立该工程项目经理部,项目部由公司强有力的施工人员组成,实行项目经理负责制的管理体制。项目部设项目经理一人,项目副经理一人,项目总工一人,其它相应技术和管理人员若干人。以项目部为核心,下设工程技术科,质检科、安全科、设备供应科、财务科,办公室等。工程技术科负责整个工地的现场施工技术,定位放线等工作;质检科负责严格控制每道工序的质量关,工程的质量检验和试验等工作;项目经理项目副经理项目总工工程技术科质检科办公室财务科安全科设备物资供应科木工组钢筋组砼 组砖石组机械土方组安全科负责整个工程工地安全生产,保卫、文明施工等工作;设备材料供应科负责设备、材料、零部件等的采购供应与管理工作;生产科负责工程调度、施工人员安排等工作,办公室负责后勤供应、职工生活、处理地方关系;财务科负责资金调配、成本核算与监督等...
