清华大学深圳研究生院创新基地建设工程(一期)施工总承包化粪池专项施工方案中国华西企业有限公司编制日期: 2015 年 10 月整理版
清华大学深圳研究生院创新基地建设工程(一期)化粪池专项施工方案编制单位:总工程师:工程技术部:编制:编制日期:整理版

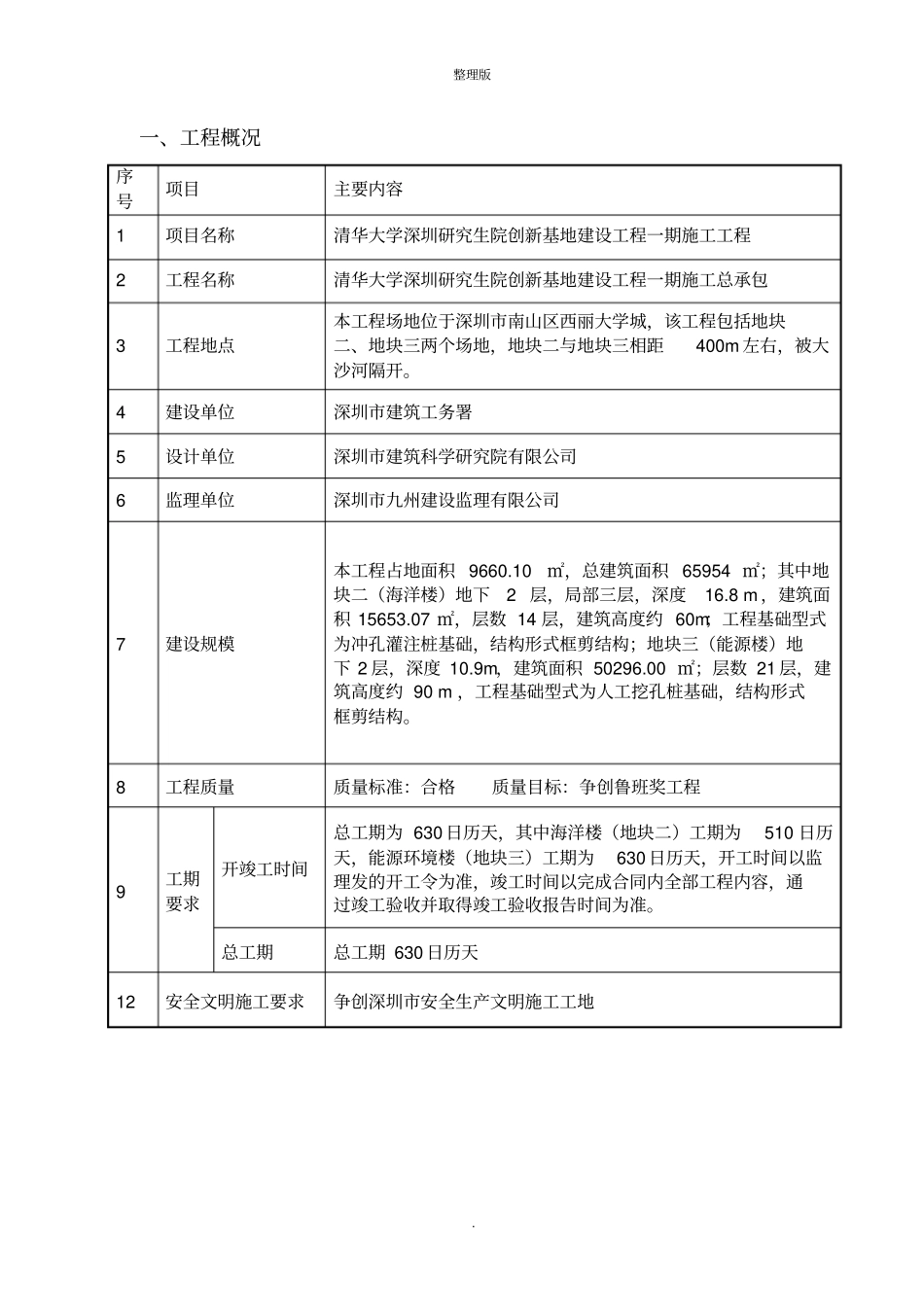

一、工程概况序号项目主要内容1 项目名称清华大学深圳研究生院创新基地建设工程一期施工工程2 工程名称清华大学深圳研究生院创新基地建设工程一期施工总承包3 工程地点本工程场地位于深圳市南山区西丽大学城,该工程包括地块二、地块三两个场地,地块二与地块三相距400m 左右,被大沙河隔开
4 建设单位深圳市建筑工务署5 设计单位深圳市建筑科学研究院有限公司6 监理单位深圳市九州建设监理有限公司7 建设规模本工程占地面积 9660
10㎡,总建筑面积 65954 ㎡;其中地块二(海洋楼)地下 2 层,局部三层,深度16
8 m ,建筑面积 15653
07 ㎡,层数 14 层,建筑高度约 60m;工程基础型式为冲孔灌注桩基础,结构形式框剪结构;地块三(能源楼)地下 2 层,深度 10
9m,建筑面积 50296
00 ㎡;层数 21 层,建筑高度约 90 m ,工程基础型式为人工挖孔桩基础,结构形式框剪结构
8 工程质量质量标准:合格质量目标:争创鲁班奖工程9 工期要求开竣工时间总工期为 630 日历天,其中海洋楼(地块二)工期为510 日历天,能源环境楼(地块三)工期为630 日历天,开工时间以监理发的开工令为准,竣工时间以完成合同内全部工程内容,通过竣工验收并取得竣工验收报告时间为准
总工期总工期 630 日历天12 安全文明施工要求争创深圳市安全生产文明施工工地整理版
二、编制依据①、《建筑地基基础工程施工质量验收规范》GB50202-2002;②、《混凝土结构工程施工质量验收规范》GB50204-2001;③、《
