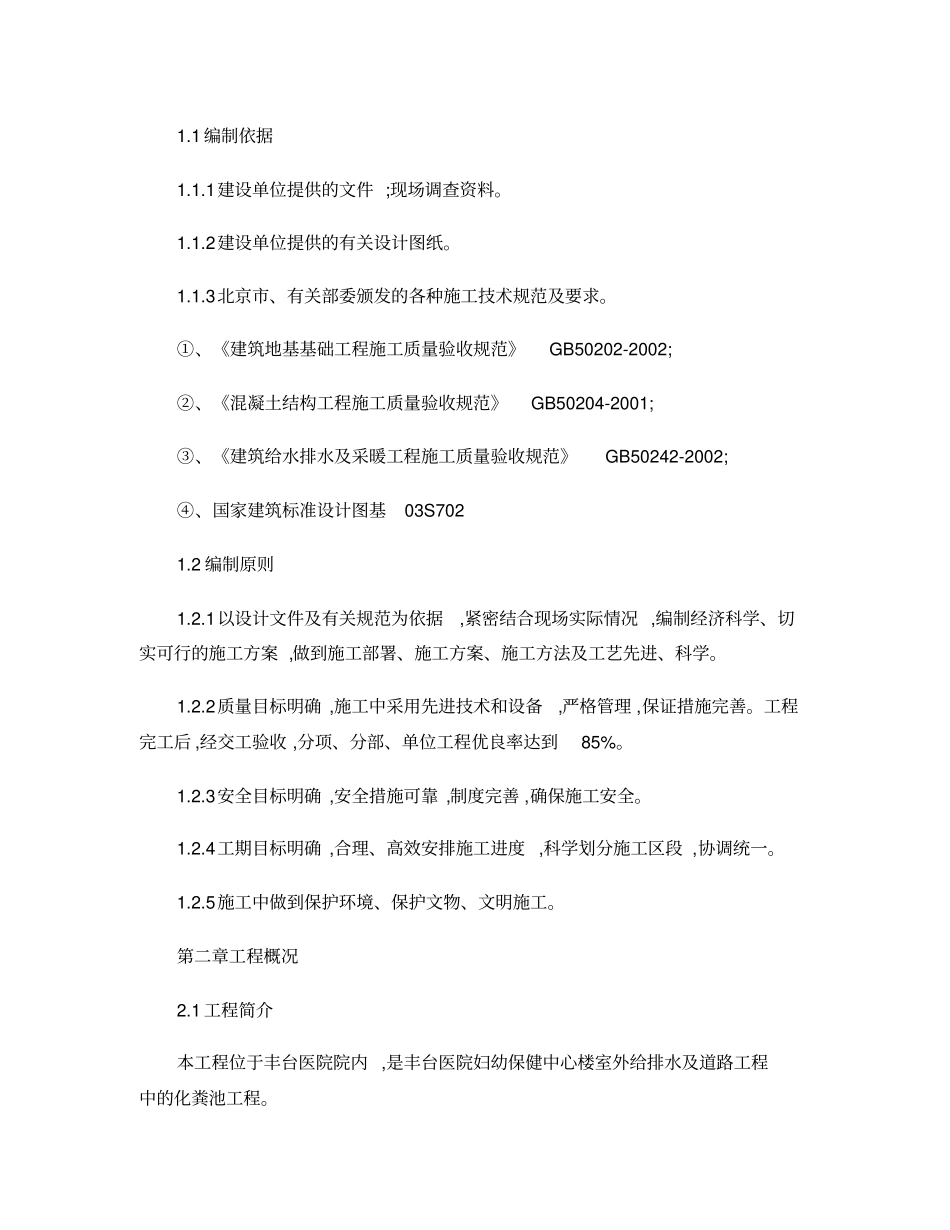

1 编制依据1
1建设单位提供的文件 ;现场调查资料
2建设单位提供的有关设计图纸
3北京市、有关部委颁发的各种施工技术规范及要求
①、《建筑地基基础工程施工质量验收规范》GB50202-2002; ②、《混凝土结构工程施工质量验收规范》GB50204-2001; ③、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002; ④、国家建筑标准设计图基03S702 1
2 编制原则1
1以设计文件及有关规范为依据,紧密结合现场实际情况 ,编制经济科学、切实可行的施工方案 ,做到施工部署、施工方案、施工方法及工艺先进、科学
2质量目标明确 ,施工中采用先进技术和设备,严格管理 ,保证措施完善
工程完工后 ,经交工验收 ,分项、分部、单位工程优良率达到85%
3安全目标明确 ,安全措施可靠 ,制度完善 ,确保施工安全
4工期目标明确 ,合理、高效安排施工进度 ,科学划分施工区段 ,协调统一
5施工中做到保护环境、保护文物、文明施工
第二章工程概况2
1 工程简介本工程位于丰台医院院内 ,是丰台医院妇幼保健中心楼室外给排水及道路工程中的化粪池工程

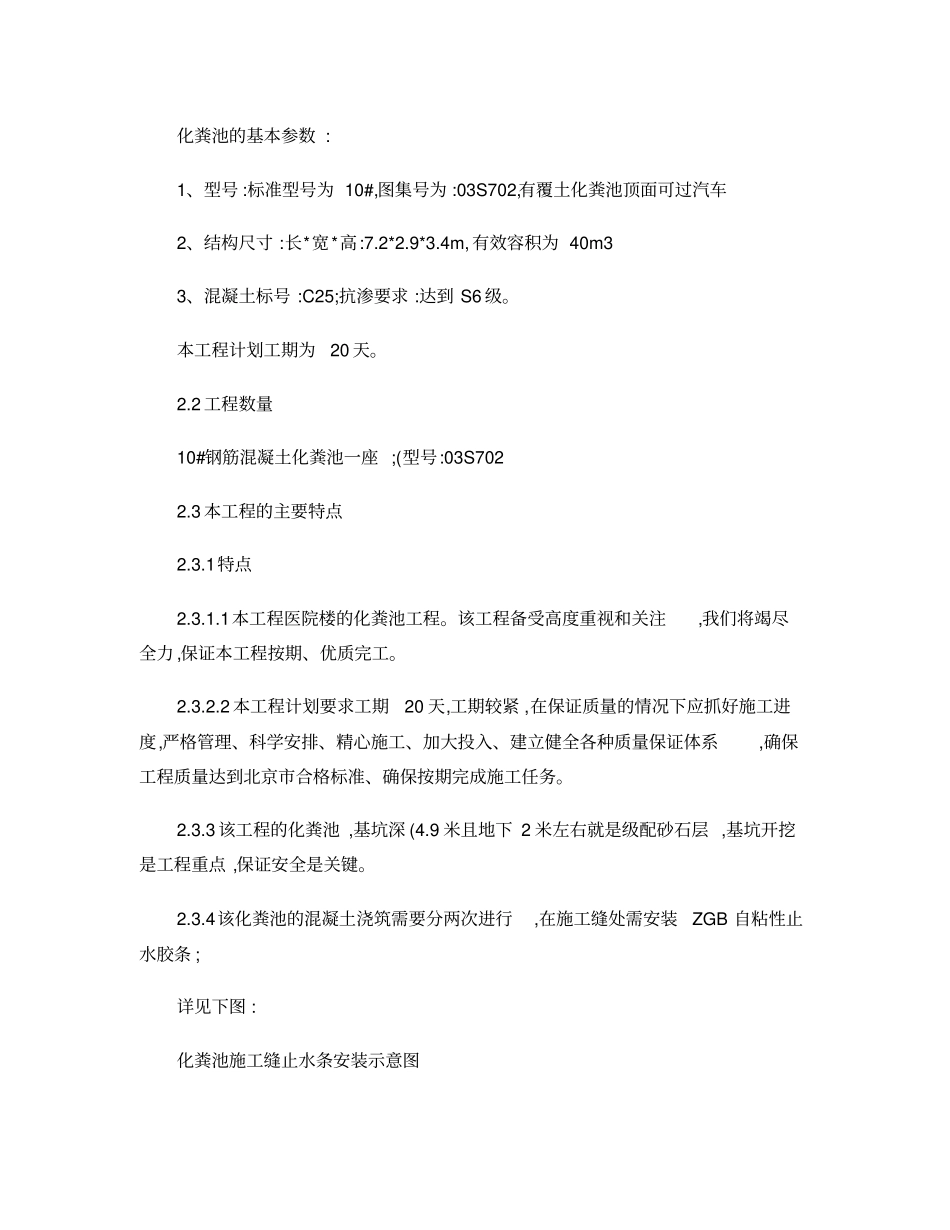

化粪池的基本参数 : 1、型号 :标准型号为 10#,图集号为 :03S702,有覆土化粪池顶面可过汽车2、结构尺寸 :长*宽*高:7
4m, 有效容积为 40m3 3、混凝土标号 :C25;抗渗要求 :达到 S6 级
本工程计划工期为20 天
2 工程数量10#钢筋混凝土化粪池一座 ;(型号:03S702 2
3 本工程的主要特点2
1本工程医院楼的化粪池工程
该工程备受高度重视和关注,我们将竭尽全力 ,保证本工程按期、优质完工
2 本工程计划要求工期20 天,工期较紧 ,在保证质量的情况下应抓好施工进度,严格管
