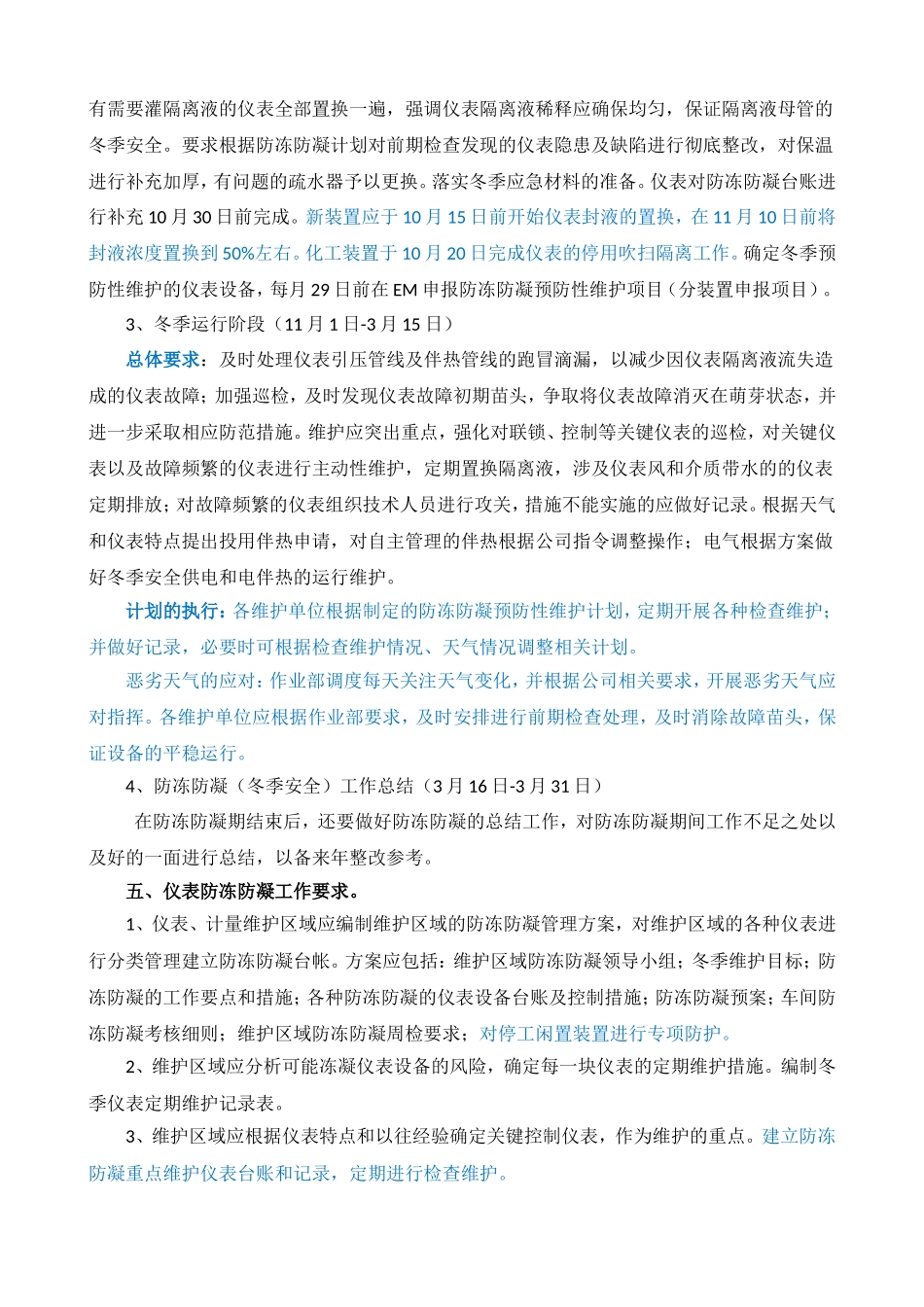

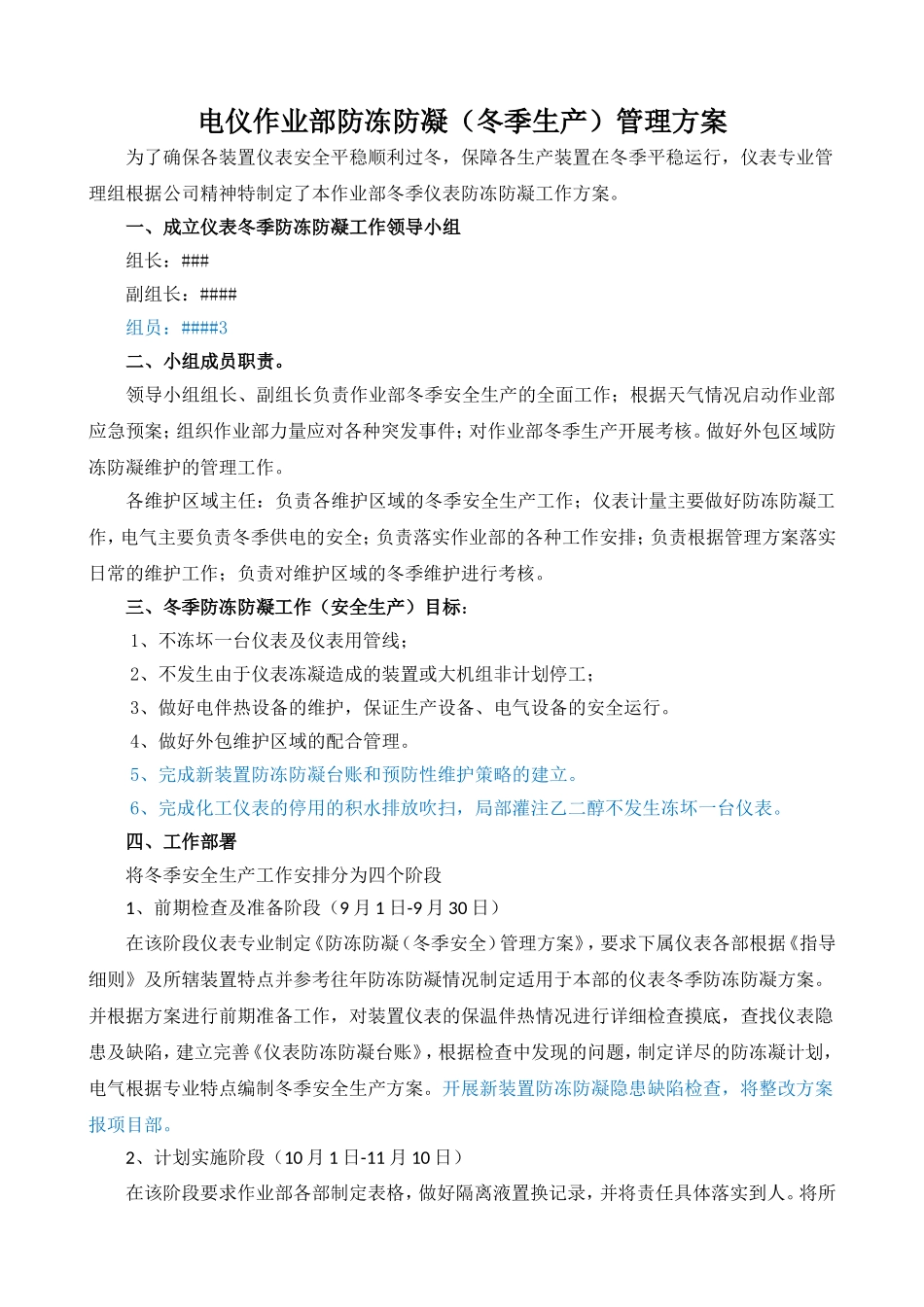

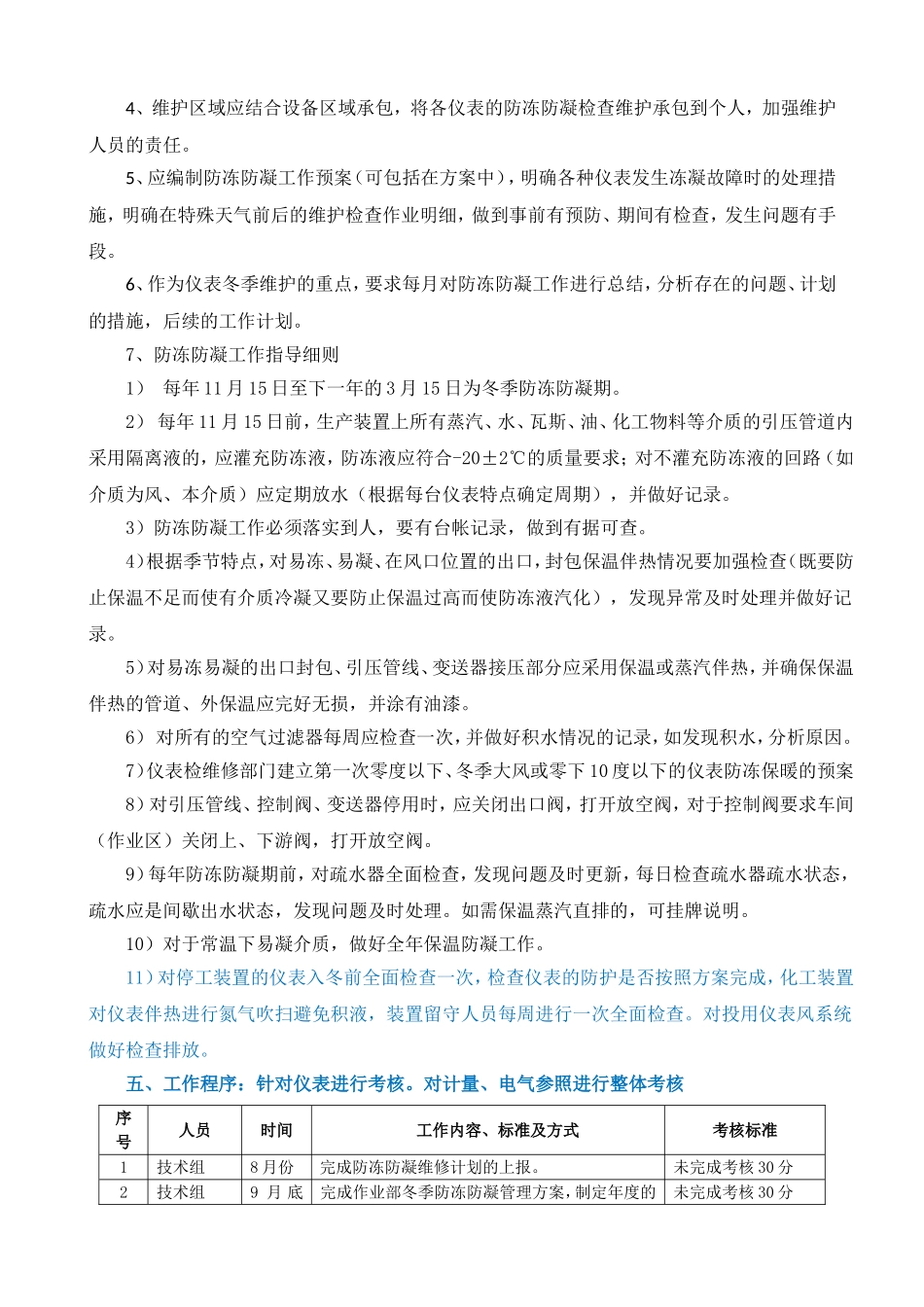

电仪作业部防冻防凝(冬季生产)管理方案为了确保各装置仪表安全平稳顺利过冬,保障各生产装置在冬季平稳运行,仪表专业管理组根据公司精神特制定了本作业部冬季仪表防冻防凝工作方案。一、成立仪表冬季防冻防凝工作领导小组组长:### 副组长:####组员:####3二、小组成员职责。领导小组组长、副组长负责作业部冬季安全生产的全面工作;根据天气情况启动作业部应急预案;组织作业部力量应对各种突发事件;对作业部冬季生产开展考核。做好外包区域防冻防凝维护的管理工作。各维护区域主任:负责各维护区域的冬季安全生产工作;仪表计量主要做好防冻防凝工作,电气主要负责冬季供电的安全;负责落实作业部的各种工作安排;负责根据管理方案落实日常的维护工作;负责对维护区域的冬季维护进行考核。三、冬季防冻防凝工作(安全生产)目标:1、不冻坏一台仪表及仪表用管线;2、不发生由于仪表冻凝造成的装置或大机组非计划停工;3、做好电伴热设备的维护,保证生产设备、电气设备的安全运行。4、做好外包维护区域的配合管理。5、完成新装置防冻防凝台账和预防性维护策略的建立。6、完成化工仪表的停用的积水排放吹扫,局部灌注乙二醇不发生冻坏一台仪表。四、工作部署将冬季安全生产工作安排分为四个阶段1、前期检查及准备阶段(9 月 1 日-9 月 30 日)在该阶段仪表专业制定《防冻防凝(冬季安全)管理方案》,要求下属仪表各部根据《指导细则》及所辖装置特点并参考往年防冻防凝情况制定适用于本部的仪表冬季防冻防凝方案。并根据方案进行前期准备工作,对装置仪表的保温伴热情况进行详细检查摸底,查找仪表隐患及缺陷,建立完善《仪表防冻防凝台账》,根据检查中发现的问题,制定详尽的防冻凝计划,电气根据专业特点编制冬季安全生产方案。开展新装置防冻防凝隐患缺陷检查,将整改方案报项目部。2、计划实施阶段(10 月 1 日-11 月 10 日)在该阶段要求作业部各部制定表格,做好隔离液置换记录,并将责任具体落实到人。将所有需要灌隔离液的仪表全部置换一遍,强调仪表隔离液稀释应确保均匀,保证隔离液母管的冬季安全。要求根据防冻防凝计划对前期检查发现的仪表隐患及缺陷进行彻底整改,对保温进行补充加厚,有问题的疏水器予以更换。落实冬季应急材料的准备。仪表对防冻防凝台账进行补充 10 月 30 日前完成。新装置应于 10 月 15 日前开始仪表封液的置换,在 11 月 10 日前将封液浓度置换到 50%左右。化工装置于 10 ...
