技术交底记录(表式 C2-5)编 号004工程名称北京市京南物流基地丰宁巷(丰顺街-贸源大街)管线工程分部工程名称污水工程分项工程名称检查井施工施工单位江苏兴厦建设工程集团有限公司 交底日期2017 年 7 月 14 日交底内容:一、主控项目:1、所有的原材料、预制构件的质量符合国家标准和设计要求
2、混凝土抗渗等级满足 S4 的要求
3、外观质量无缺陷,井室无渗水、水珠现象
二、一般项目:1、 施工应符合下列要求:(1)无一般质量缺陷,井室无明显湿渍现象
(2)井内部构造符合设计和水力工艺要求,且部位位置及尺寸正确,无建筑垃圾等杂物
(3)检查井流槽应平顺、圆滑、光洁;踏步位置正确、牢固
(4)井室的允许偏差检查项目允许偏差(mm)检查数量检查方法范围点数1平面轴线位置(轴向、垂直轴向)15每座2用钢尺测量2结构断面尺寸+10,023 井室尺寸直径±2024 井口高程路面+201用水准仪测量5 井底高程开槽管道铺设D≤1000±1026 踏步安装水平及垂直间距、外露尺度1用尺测量偏差较大值7脚窝高、宽、长三、工艺流程检查井工艺:测量放线→验线→底层→底板→井墙→盖板→井筒→井圈及井盖四、施工工艺及注意事项 1
混凝土垫层(1)模板:垫层边模可采用木模板,模板背后用钢钎
(2)垫层混凝土:采用平板振捣器振捣密实,根据标高控制线,进行表面刮杠找平,木抹搓压拍实,待垫层混凝土强度达到 1
2MPa 后方可进行下道工序施工

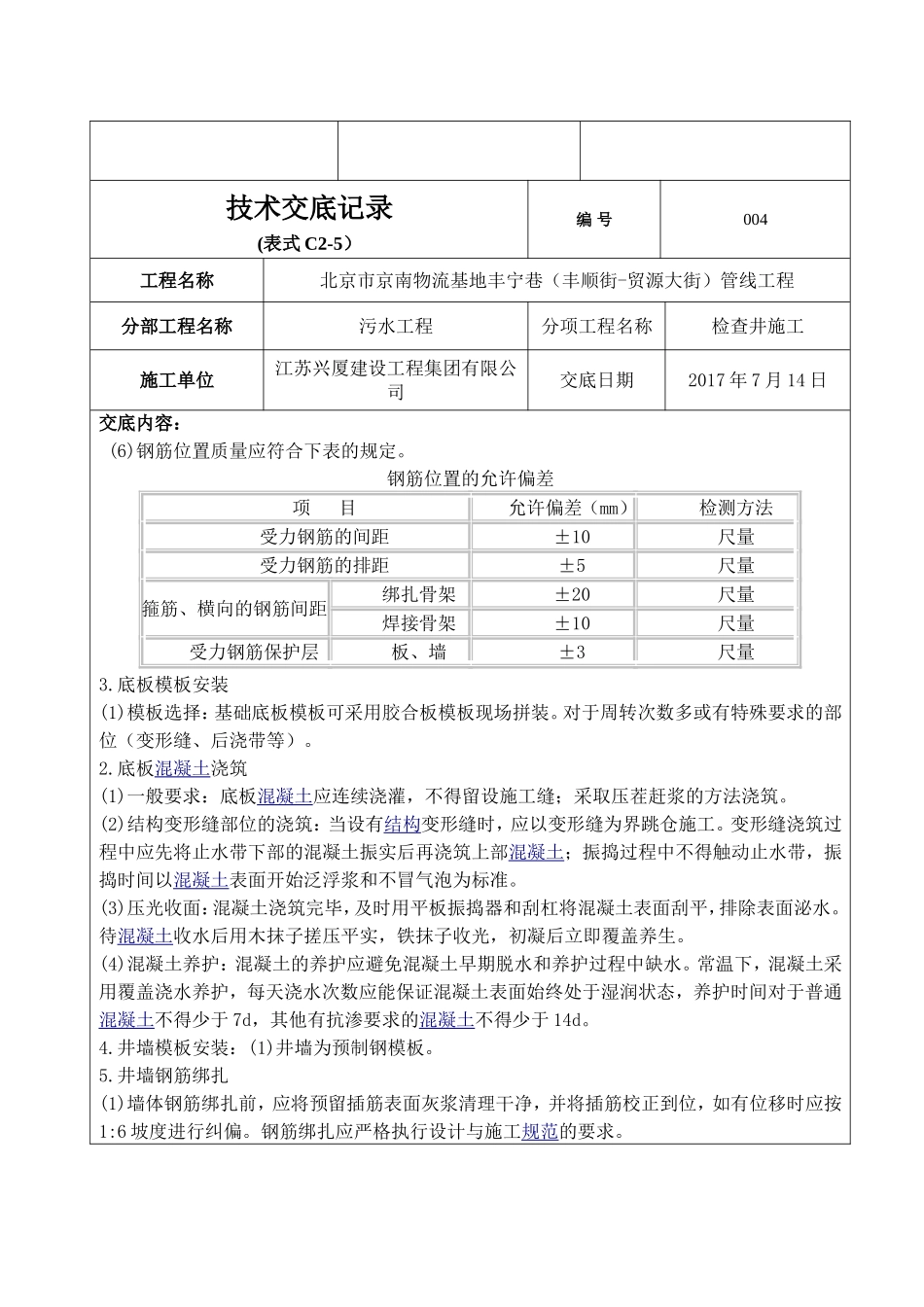

审核人交底人接收交底人技术交底记录(表式 C2-5)编 号004工程名称北京市京南物流基地丰宁巷(丰顺街-贸源大街)管线工程分部工程名称污水工程分项工程名称检查井施工施工单位江苏兴厦建设工程集团有限公司 交底日期2017 年 7 月 14 日交底内容:2
底板钢筋绑扎(1)钢筋的接头型式与位置:钢筋接头型式必须符合设计要求;钢筋接头可采用绑扎搭接,其搭接长
