万安路通信工程 施工方案一、 工程概况:万安南 1 路红线宽度 16m,通信管沿道路中线北侧 10m 处布置
万安南 5 路红线宽度 9m,K0+000-K0+278
841 段通信管沿道路中线东侧 6
5m 处布置;K0+278
841-K0+553
574 段通信管沿道路中线东侧4
5m 处布置;K0+553
574-K0+650
613 段通信管沿道路中线东侧 4m处布置
万安南 12 路红线宽度 20m,通信管沿道路中线北侧 10
5m 处布置
二、 计划工期:从二 00 四年一月一日至二 00 四年三月三十一日,共 101 天
5、 施工管理及工、料、机安排:本工程由项目经理总负责,分项负责人为梁广生,质量检查员为孙晓华,具体人员和机械安排见表 1、2,材料采购于东莞的经销商处,提前5~10 天进场,运至工地仓库,待检测合格后才能运至现场施工
三、施工流向顺序、方法:1、 施工段划分及施工流向顺序:施 工 段 按 照 实 际 的 施 工 力 量 按 三 段 划 分 , 其 中 第 一 段 为K0+000~K0+600 段,第二段为匝道 Lsb、Lsd 及绿色大道,第三段为K0+960~K1+460 段
先施工第一段,然后同时施工第二、三段

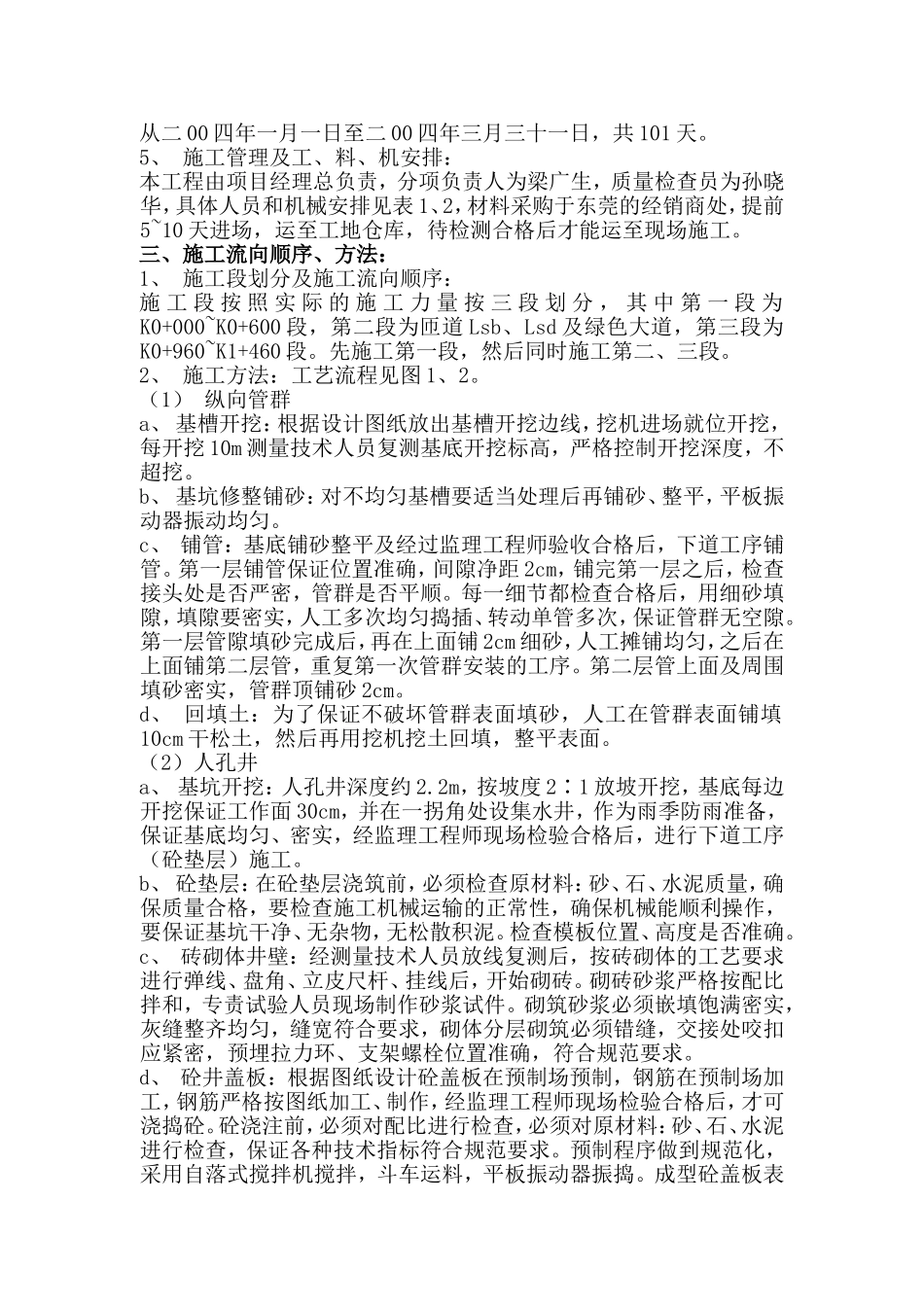

2、 施工方法:工艺流程见图 1、2
(1) 纵向管群a、 基槽开挖:根据设计图纸放出基槽开挖边线,挖机进场就位开挖,每开挖 10m 测量技术人员复测基底开挖标高,严格控制开挖深度,不超挖
b、 基坑修整铺砂:对不均匀基槽要适当处理后再铺砂、整平,平板振动器振动均匀
c、 铺管:基底铺砂整平及经过监理工程师验收合格后,下道工序铺管
第一层铺管保证位置准确,间隙净距 2cm,铺完第一层之后,检查接头处是否严密,管群是否平顺
每一细节都检查合格后,用细砂填隙,填隙要密实,人工多次均匀捣插、转动单管多次,保证管群无空隙

第一层管隙填砂
