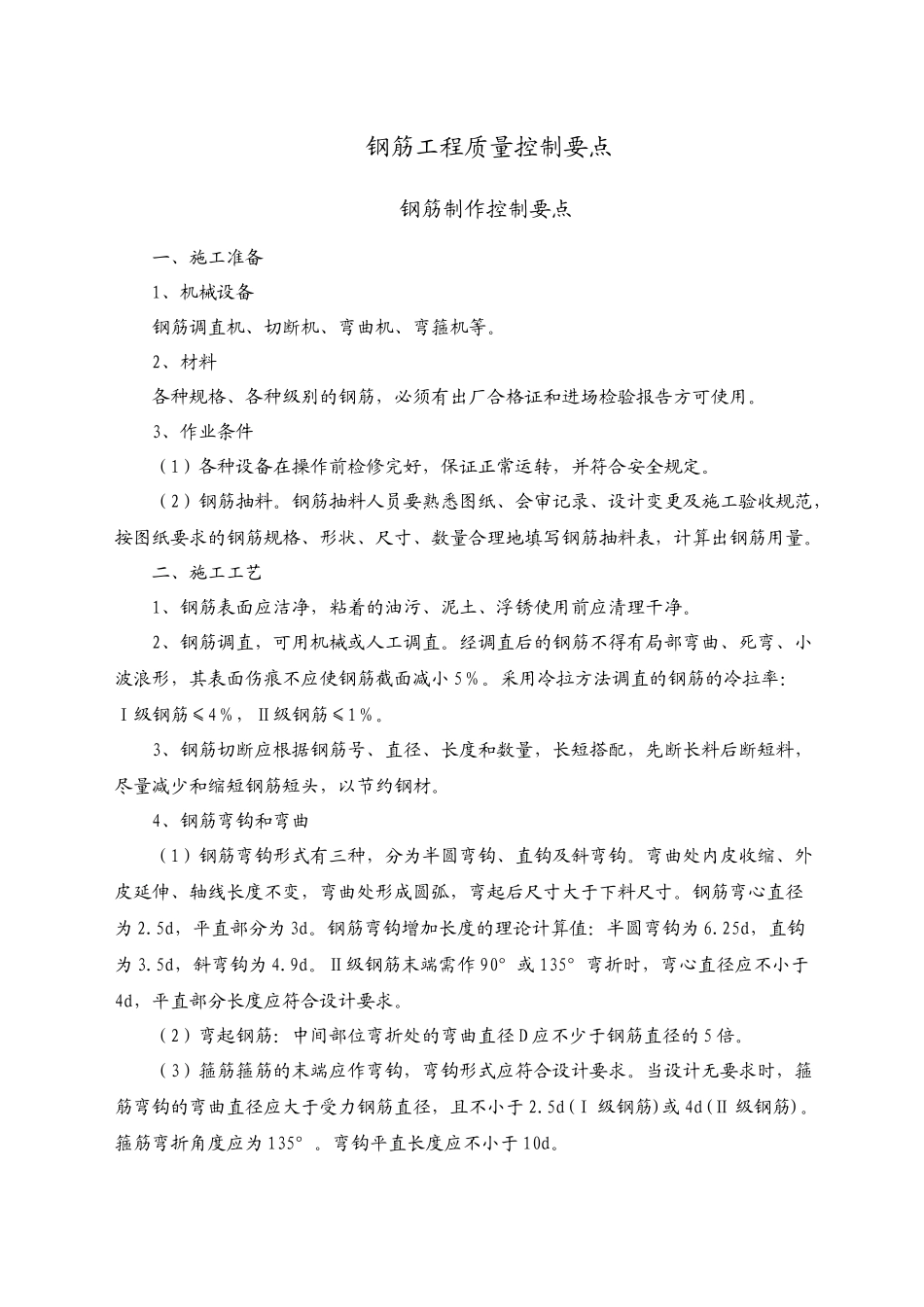

钢筋工程质量控制要点钢筋制作控制要点一、施工准备1、机械设备钢筋调直机、切断机、弯曲机、弯箍机等
2、材料各种规格、各种级别的钢筋,必须有出厂合格证和进场检验报告方可使用
3、作业条件(1)各种设备在操作前检修完好,保证正常运转,并符合安全规定
(2)钢筋抽料
钢筋抽料人员要熟悉图纸、会审记录、设计变更及施工验收规范,按图纸要求的钢筋规格、形状、尺寸、数量合理地填写钢筋抽料表,计算出钢筋用量
二、施工工艺1、钢筋表面应洁净,粘着的油污、泥土、浮锈使用前应清理干净
2、钢筋调直,可用机械或人工调直
经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减小 5%
采用冷拉方法调直的钢筋的冷拉率:Ⅰ级钢筋≤4%,Ⅱ级钢筋≤1%
3、钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材
4、钢筋弯钩和弯曲(1)钢筋弯钩形式有三种,分为半圆弯钩、直钩及斜弯钩
弯曲处内皮收缩、外皮延伸、轴线长度不变,弯曲处形成圆弧,弯起后尺寸大于下料尺寸
钢筋弯心直径为 2
5d,平直部分为 3d
钢筋弯钩增加长度的理论计算值:半圆弯钩为 6
25d,直钩为 3
5d,斜弯钩为 4
Ⅱ级钢筋末端需作 90°或 135°弯折时,弯心直径应不小于4d,平直部分长度应符合设计要求
(2)弯起钢筋:中间部位弯折处的弯曲直径 D 应不少于钢筋直径的 5 倍
(3)箍筋箍筋的末端应作弯钩,弯钩形式应符合设计要求
当设计无要求时,箍筋弯钩的弯曲直径应大于受力钢筋直径,且不小于 2
5d(Ⅰ 级钢筋)或 4d(Ⅱ 级钢筋)
箍筋弯折角度应为 135°
弯钩平直长度应不小于 10d

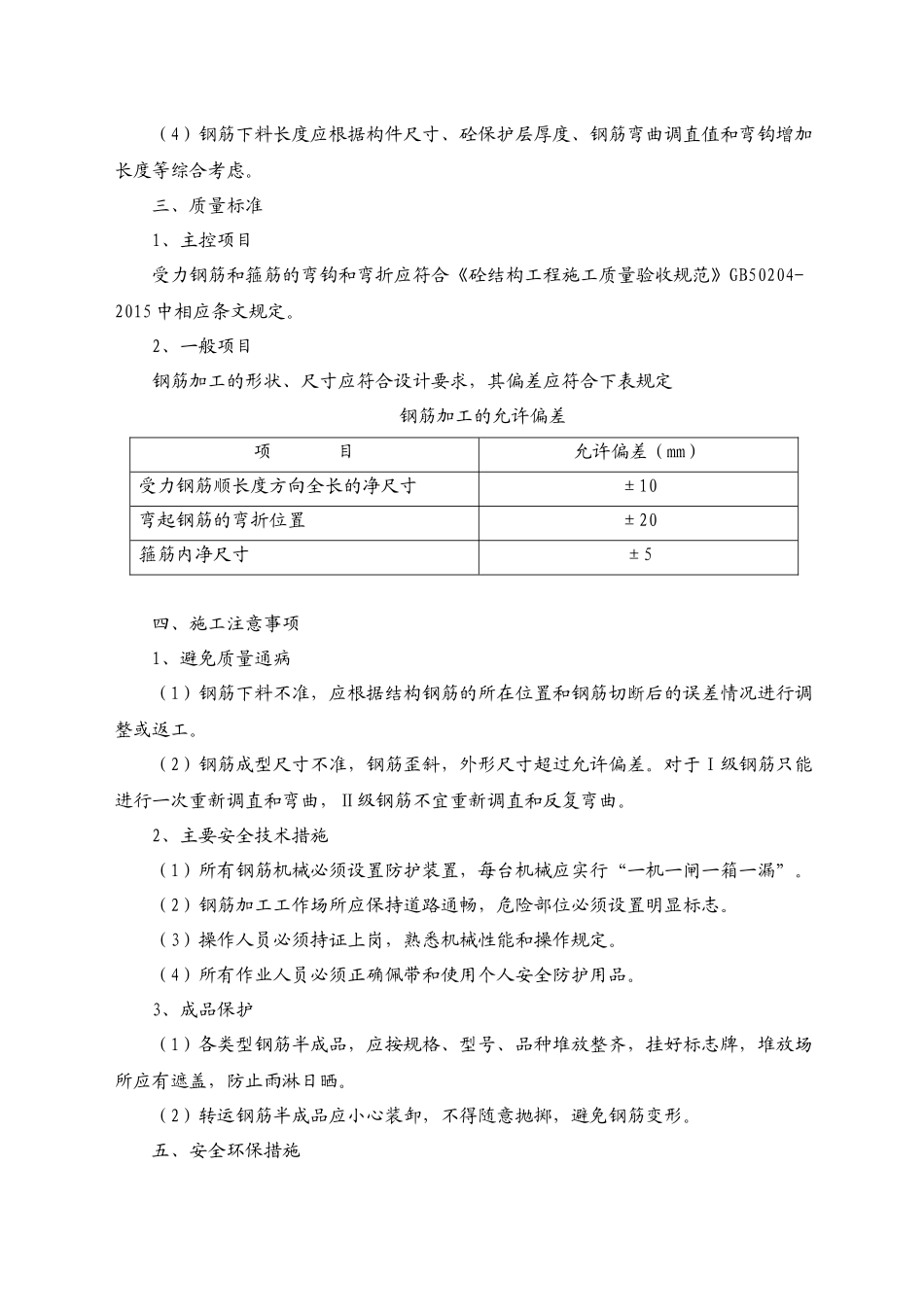

(4)钢筋下料长度应根据构件尺寸、砼保护层厚度、钢筋弯曲调直值和弯钩增加长度等综合考虑
三、质量标准1、主控项目受力钢筋和箍筋的弯钩和弯折应符合《砼结构工程施工质量验
