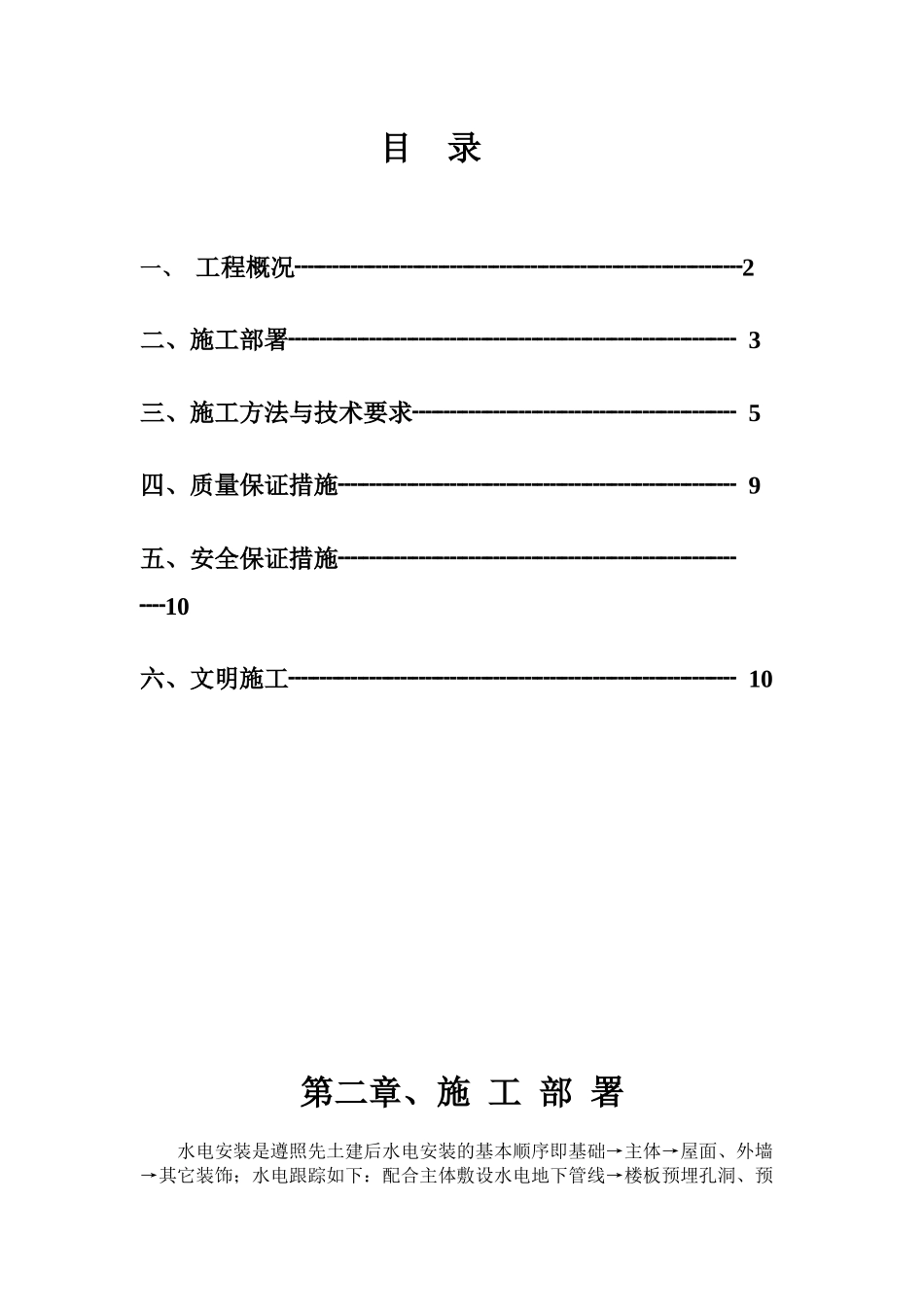

目 录一、 工程概况┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈2二、施工部署┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈ 3三、施工方法与技术要求┈┈┈┈┈┈┈┈┈┈┈┈┈ 5四、质量保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈ 9 五、安全保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈10六、文明施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈ 10第二章、施 工 部 署水电安装是遵照先土建后水电安装的基本顺序即基础→主体→屋面、外墙→其它装饰;水电跟踪如下:配合主体敷设水电地下管线→楼板预埋孔洞、预埋铁件、暗管敷设→避雷引下线焊接→外墙雨水管安装→电气配线→给水、排水管道安装→电气、卫生设备安装等;在实施过程中进行接地电阻测试、电线绝缘电阻测试、通电试验、给水管道试压、排水管灌水试验等来确保施工安装质量及工程竣工验收;根据本工程具体情况特制定如下安装方案:1、电气配管工程:设计采用钢管暗设于顶棚、梁板墙内、采用插入法或套接法连接,插接长度为管径的 1
8 倍、套接时为管径的 2
5 倍,配套专用的粘接剂;钢管进入灯头盒、开关盒、配电箱接管时用专用接头和配套螺母加以固定、暗管弯曲半径为 PVC 管径的6—10 倍;电线管墙体敷设时在转弯接口处、接线盒、开关盒两侧必须采用水泥砂浆固定,固定前应湿润内槽墙体;灯盒安装应在一条平行线上、灯盒安装前应事先在模板上弹线定位,在墙体和砼内敷设时,在距灯盒、接线盒、开关盒 500mm 的位置固定,在其它地方固定的距离应小于 1m
在土建浇砼时应指定专人检查和保护 PVC 管的方位及防止践踏损坏

2、管内穿线:本工程电源主干线用电缆、BV 芯线穿钢管敷设,其余铜芯穿在 PVC 管内敷设,电缆钢管弯曲半径要符合规范要求、每根不应超过三个弯、转弯处不得有裂纹和明显的凹痕现象,电缆敷设前应进行绝缘电阻测试、须符合要求并做好记录、经监理签证后方可敷设,终端必须制作电缆终端头;
