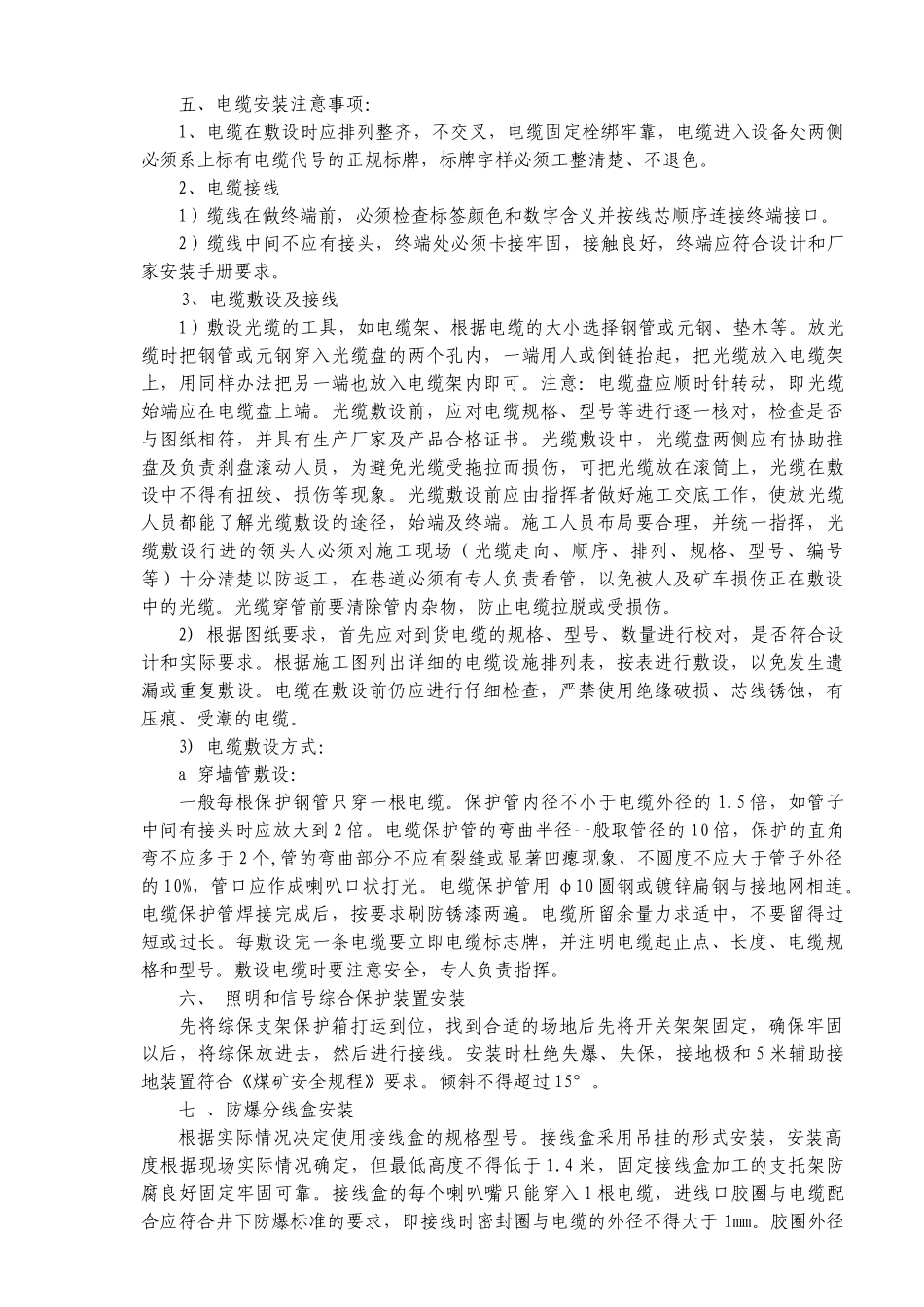

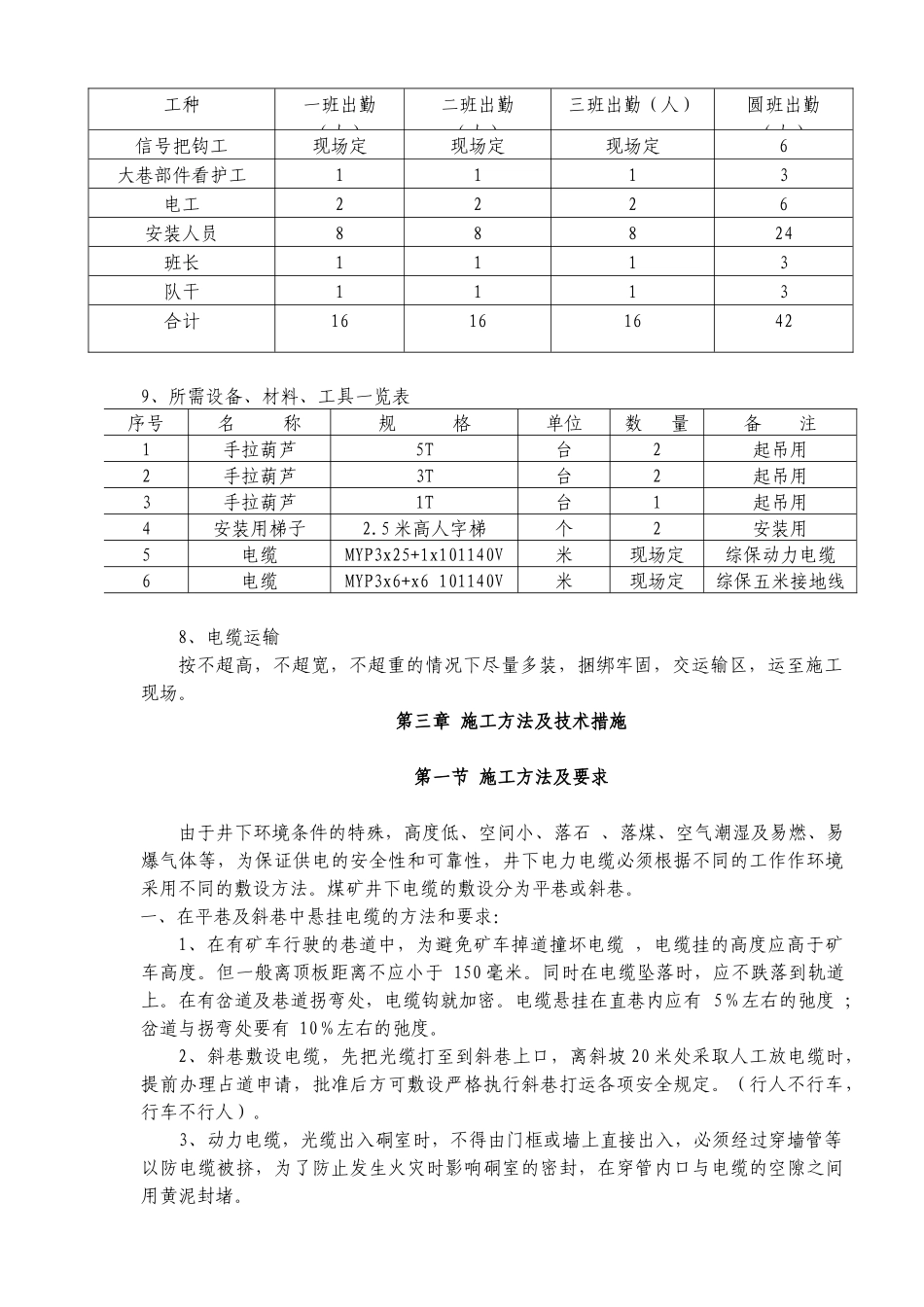

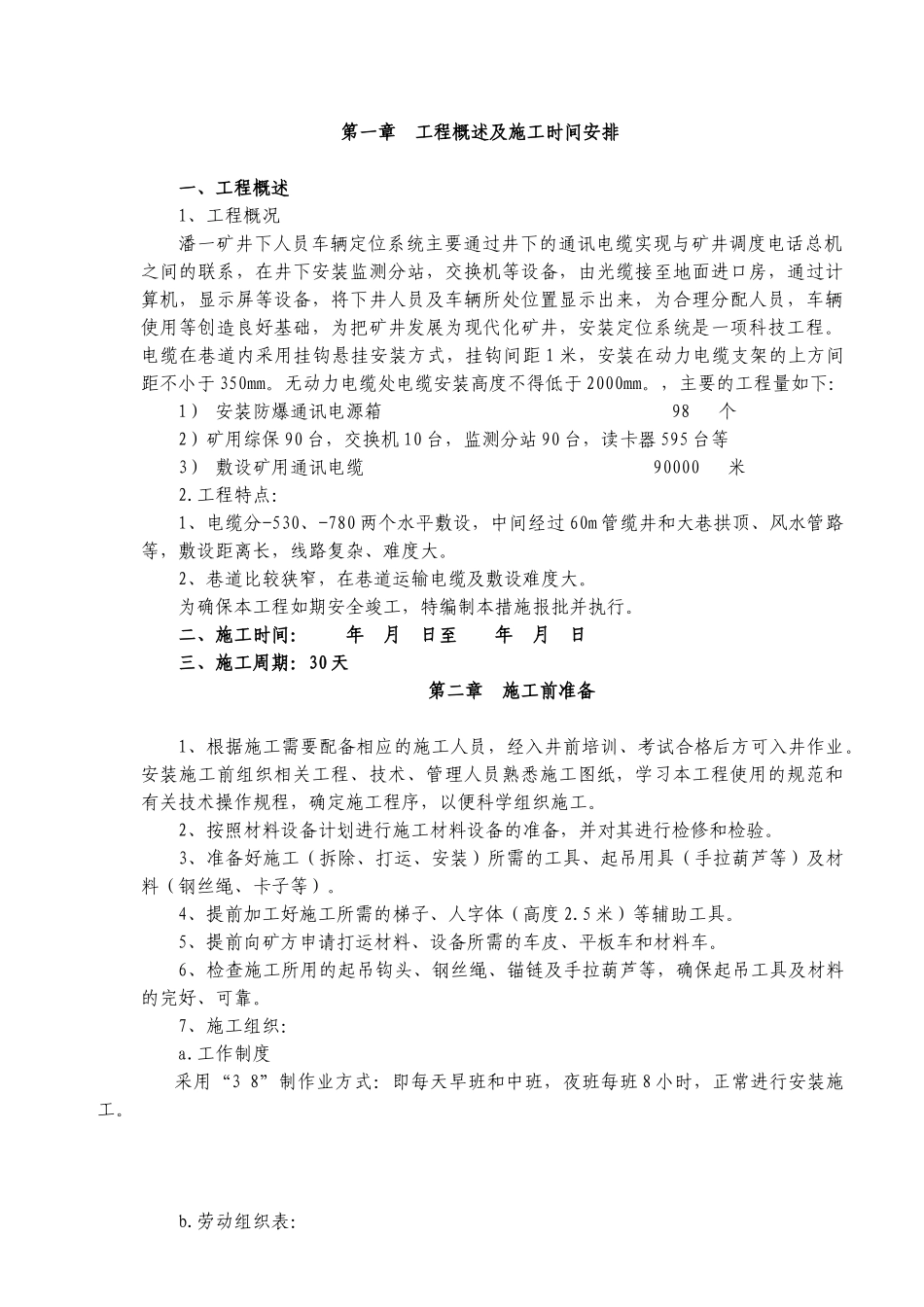

第一章 工程概述及施工时间安排一、工程概述1、工程概况潘一矿井下人员车辆定位系统主要通过井下的通讯电缆实现与矿井调度电话总机之间的联系,在井下安装监测分站,交换机等设备,由光缆接至地面进口房,通过计算机,显示屏等设备,将下井人员及车辆所处位置显示出来,为合理分配人员,车辆使用等创造良好基础,为把矿井发展为现代化矿井,安装定位系统是一项科技工程
电缆在巷道内采用挂钩悬挂安装方式,挂钩间距 1 米,安装在动力电缆支架的上方间距不小于 350mm
无动力电缆处电缆安装高度不得低于 2000mm
,主要的工程量如下:1) 安装防爆通讯电源箱 98 个2)矿用综保 90 台,交换机 10 台,监测分站 90 台,读卡器 595 台等 3) 敷设矿用通讯电缆 90000 米2
工程特点:1、电缆分-530、-780 两个水平敷设,中间经过 60m 管缆井和大巷拱顶、风水管路等,敷设距离长,线路复杂、难度大
2、巷道比较狭窄,在巷道运输电缆及敷设难度大
为确保本工程如期安全竣工,特编制本措施报批并执行
二、施工时间: 年 月 日至 年 月 日三、施工周期:30 天第二章 施工前准备1、根据施工需要配备相应的施工人员,经入井前培训、考试合格后方可入井作业
安装施工前组织相关工程、技术、管理人员熟悉施工图纸,学习本工程使用的规范和有关技术操作规程,确定施工程序,以便科学组织施工
2、按照材料设备计划进行施工材料设备的准备,并对其进行检修和检验
3、准备好施工(拆除、打运、安装)所需的工具、起吊用具(手拉葫芦等)及材料(钢丝绳、卡子等)
4、提前加工好施工所需的梯子、人字体(高度 2
5 米)等辅助工具
5、提前向矿方申请打运材料、设备所需的车皮、平板车和材料车
6、检查施工所用的起吊钩头、钢丝绳、锚链及手拉葫芦等,确保起吊工具及材料的完好、可靠
7、施工组织:a
工作制度 采用“3 8”制作
