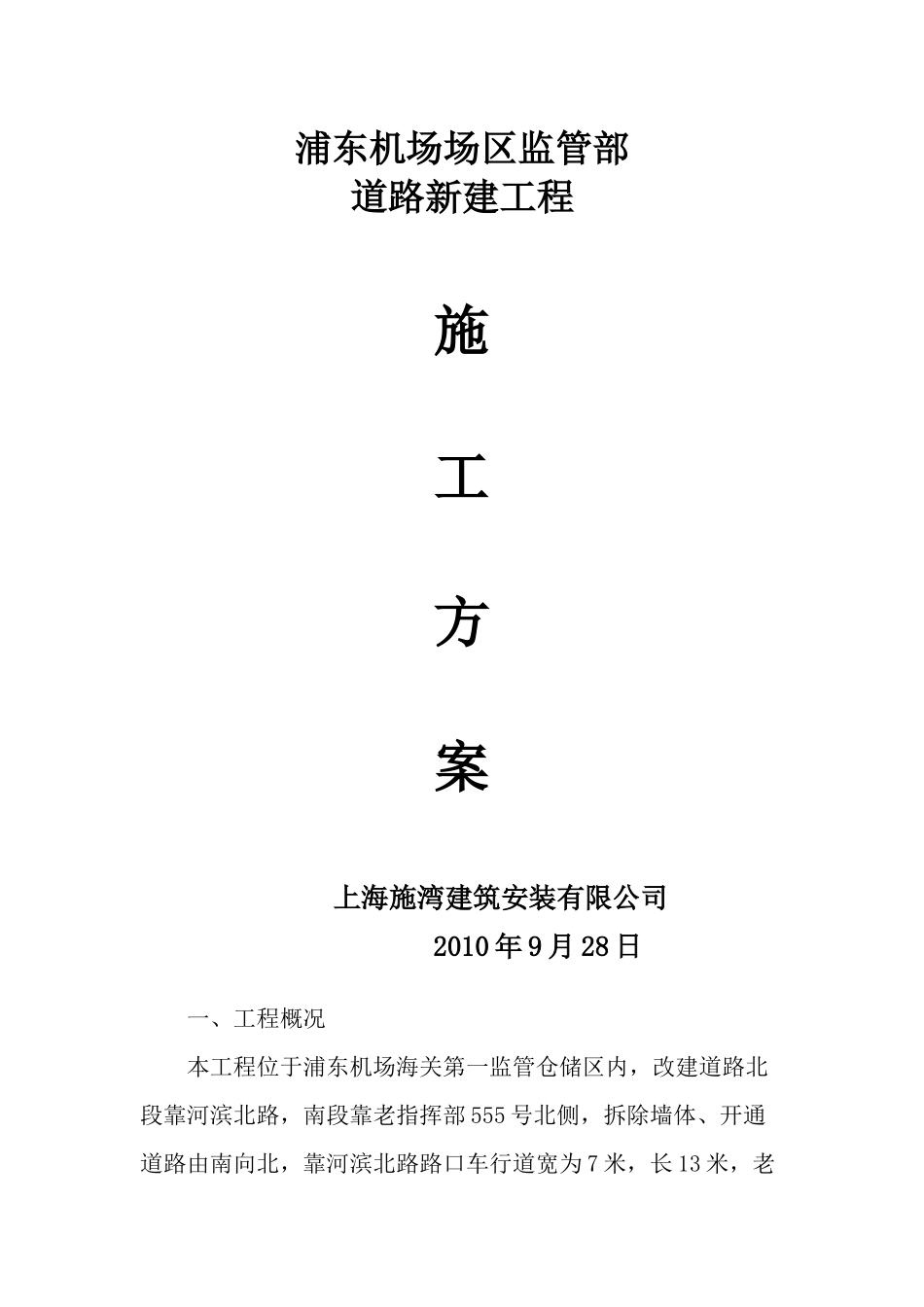

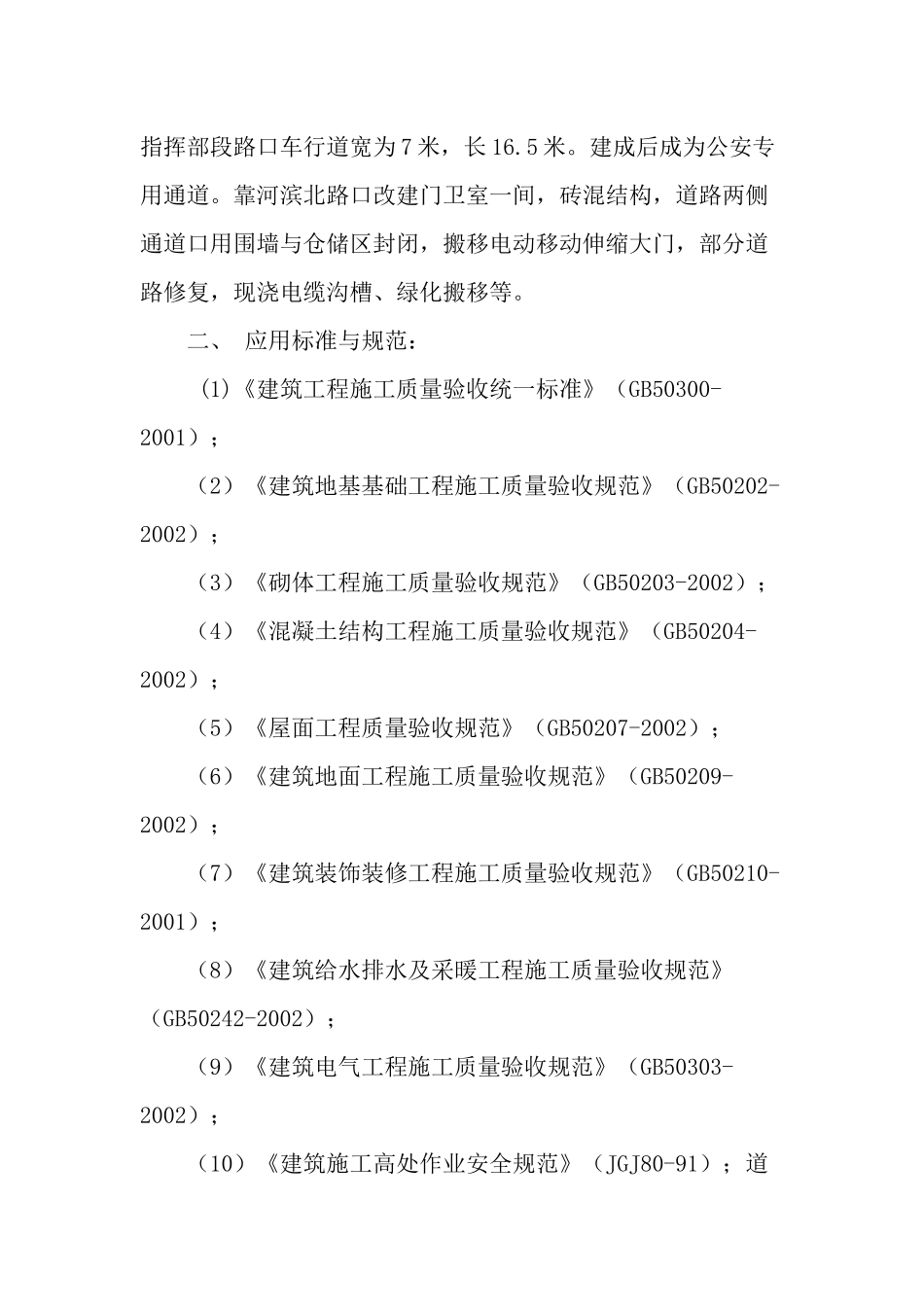

浦东机场场区监管部道路新建工程施工方案 上海施湾建筑安装有限公司 2010 年 9 月 28 日 一、工程概况 本工程位于浦东机场海关第一监管仓储区内,改建道路北段靠河滨北路,南段靠老指挥部 555 号北侧,拆除墙体、开通道路由南向北,靠河滨北路路口车行道宽为 7 米,长 13 米,老指挥部段路口车行道宽为 7 米,长 16.5 米。建成后成为公安专用通道。靠河滨北路口改建门卫室一间,砖混结构,道路两侧通道口用围墙与仓储区封闭,搬移电动移动伸缩大门,部分道路修复,现浇电缆沟槽、绿化搬移等。 二、 应用标准与规范: (1)《建筑工程施工质量验收统一标准》(GB50300-2001); (2)《建筑地基基础工程施工质量验收规范》(GB50202-2002); (3)《砌体工程施工质量验收规范》(GB50203-2002); (4)《混凝土结构工程施工质量验收规范》(GB50204-2002); (5)《屋面工程质量验收规范》(GB50207-2002); (6)《建筑地面工程施工质量验收规范》(GB50209-2002); (7)《建筑装饰装修工程施工质量验收规范》(GB50210-2001); (8)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002); (9)《建筑电气工程施工质量验收规范》(GB50303-2002); (10)《建筑施工高处作业安全规范》(JGJ80-91);道路 三、 施工现场准备 1)合理布局和搭设各类临时设施,临时设施的搭建综合考虑了设施的高效合理运转、设施的防火、防盗要求,部分设施的机动灵活性。 2)施工前的复核和测量放样工作 工程开工前对业主单位提供的高程控制桩进行复核,高程控制桩用精密水准仪复核,并根据现场情况加密和引伸,报监理工程师验收无误后,设好保护桩。 现场具体需做以下工作 1)导线点的复测、加密、移位,并做好保护; 2)中线的测量,通过中心线的复测,确认无误后定出道路各边线; 3)水准点的复测和增设; 4)测设现场原状的横断面; 5)雨水管、盲沟的详细放样; 6)保护桩的设置。 落实现场情况 1)摸清现场地上、地下管线的情况。需废除的尽快落实,需保留的则与业主单位联系,以便采取必要的措施。 2)了解现场的通道状况; 3)组织落实材料、设备的进场工作,特别是开工所必须的材料、设备,并及时做好材料的报验。 四、道路施工 1、道路结构层 1)22㎝C30 水泥混凝土面层(抗折强度 5.0 MPa) 2)φ12@200 双向钢筋网片 3)30㎝三渣基层 4)15㎝砾石砂垫层 2、路基挖填 (1...
