XXXX 立交桥钢混简支预弯梁施工方案1
1 工程概况:XXX 立交桥为预制钢混预弯简支梁,单跨 38
5 米,梁高 1
1米,桥宽 31

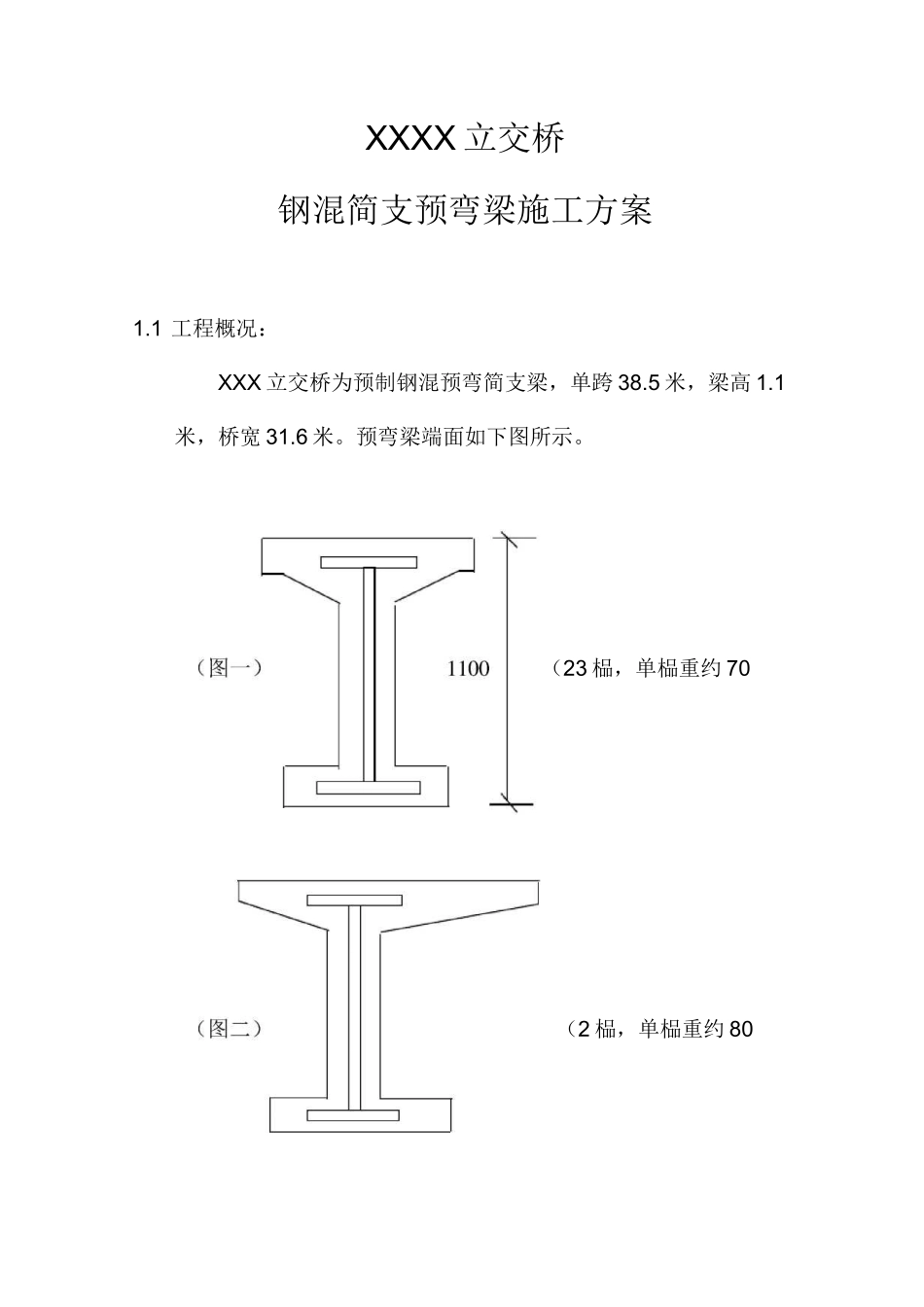

预弯梁端面如下图所示
(2 榀,单榀重约 80吨)(23 榀,单榀重约 70吨)1

2 钢梁制作方案:由专业工厂加工工字钢梁,梁跨长 38
5 米,每榀分成三节(每节长 12

833 米),进行加工,在工厂试拼装合格后,拆开编号运到现场,再组装成整体,就位后施加预应力,绑扎钢筋、支模板、浇注砼并养护,达到强度要求后,吊装就位,其流程如下:专业工厂加工(每榀分三节)→试拼装→运输到现场↑现场支胎模→拼装成整体并就位→施加预应力→绑钢筋→支模板→浇筑砼→养护→拆模→吊装就位1
1 钢梁的制造:a、工字粱采用钢板焊接成型
制造厂应根据产品的不同要求,制定合理的工艺流程
按国家规范及有关规定施工,控制部件合格,方可组装,焊接、矫正
产品按规定标准验收合格
b、制造厂应健全质量体系
建立自检,专检制度做好原始记录
c、制作钢梁中对放样、号料切割、边缘加工、制孔、组装、焊接、端部铣平、摩擦面处理等都要严格控制,偏差值应在容许的范围内,特别是对安装施工中起关键作用的有关数据,必须达到标准,例如工形粱的预弯弧度,钻孔精度,两端孔眼之间的距离,连接板的标高以及坡口角度,端部铣平等要求
2 制造质量监控:a、制造厂除按制作工艺精心施工,强化自检、专检、通过厂部质检部门验收外,为了加强对钢构件质量的保证,总包单位将派小组驻制造厂进行全过程建造
b、监造小组将以施工图、设计要求、规范规程、合同条款、投标文件为依据,进行全过程监督控制
监控的重点是:(1)、是否按批准的制造方案贯彻执行;(2)、原材料质保书,复验证明是否符合设计要求,资料是否齐全;(3)、核定的合格焊工必须持证上岗,经常抽检核对;(4)、抽检零件,部件质量是否合格;(5)、选
