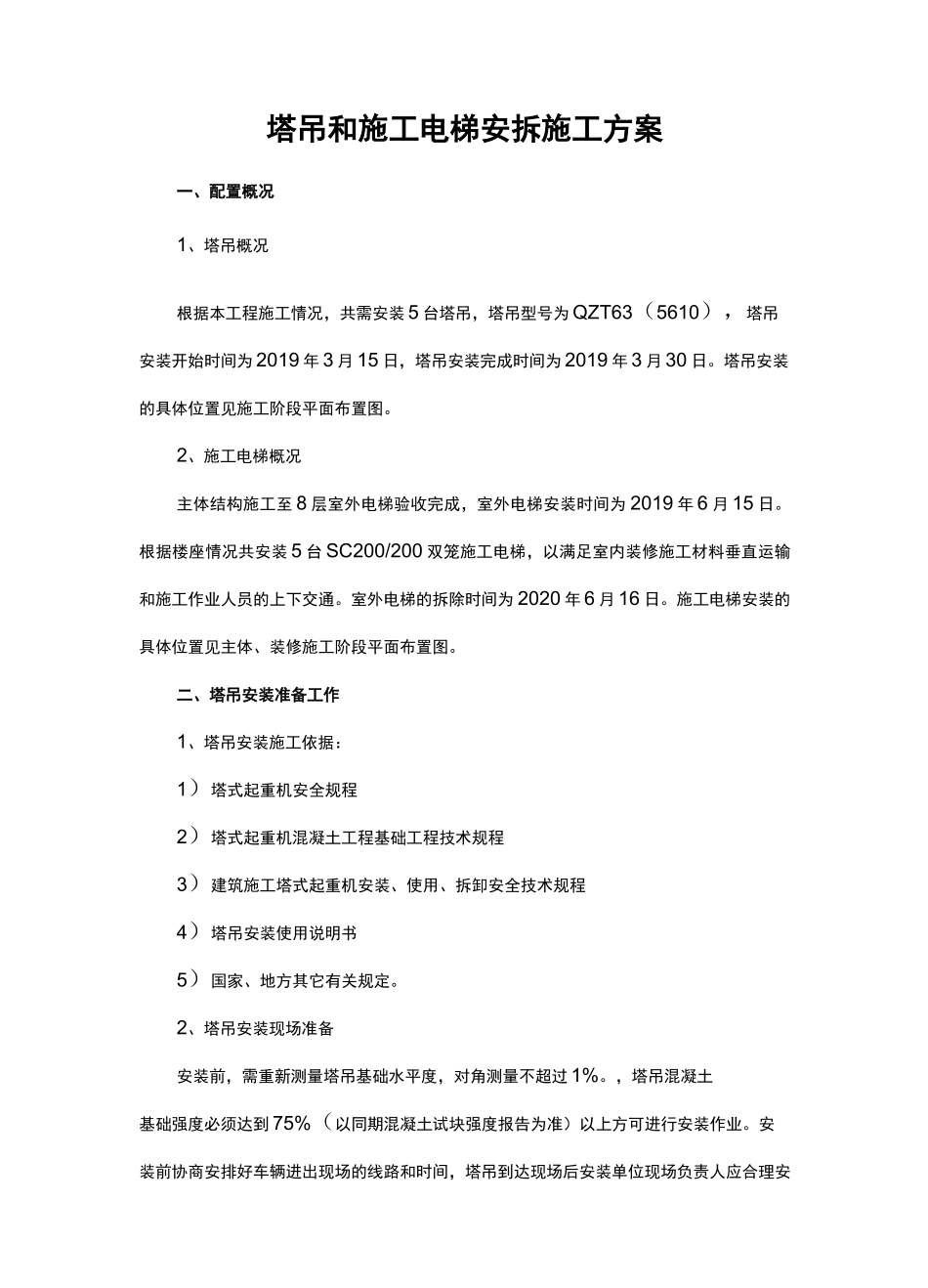

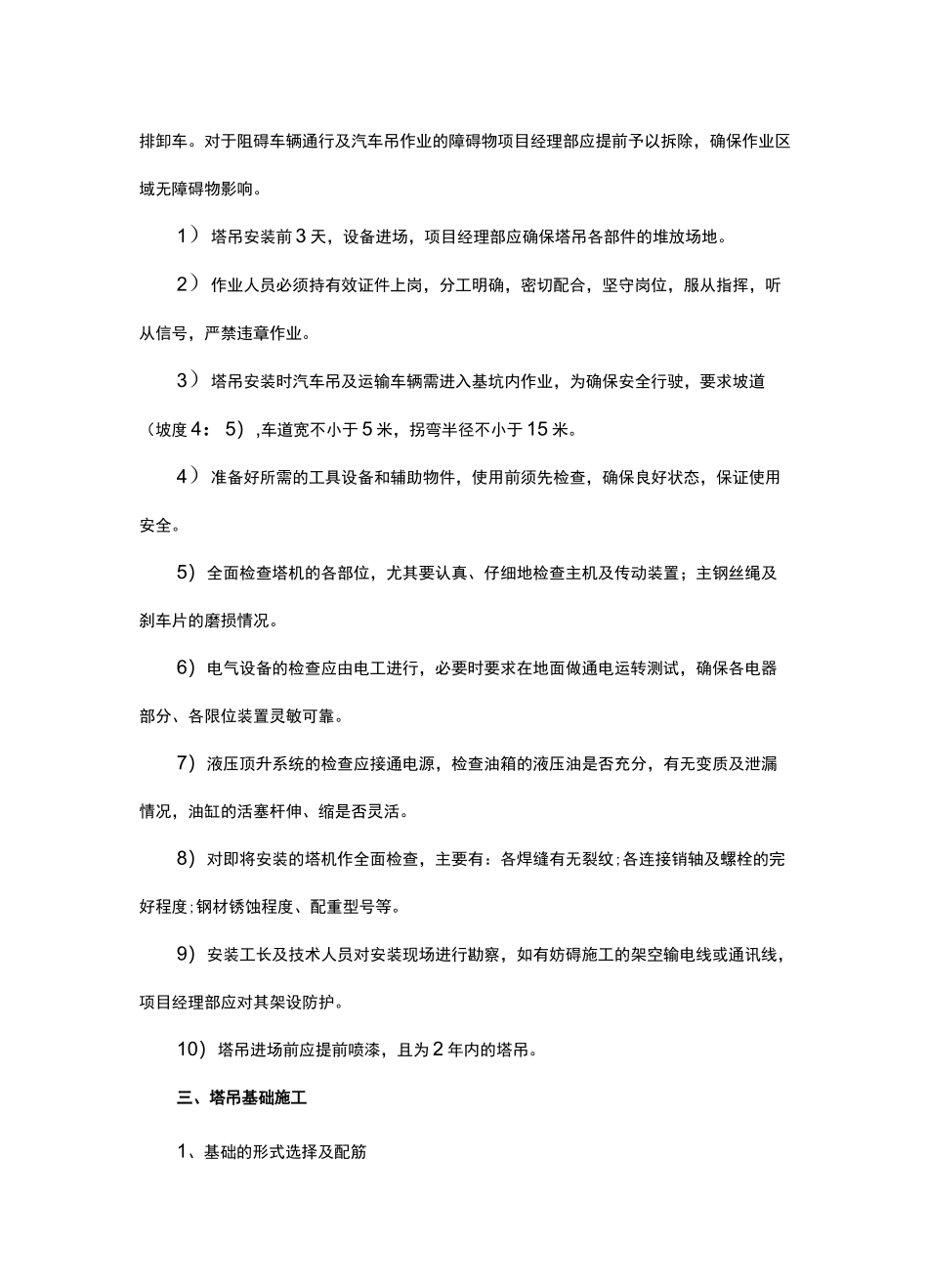

塔吊和施工电梯安拆施工方案一、配置概况1、塔吊概况根据本工程施工情况,共需安装 5 台塔吊,塔吊型号为 QZT63(5610),塔吊安装开始时间为 2019 年 3 月 15 日,塔吊安装完成时间为 2019 年 3 月 30 日。塔吊安装的具体位置见施工阶段平面布置图。2、施工电梯概况主体结构施工至 8 层室外电梯验收完成,室外电梯安装时间为 2019 年 6 月 15 日。根据楼座情况共安装 5 台 SC200/200 双笼施工电梯,以满足室内装修施工材料垂直运输和施工作业人员的上下交通。室外电梯的拆除时间为 2020 年 6 月 16 日。施工电梯安装的具体位置见主体、装修施工阶段平面布置图。二、塔吊安装准备工作1、塔吊安装施工依据:1)塔式起重机安全规程2)塔式起重机混凝土工程基础工程技术规程3)建筑施工塔式起重机安装、使用、拆卸安全技术规程4)塔吊安装使用说明书5)国家、地方其它有关规定。2、塔吊安装现场准备安装前,需重新测量塔吊基础水平度,对角测量不超过 1%。,塔吊混凝土基础强度必须达到 75%(以同期混凝土试块强度报告为准)以上方可进行安装作业。安装前协商安排好车辆进出现场的线路和时间,塔吊到达现场后安装单位现场负责人应合理安排卸车。对于阻碍车辆通行及汽车吊作业的障碍物项目经理部应提前予以拆除,确保作业区域无障碍物影响。1)塔吊安装前 3 天,设备进场,项目经理部应确保塔吊各部件的堆放场地。2)作业人员必须持有效证件上岗,分工明确,密切配合,坚守岗位,服从指挥,听从信号,严禁违章作业。3)塔吊安装时汽车吊及运输车辆需进入基坑内作业,为确保安全行驶,要求坡道(坡度 4:5),车道宽不小于 5 米,拐弯半径不小于 15 米。4)准备好所需的工具设备和辅助物件,使用前须先检查,确保良好状态,保证使用安全。5)全面检查塔机的各部位,尤其要认真、仔细地检查主机及传动装置;主钢丝绳及刹车片的磨损情况。6)电气设备的检查应由电工进行,必要时要求在地面做通电运转测试,确保各电器部分、各限位装置灵敏可靠。7)液压顶升系统的检查应接通电源,检查油箱的液压油是否充分,有无变质及泄漏情况,油缸的活塞杆伸、缩是否灵活。8)对即将安装的塔机作全面检查,主要有:各焊缝有无裂纹;各连接销轴及螺栓的完好程度;钢材锈蚀程度、配重型号等。9)安装工长及技术人员对安装现场进行勘察,如有妨碍施工的架空输电线或通讯线,项目经理部应对其架设防护。10)塔吊进场前应提前喷漆,...
