1、清单编制审核的重点、难点分析和处理方法在工程项目招标过程中,根据具体招标工程的施工图纸计算出各个清单项目的工程量,并将这些工程量列成清单,随同招标文件一起发给众多投标人
我公司在编制审核工程量清单时,遇到以下问题,其涉及的重难点和处理方法:(1)*****工程在清单项目设置是,清单编码、项目名称不一致,比较混合,导致定额组价不合理
重点:工程量清单项目的设置,是工程量清单基础难点:第一,如何合理的确定清单项目的划分、定额子目的划分;第二,对于图纸中要求,该定为清单项目,还是定为项目的可组合内容,往往一时难以搞清楚,常常会出现清单项目设置不准确、甚至漏项的现象
处理方式:a、要娴熟掌握各专业工程的清单项目设置规则,并在深刻读透施工图纸的前提下,确保清单不漏项目
b、根据施工图,完全按照定额计价办法,列出所有定额子目;c、将所有定额子目逐一对照《规范》中附录 A—E 的清单项目,凡名称、内容相同的定为清单项目
若名称相同而设计要求不同的,定为同编码(1—9 位)不同次编码(10—12 位)的项目
凡与清单项目对不上号的,舍弃
这一做法看起来有点麻烦,因为增加了很多定额子目,但如果该招标工程业主有设立最高限价的,那就不是麻烦而是必须做的,并且能确保既不遗漏清单项目
d、将确定的清单项目的编码校正好,再根据图纸要求进行特征描述
e、根据《规范》附录的计算规则进行各项目的工程量计算
f、套定额计算综合单价、项目合价
h、凡涉及到工程造价的,一定都要描述出来,不能遗漏
属于可组合内容的设计要求,在编制投标报价时的综合单价计算中应全面体现出来,不应漏掉与项目相关联的辅助工序

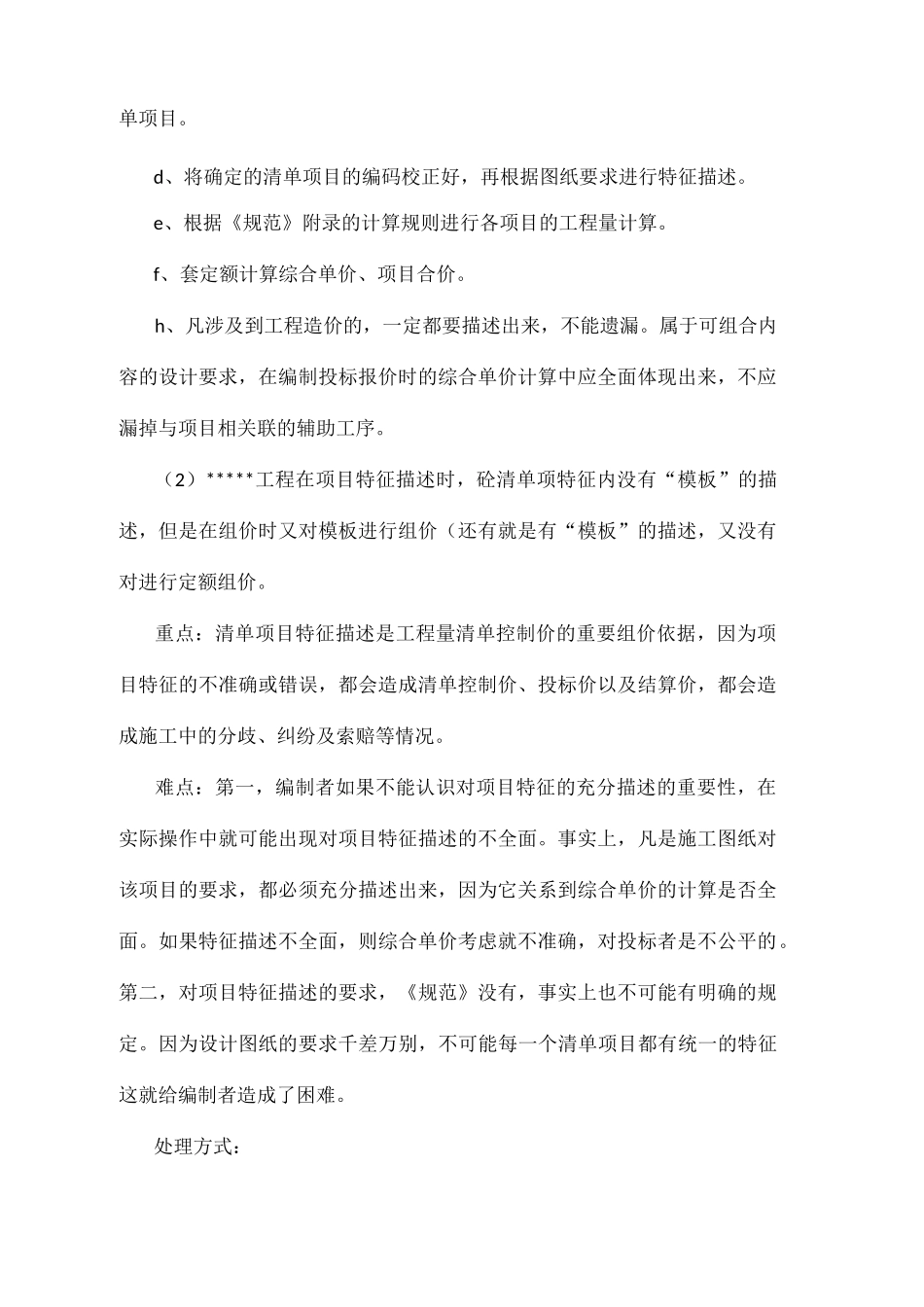

(2)*****工程在项目特征描述时,砼清单项特征内没有“模板”的描述,但是在组价时又对模板进行组价(还有就是有“模板”的描述,又没有对进行定额组价

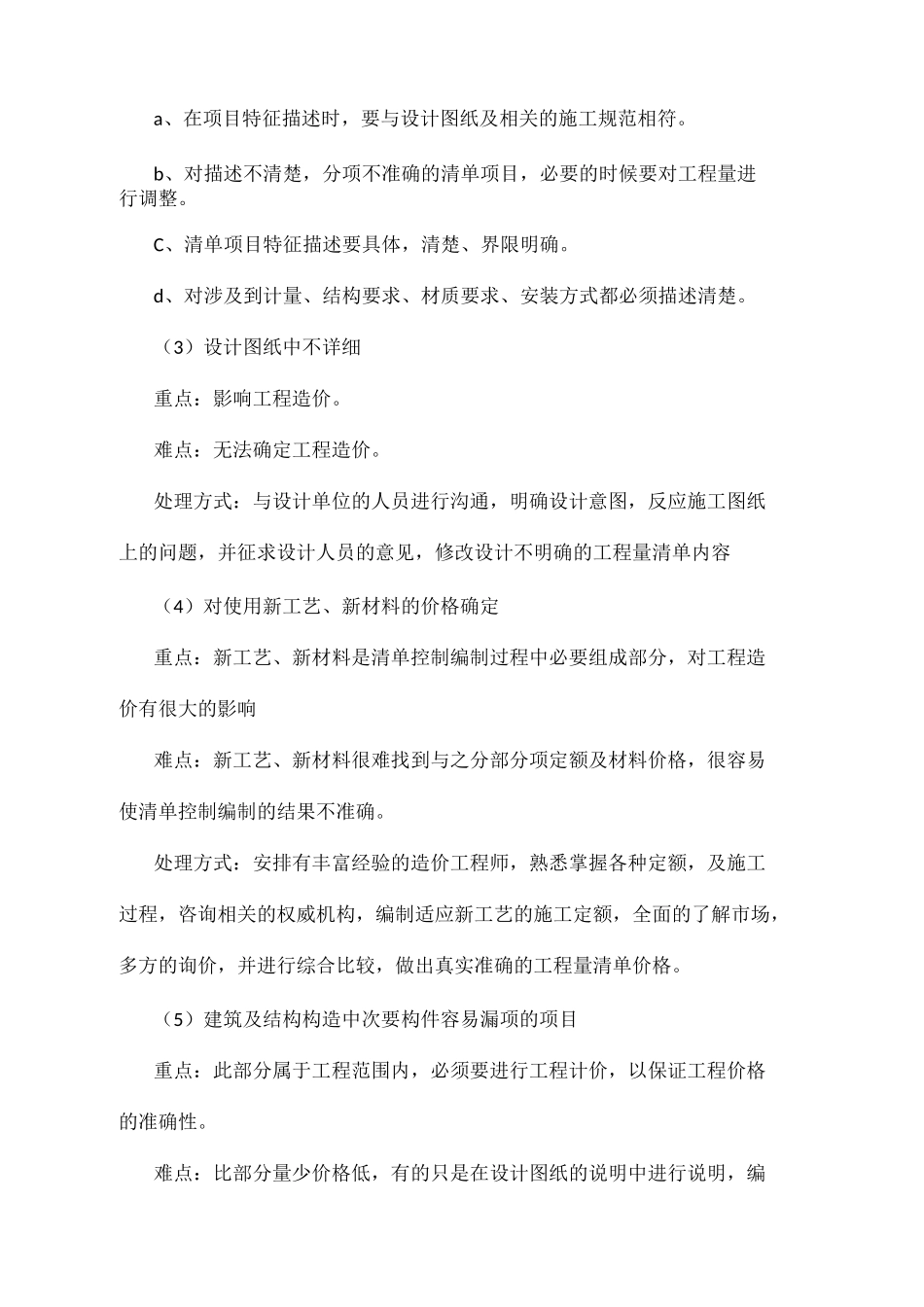

重点:清单项目特征描述是工程量清单控制价的重要组价依据,因为项
