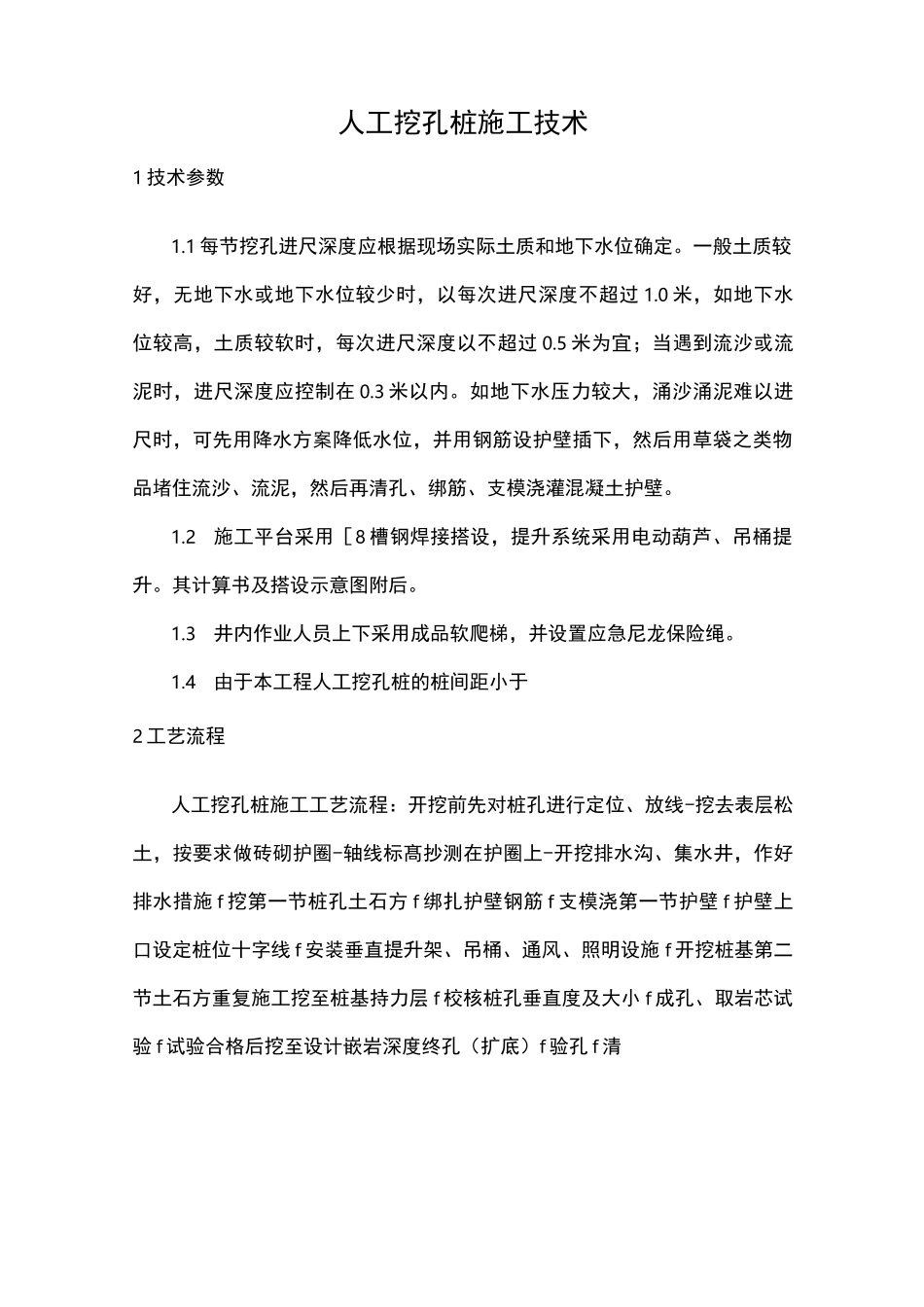

人工挖孔桩施工技术1 技术参数1
1 每节挖孔进尺深度应根据现场实际土质和地下水位确定
一般土质较好,无地下水或地下水位较少时,以每次进尺深度不超过 1
0 米,如地下水位较高,土质较软时,每次进尺深度以不超过 0
5 米为宜;当遇到流沙或流泥时,进尺深度应控制在 0
如地下水压力较大,涌沙涌泥难以进尺时,可先用降水方案降低水位,并用钢筋设护壁插下,然后用草袋之类物品堵住流沙、流泥,然后再清孔、绑筋、支模浇灌混凝土护壁
2施工平台采用[8 槽钢焊接搭设,提升系统采用电动葫芦、吊桶提升
其计算书及搭设示意图附后
3井内作业人员上下采用成品软爬梯,并设置应急尼龙保险绳
4由于本工程人工挖孔桩的桩间距小于2 工艺流程人工挖孔桩施工工艺流程:开挖前先对桩孔进行定位、放线-挖去表层松土,按要求做砖砌护圈-轴线标髙抄测在护圈上-开挖排水沟、集水井,作好排水措施 f 挖第一节桩孔土石方 f 绑扎护壁钢筋 f 支模浇第一节护壁 f 护壁上口设定桩位十字线 f 安装垂直提升架、吊桶、通风、照明设施 f 开挖桩基第二节土石方重复施工挖至桩基持力层 f 校核桩孔垂直度及大小 f 成孔、取岩芯试验 f 试验合格后挖至设计嵌岩深度终孔(扩底)f 验孔 f 清孔封底f 吊放钢筋笼就位、隐蔽验收f 浇筑混凝土至设计标髙f 浮浆砼凿打f 桩基动测及声测试验

3 边坡桩处理本工程 Bl#、B4#楼的桩基分布在坡地上面
根据现场的情况,在人工挖孔桩施工前对坡地进行如下处理,保证施工过程中没有土、石对施工安全造成安全威胁,以及施工弃水、降雨等水体对桩、人造成威胁
1)、边坡桩施工的处理:(1)、安全防护架为钢管搭设,埋入土内 500mm 深;立杆髙出土面大于 1
2m,设置两排横杆,上部横杆为 1
0m 处,底部横杆为地面上0
地面上设置 0
5m 髙 12mm 后成板的挡板,防止
