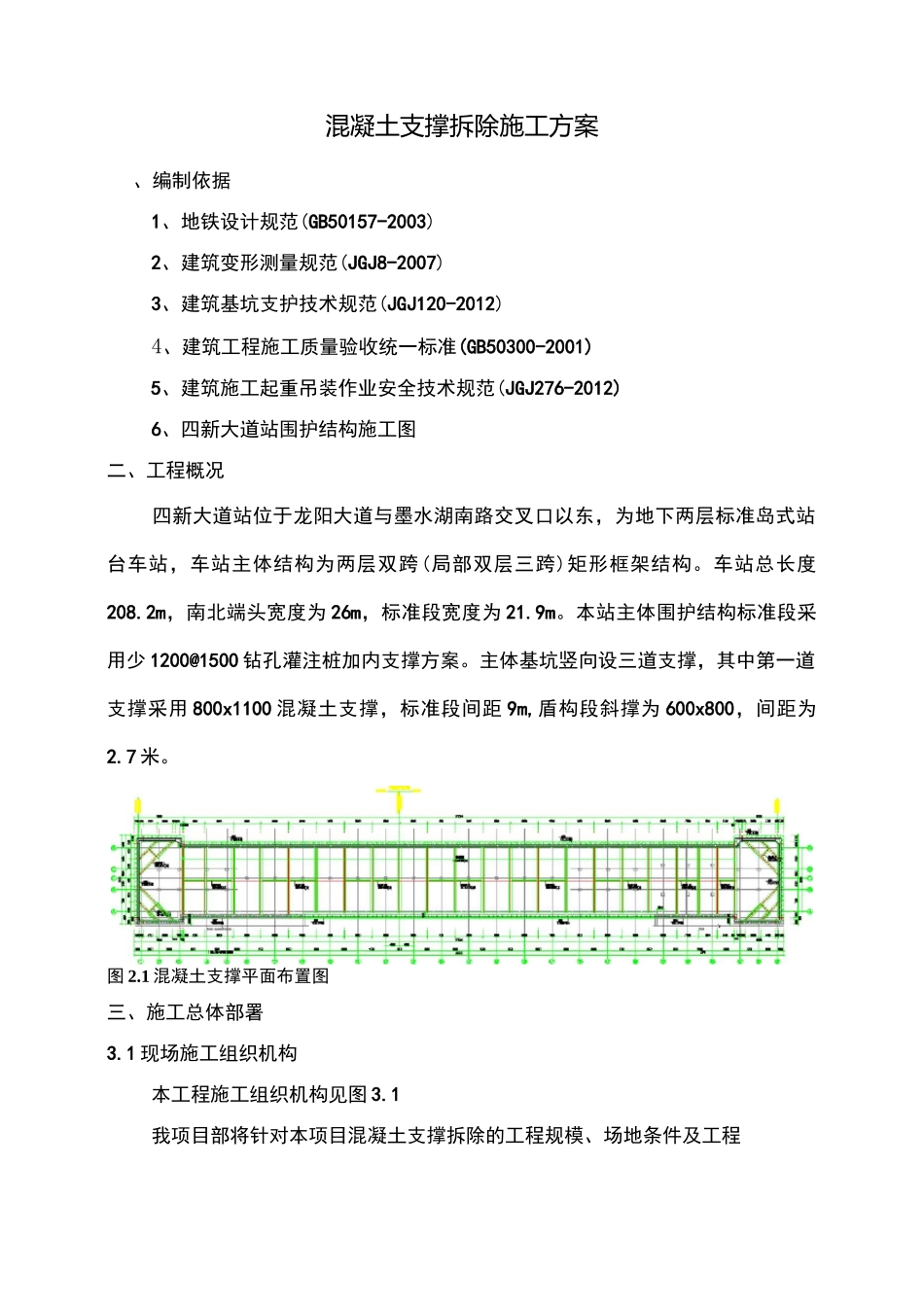

混凝土支撑拆除施工方案、编制依据1、地铁设计规范(GB50157-2003)2、建筑变形测量规范(JGJ8-2007)3、建筑基坑支护技术规范(JGJ120-2012)4、建筑工程施工质量验收统一标准(GB50300-2001)5、建筑施工起重吊装作业安全技术规范(JGJ276-2012)6、四新大道站围护结构施工图二、工程概况四新大道站位于龙阳大道与墨水湖南路交叉口以东,为地下两层标准岛式站台车站,车站主体结构为两层双跨(局部双层三跨)矩形框架结构
车站总长度208
2m,南北端头宽度为 26m,标准段宽度为 21
本站主体围护结构标准段采用少 1200@1500 钻孔灌注桩加内支撑方案
主体基坑竖向设三道支撑,其中第一道支撑采用 800x1100 混凝土支撑,标准段间距 9m,盾构段斜撑为 600x800,间距为2
1 混凝土支撑平面布置图三、施工总体部署3
1 现场施工组织机构本工程施工组织机构见图 3
1我项目部将针对本项目混凝土支撑拆除的工程规模、场地条件及工程武汉市轨道交通三号线3土建工程第五标段四新大道站混凝土支撑拆除施工方案特点,成立以项目经理为总负责人的混凝土支撑拆除施工组织管理机构
图 3・1 混凝土支撑拆除施工组织管理机构图3・2 施工准备1、车站主体结构顶板已达到设计要求,拆除施工照明用电,施工降尘用水已准备就绪,已进行技术交底及安全技术交底;2、对基坑进行每日监测,每日对基坑监测 2 次,并及时分析基坑监测数据,上报业主及监理,及时掌握所拆范围内的各项监测指标,重点关注墙体测斜变形情况,及时分析监测数据,确保各项监测指标趋于稳定,且在安全数值范围内

3・3 施工主要机具材料表 3
1 混凝土支撑拆除主要机械配备表表 3
2 混凝土支撑拆除材料准备1钻杆500mm10 根2钻头D=48mm50 个3风管240m4方木150x25
