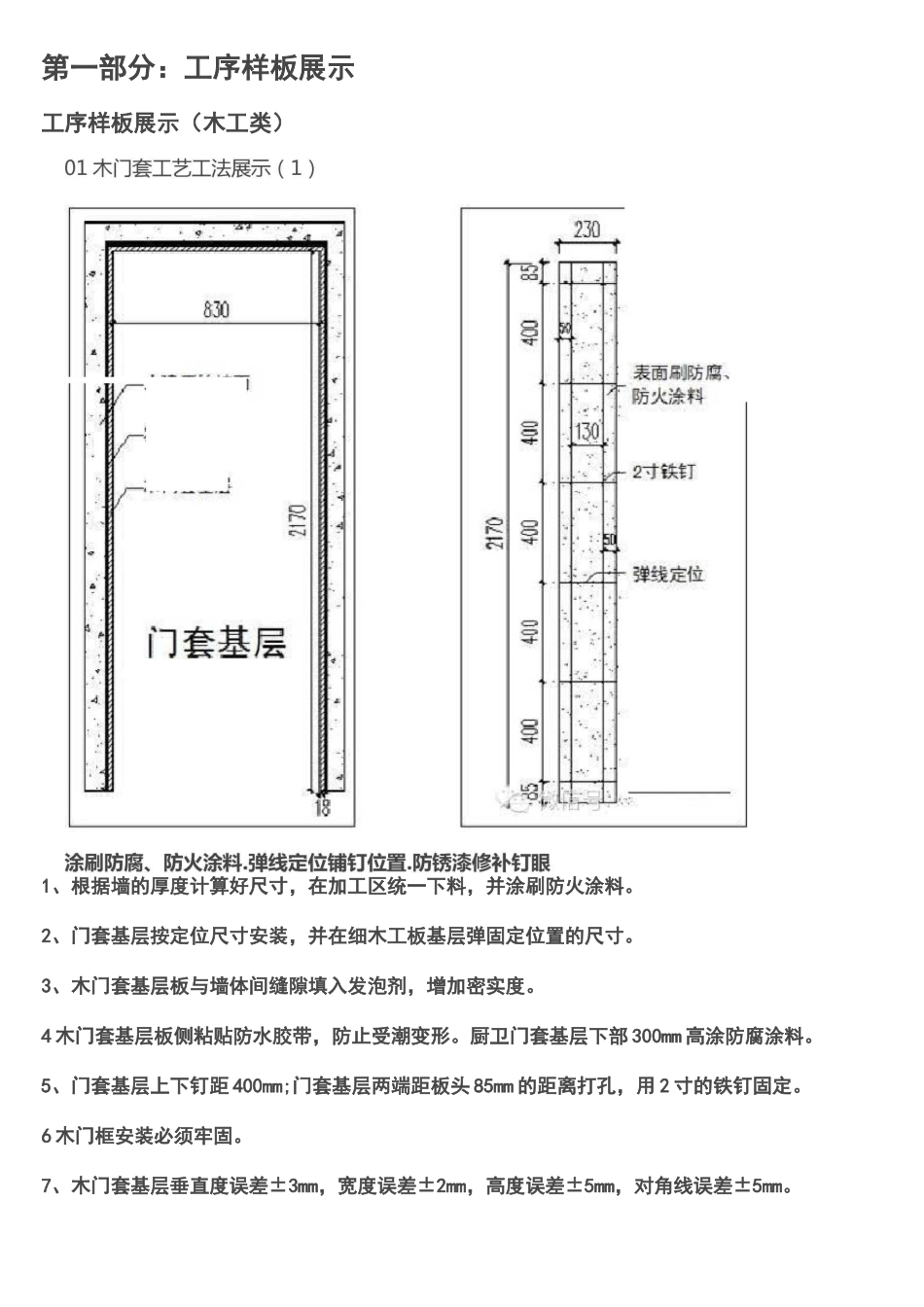

发泡木门套基第一部分:工序样板展示工序样板展示(木工类)1、根据墙的厚度计算好尺寸,在加工区统一下料,并涂刷防火涂料
2、门套基层按定位尺寸安装,并在细木工板基层弹固定位置的尺寸
3、木门套基层板与墙体间缝隙填入发泡剂,增加密实度
4 木门套基层板侧粘贴防水胶带,防止受潮变形
厨卫门套基层下部 300mm 高涂防腐涂料
5、门套基层上下钉距 400mm;门套基层两端距板头 85mm 的距离打孔,用 2 寸的铁钉固定
6 木门框安装必须牢固
7、木门套基层垂直度误差±3mm,宽度误差±2mm,高度误差±5mm,对角线误差±5mm

走道吊顶轻* 耳龙骨封取重细术工粧工序样板展示(木工类)02 轻钢龙骨吊顶工艺工法展示龙骨间距主龙骨距墙:300mm主龙骨间距:1000mm副龙骨间距:300mm1、根据图纸及规范要求,经测量后,现场放线
2、使用电锤向顶面打孔,使用膨胀螺栓进行预埋,使用吊杆将螺栓涨紧
3、使用螺母将吊件与吊杆连接,调整龙骨水平及吊件连接锁紧
4 将所有吊件调整水平后将螺母校紧
安装时按照施工规范控制龙骨间距和密度
5、吊顶面灯槽制作和安装
6、封制单层石膏板
03 石膏板罩面安装工艺工法展示(1)1、从吊顶的一边角开始,逐块排列推进

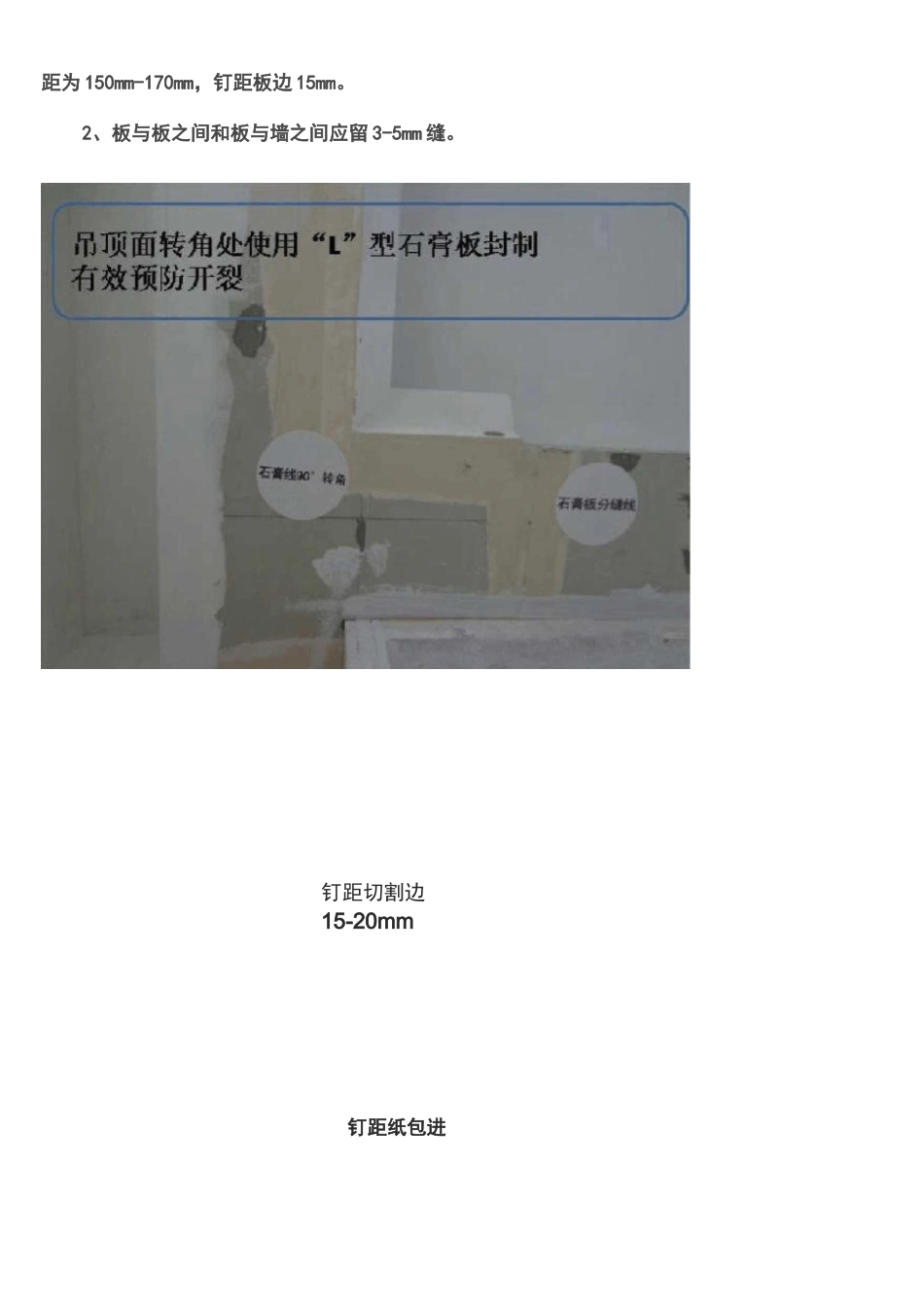

石膏板用镀锌 3
5mmx25mm 自攻螺钉固定在龙骨上,钉距为 150mm-170mm,钉距板边 15mm
2、板与板之间和板与墙之间应留 3-5mm 缝
钉距切割边15-20mm钉距纸包进工序样板展示(漆工类)01 天棚涂料工艺工法展示(1)界面剂修补钉眼专用嵌缝膏补缝专用绷带粘贴板缝分三遍批腻子厚度为 3mm磨平后涂刷一底二面乳胶漆1、对土建原顶面用界面批嵌,批嵌之前应清除基面灰砂,凿除接缝中的余浆
2、对吊顶部位石膏板,先以界面剂批补钉眼,再以专用嵌缝膏补平板间缝隙,待其干燥后,以专用绷带粘贴板缝
3、用调配好的腻子在天棚面批
