2混凝土模板支撑方案交底记录编号:SBC/BHDL-JD-2020-028工程名称滨河东路分部工程箱涵工程交底人职务交底内容混凝土模板支撑项目质检员签字交底时间技术负责人接受交底签字项目管理人员分包管理人员作业班组交底内容:1、工程概况滨河东路位于郑州航空港经济综合实验区(郑州新郑综合保税区)中部,南水北调I2总干渠以东,规划为南北向城市主干路,南起四港联动大道北至枣庄路,道路全长18173
本标段为滨河东路一标段,南起始祖路(桩号为 14+595
85),北至枣庄路(桩号为 18+173
11),全长 3577
道路沿线分别与始祖路、保航二路、焦城路、梁州大道、前程东路和枣庄路相交
滨河东路跨教场明沟箱涵总长度为 106
4m,框架箱涵孔跨布置采用 3-4*3m,断面布置为13
4(总宽)=0
4(侧墙)+4m(净距)+0
3m(中墙)+4m(净距)+0
3m(中墙)+4m(净距)+0
4m(侧墙),结构净高 3m,顶板、底板厚 0
5m,侧墙厚 0
4m,中隔墙厚 0
涵洞洞口采用八字墙,为减少箱涵洞口冲刷,箱涵洞口均设计截水墙及洞口护砌

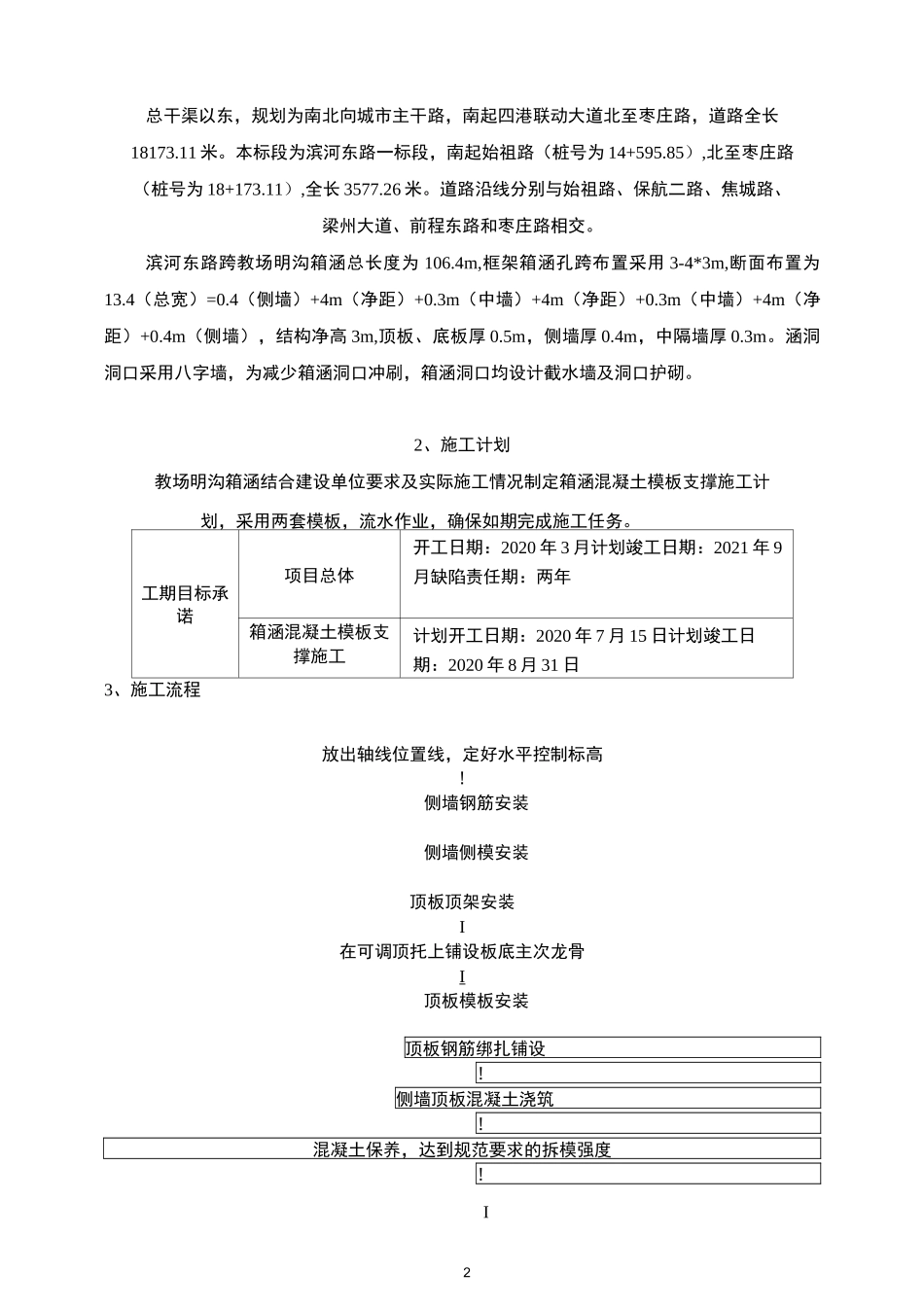

2、施工计划教场明沟箱涵结合建设单位要求及实际施工情况制定箱涵混凝土模板支撑施工计划,采用两套模板,流水作业,确保如期完成施工任务
工期目标承诺项目总体开工日期:2020 年 3 月计划竣工日期:2021 年 9月缺陷责任期:两年箱涵混凝土模板支撑施工计划开工日期:2020 年 7 月 15 日计划竣工日期:2020 年 8 月 31 日3、施工流程放出轴线位置线,定好水平控制标高
侧墙钢筋安装侧墙侧模安装顶板顶架安装I在可调顶托上铺设板底主次龙骨I顶板模板安装顶板钢筋绑扎铺设
侧墙顶板混凝土浇筑
混凝土保养,达到规范要求的拆模强度
2拆模申请经监理审批,同意拆模

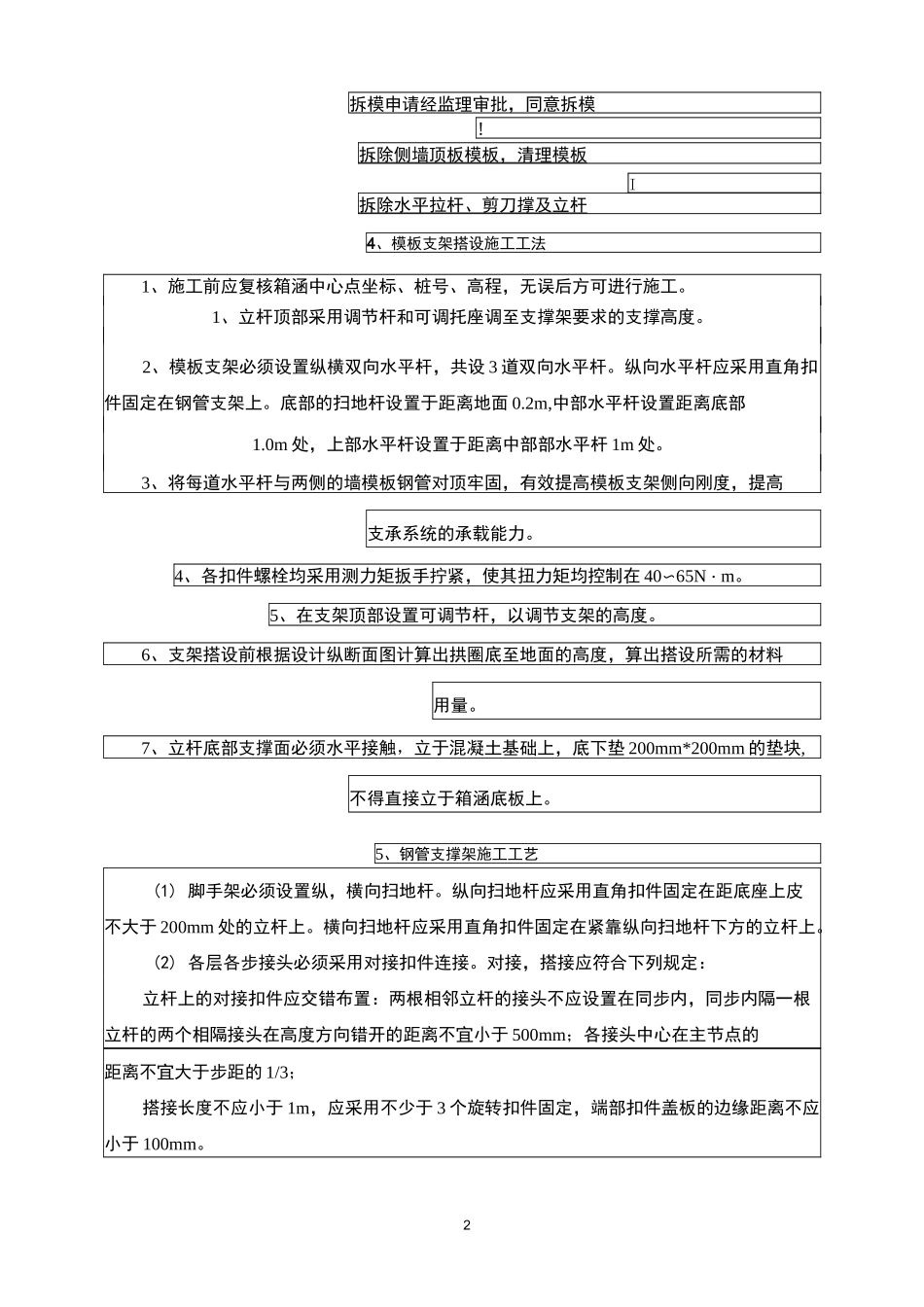

拆除侧墙顶板模板,清理模板I拆除水平拉杆、剪
