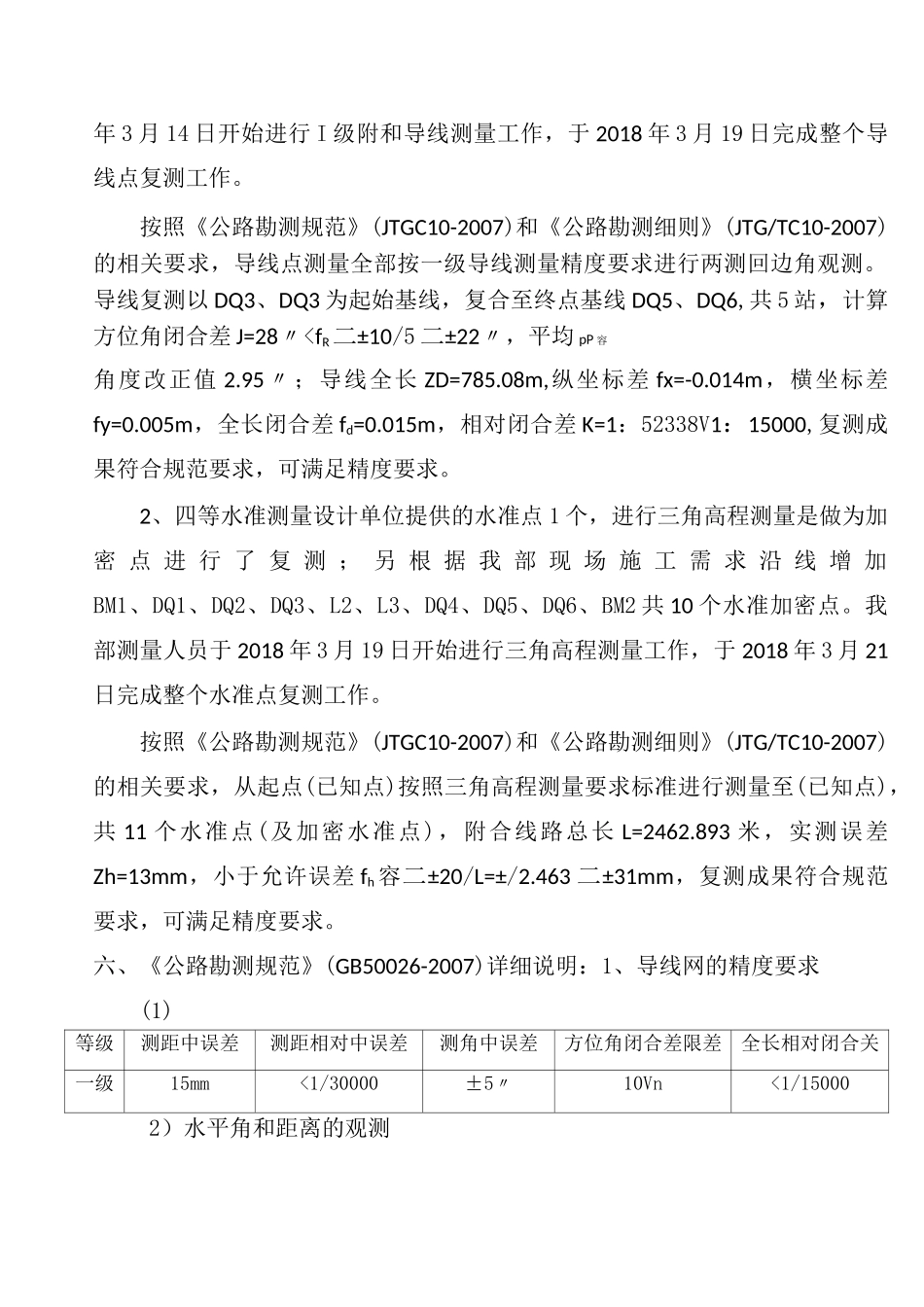

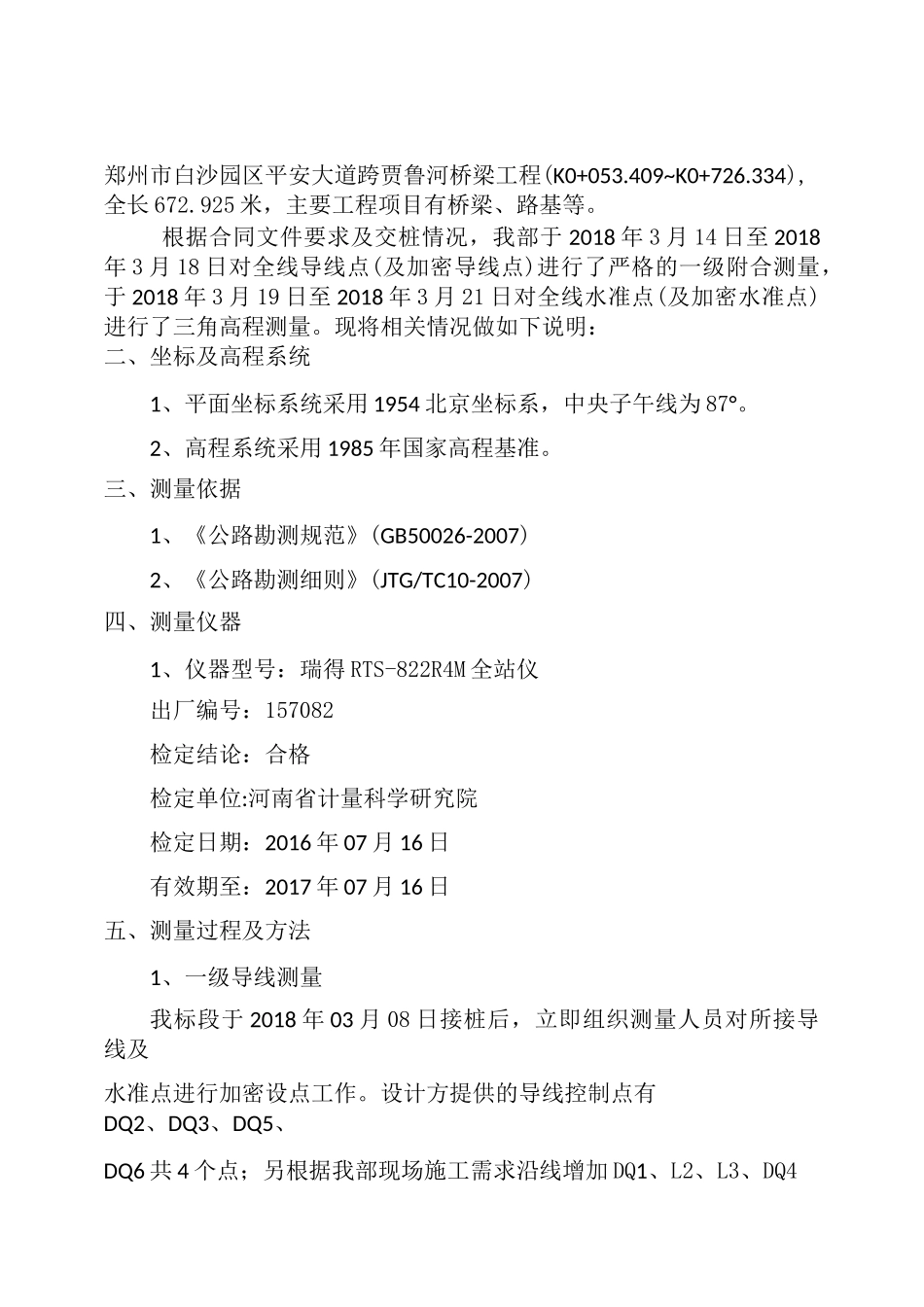

郑州市白沙园区平安大道跨贾鲁河桥梁工程(K0+053.409~K0+726.334),全长 672.925 米,主要工程项目有桥梁、路基等。根据合同文件要求及交桩情况,我部于 2018 年 3 月 14 日至 2018年 3 月 18 日对全线导线点(及加密导线点)进行了严格的一级附合测量,于 2018 年 3 月 19 日至 2018 年 3 月 21 日对全线水准点(及加密水准点)进行了三角高程测量。现将相关情况做如下说明:二、坐标及高程系统1、平面坐标系统采用 1954 北京坐标系,中央子午线为 87°。2、高程系统采用 1985 年国家高程基准。三、测量依据1、《公路勘测规范》(GB50026-2007)2、《公路勘测细则》(JTG/TC10-2007)四、测量仪器1、仪器型号:瑞得 RTS-822R4M 全站仪出厂编号:157082检定结论:合格检定单位:河南省计量科学研究院检定日期:2016 年 07 月 16 日有效期至:2017 年 07 月 16 日五、测量过程及方法1、一级导线测量我标段于 2018 年 03 月 08 日接桩后,立即组织测量人员对所接导线及水准点进行加密设点工作。设计方提供的导线控制点有DQ2、DQ3、DQ5、DQ6 共 4 个点;另根据我部现场施工需求沿线增加 DQ1、L2、L3、DQ4共 4个导线加密点;因此全线复测、加密导线点共 4 个。我部测量人员于 2018年 3 月 14 日开始进行 I 级附和导线测量工作,于 2018 年 3 月 19 日完成整个导线点复测工作。按照《公路勘测规范》(JTGC10-2007)和《公路勘测细则》(JTG/TC10-2007)的相关要求,导线点测量全部按一级导线测量精度要求进行两测回边角观测。导线复测以 DQ3、DQ3 为起始基线,复合至终点基线 DQ5、DQ6,共 5 站,计算方位角闭合差 J=28〃

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

测量导线及水准加密成果报告书

确认删除?
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
