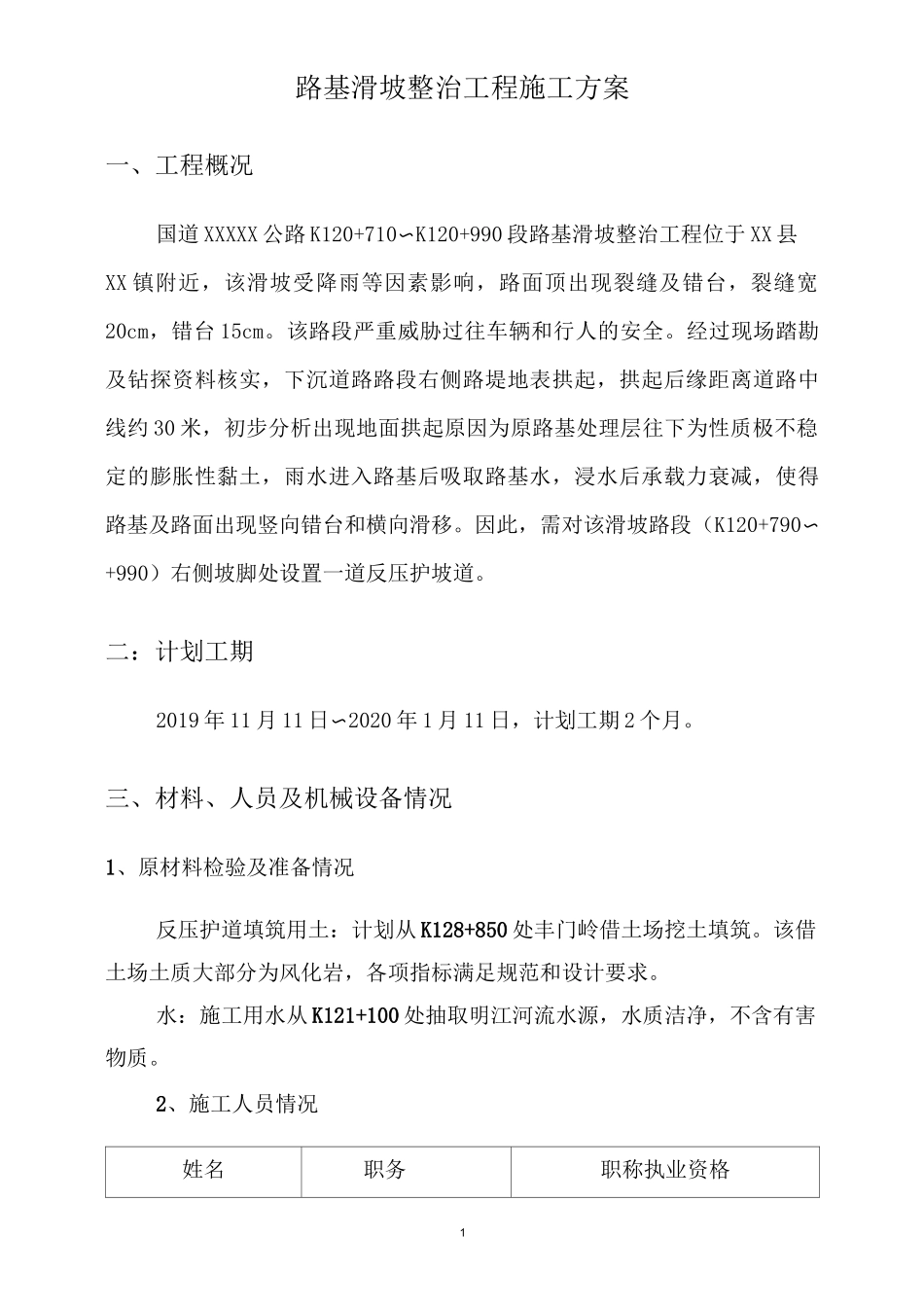

1路基滑坡整治工程施工方案一、工程概况国道 XXXXX 公路 K120+710〜K120+990 段路基滑坡整治工程位于 XX 县XX 镇附近,该滑坡受降雨等因素影响,路面顶出现裂缝及错台,裂缝宽20cm,错台 15cm
该路段严重威胁过往车辆和行人的安全
经过现场踏勘及钻探资料核实,下沉道路路段右侧路堤地表拱起,拱起后缘距离道路中线约 30 米,初步分析出现地面拱起原因为原路基处理层往下为性质极不稳定的膨胀性黏土,雨水进入路基后吸取路基水,浸水后承载力衰减,使得路基及路面出现竖向错台和横向滑移
因此,需对该滑坡路段(K120+790〜+990)右侧坡脚处设置一道反压护坡道
二:计划工期2019 年 11 月 11 日〜2020 年 1 月 11 日,计划工期 2 个月
三、材料、人员及机械设备情况1、原材料检验及准备情况反压护道填筑用土:计划从 K128+850 处丰门岭借土场挖土填筑
该借土场土质大部分为风化岩,各项指标满足规范和设计要求
水:施工用水从 K121+100 处抽取明江河流水源,水质洁净,不含有害物质

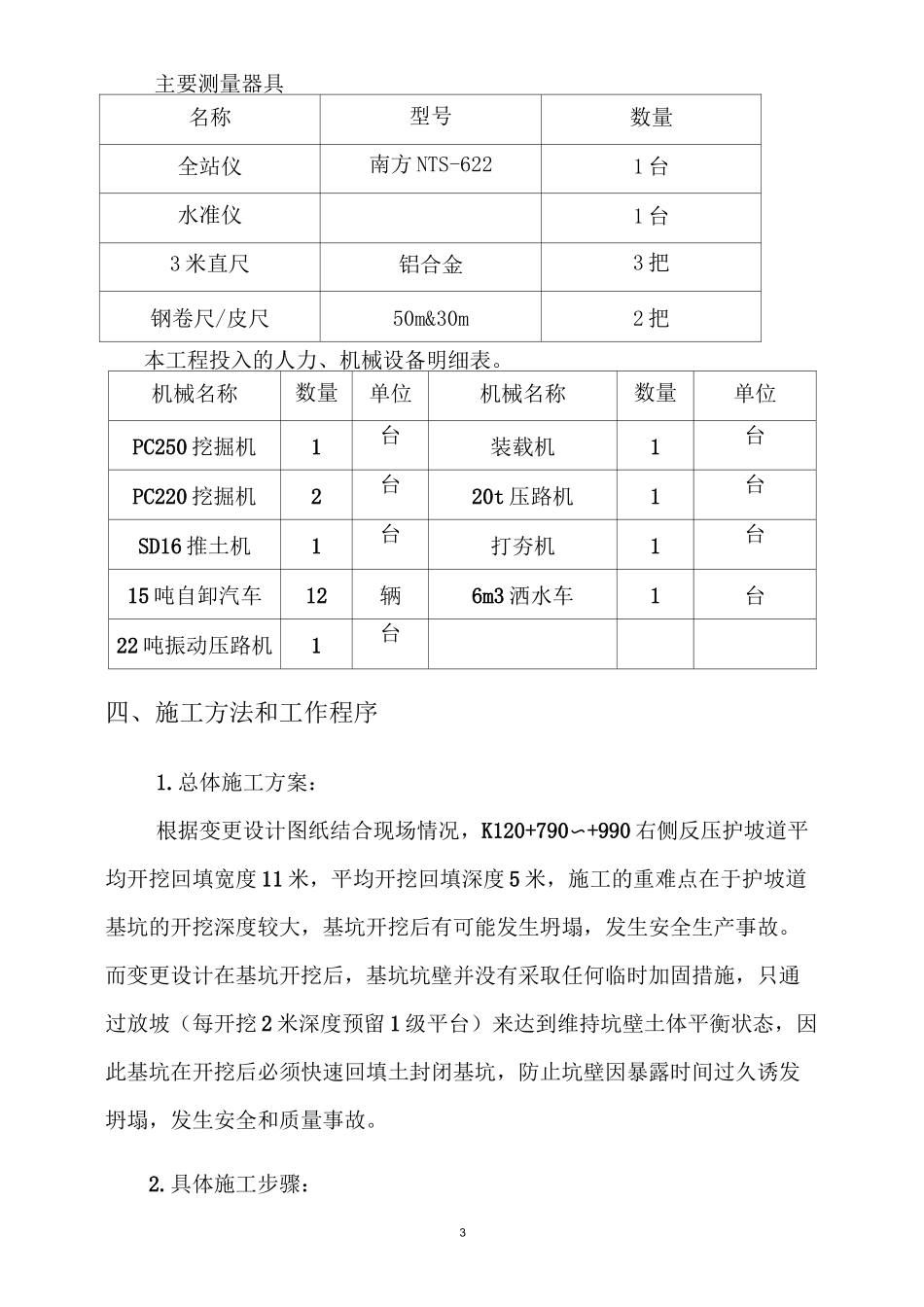

2、施工人员情况姓名职务职称执业资格2项目经理高级工程师项目常务副经理工程师项目副总工工程师测量队长助理工程师试骑室主管助理工程师质检部助理工程师施工员助理工程师试验员试验员安全员安全员计量部助理工程师3、经理部由项目经理负组责,织详机见构组框织机图构图4、机械设备情3主要测量器具名称型号数量全站仪南方 NTS-6221 台水准仪1 台3 米直尺铝合金3 把钢卷尺/皮尺50m&30m2 把本工程投入的人力、机械设备明细表
机械名称数量单位机械名称数量单位PC250 挖掘机1台装载机1台PC220 挖掘机2台20t 压路机1台SD16 推土机1台打夯机1台15 吨自卸汽车12辆6m3 洒水车1台22 吨振动压路机1台四、施工方法和工作程序1
总体施工方案:根据
