施工组织设计(通风防排烟工程)工程名称:****国际大厦二期(B)座综合楼建设单位:*********业集团公司施工单位:********冷气工程有限公司编制日期:2008 年 5 月 31 日暖通工程施工方案1.施工组织1

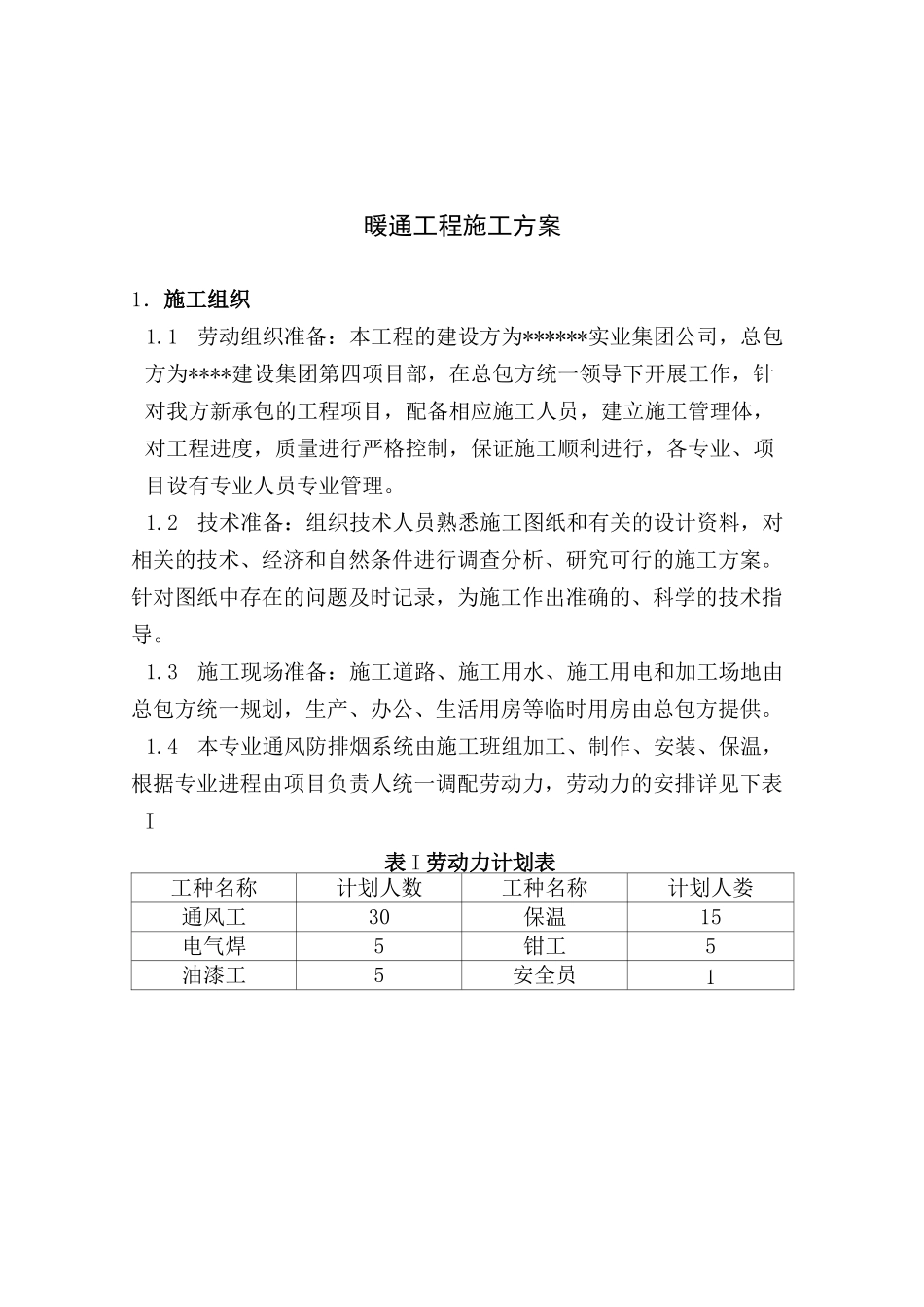

1劳动组织准备:本工程的建设方为******实业集团公司,总包方为****建设集团第四项目部,在总包方统一领导下开展工作,针对我方新承包的工程项目,配备相应施工人员,建立施工管理体,对工程进度,质量进行严格控制,保证施工顺利进行,各专业、项目设有专业人员专业管理
2技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析、研究可行的施工方案
针对图纸中存在的问题及时记录,为施工作出准确的、科学的技术指导
3施工现场准备:施工道路、施工用水、施工用电和加工场地由总包方统一规划,生产、办公、生活用房等临时用房由总包方提供
4本专业通风防排烟系统由施工班组加工、制作、安装、保温,根据专业进程由项目负责人统一调配劳动力,劳动力的安排详见下表I表 I 劳动力计划表工种名称计划人数工种名称计划人娄通风工30保温15电气焊5钳工5油漆工5安全员1临电2材料、机械11
5 施工机具准备具体施工用机具见下表 II
表 II 施工机具计划表机具名称数量机具名称数量龙门剪板机2 台电动剪刀2 把折方机2 台手动电钻6 把联合咬口机2 台电锤6 把立式咬口机2 台倒链(10T)2 个单边咬口机2 台对讲机5 组电焊机3 台叶轮式风速仪1 个砂轮切割机4 台噪声测试仪1 个套丝机2 台冲击钻2 把台钻2 台电动打击泵1 台2•主要项目施工方法及要求2
1通风做法2
2 施工技术人员要认真审图,分清不同用途管径采用不同壁厚的材质 制 作 风 管 , 用 料 规 格 应 符 合 施 工 规 范 及 设 计 要 求 ( GB50243-
