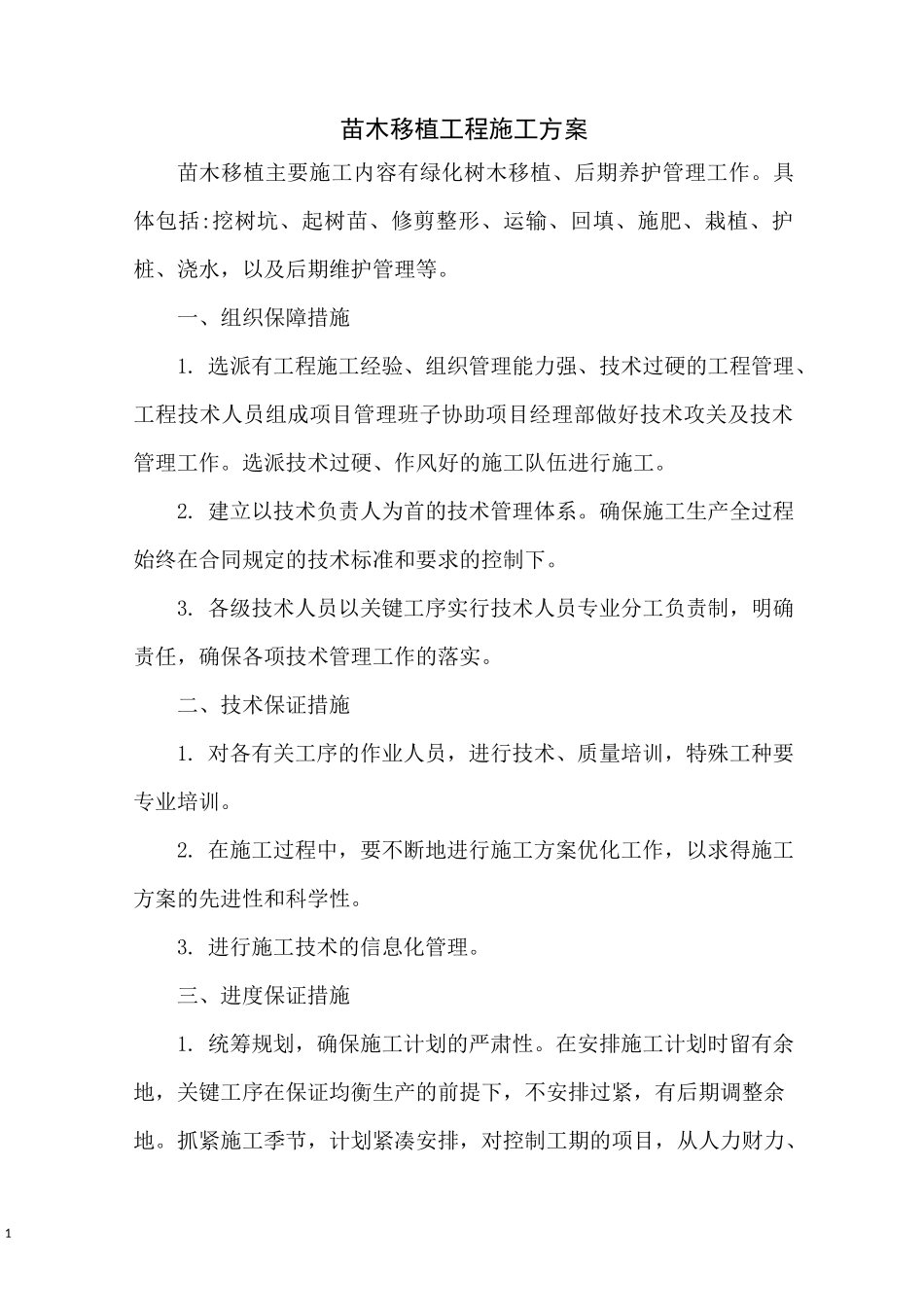

1苗木移植工程施工方案苗木移植主要施工内容有绿化树木移植、后期养护管理工作
具体包括:挖树坑、起树苗、修剪整形、运输、回填、施肥、栽植、护桩、浇水,以及后期维护管理等
一、组织保障措施1
选派有工程施工经验、组织管理能力强、技术过硬的工程管理、工程技术人员组成项目管理班子协助项目经理部做好技术攻关及技术管理工作
选派技术过硬、作风好的施工队伍进行施工
建立以技术负责人为首的技术管理体系
确保施工生产全过程始终在合同规定的技术标准和要求的控制下
各级技术人员以关键工序实行技术人员专业分工负责制,明确责任,确保各项技术管理工作的落实
二、技术保证措施1
对各有关工序的作业人员,进行技术、质量培训,特殊工种要专业培训
在施工过程中,要不断地进行施工方案优化工作,以求得施工方案的先进性和科学性
进行施工技术的信息化管理
三、进度保证措施1
统筹规划,确保施工计划的严肃性
在安排施工计划时留有余地,关键工序在保证均衡生产的前提下,不安排过紧,有后期调整余地

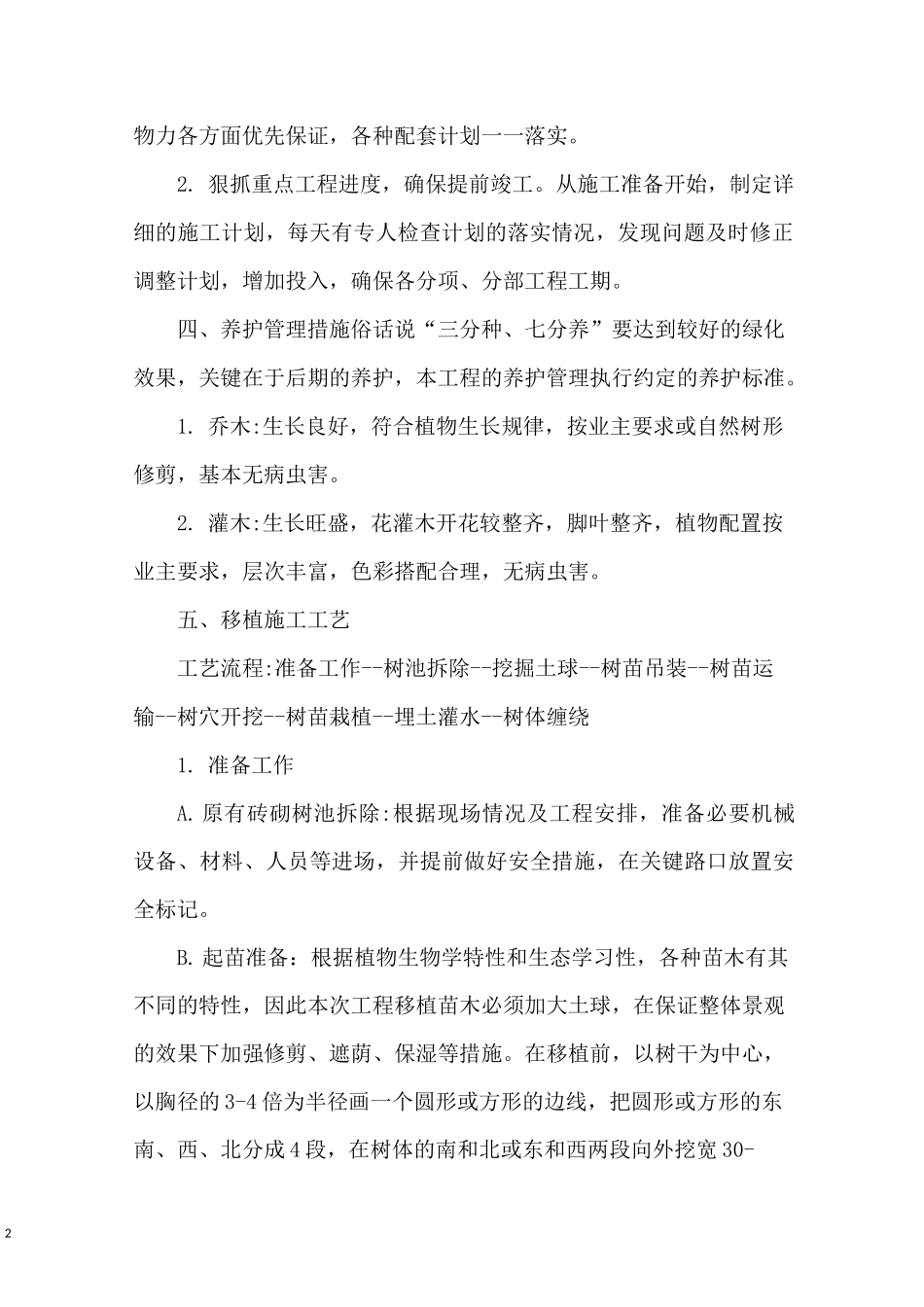

抓紧施工季节,计划紧凑安排,对控制工期的项目,从人力财力、2物力各方面优先保证,各种配套计划一一落实
狠抓重点工程进度,确保提前竣工
从施工准备开始,制定详细的施工计划,每天有专人检查计划的落实情况,发现问题及时修正调整计划,增加投入,确保各分项、分部工程工期
四、养护管理措施俗话说“三分种、七分养”要达到较好的绿化效果,关键在于后期的养护,本工程的养护管理执行约定的养护标准
乔木:生长良好,符合植物生长规律,按业主要求或自然树形修剪,基本无病虫害
灌木:生长旺盛,花灌木开花较整齐,脚叶整齐,植物配置按业主要求,层次丰富,色彩搭配合理,无病虫害

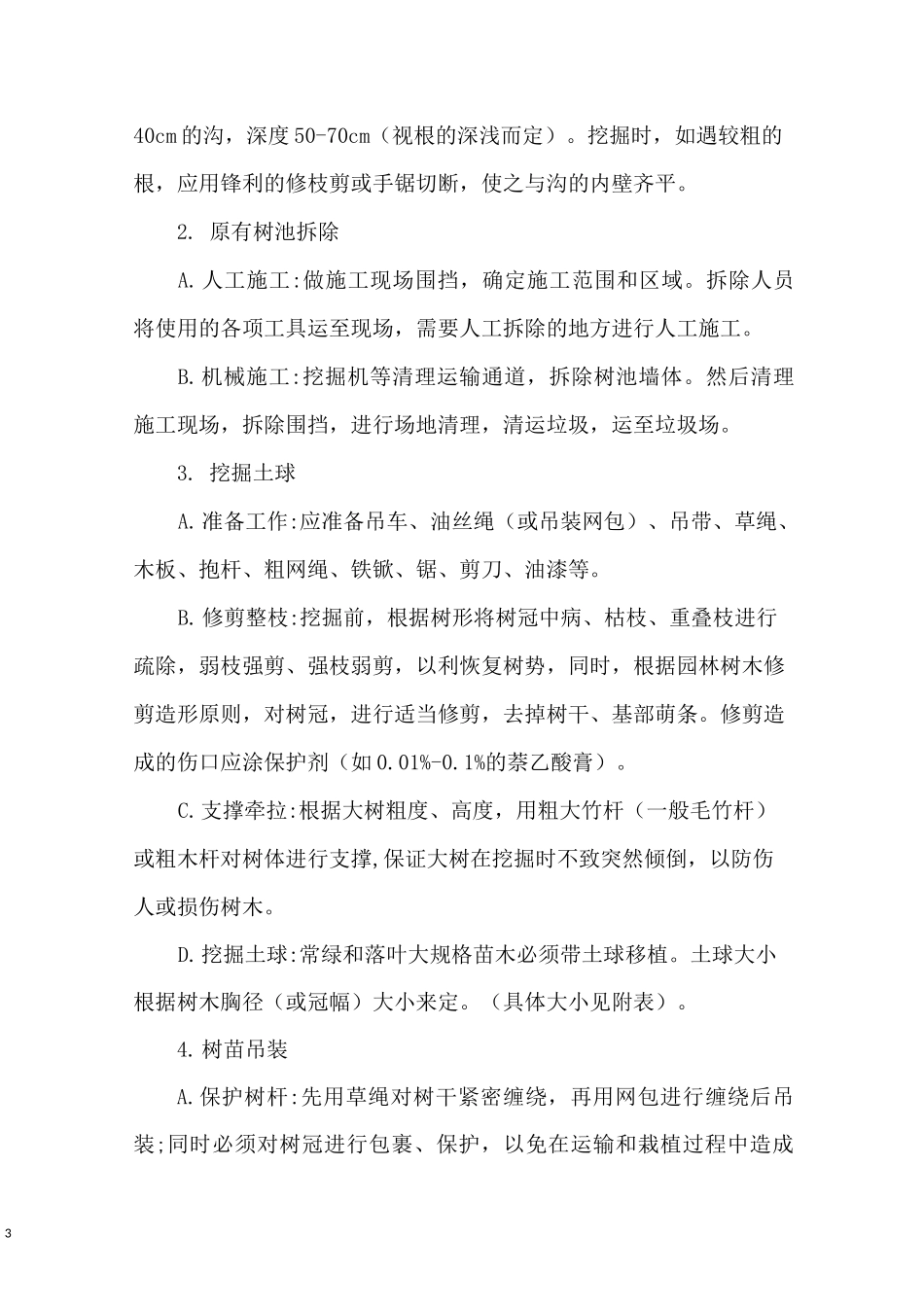

五、移植施工工艺工艺流程:准备工作--树池拆除--挖掘土球--树苗吊装--树苗运输--树穴开挖--树苗栽植--埋土灌水--树体缠绕1
