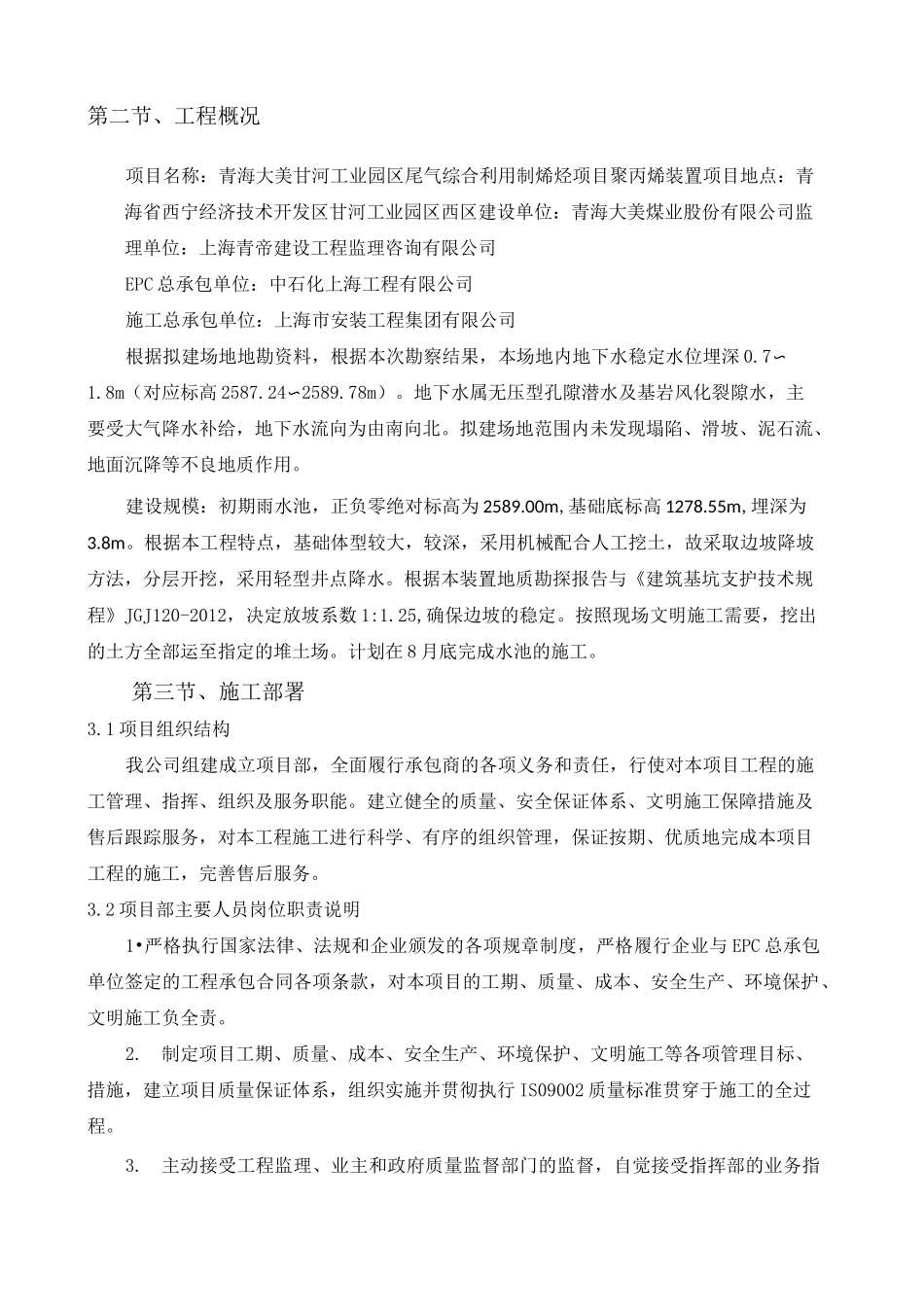

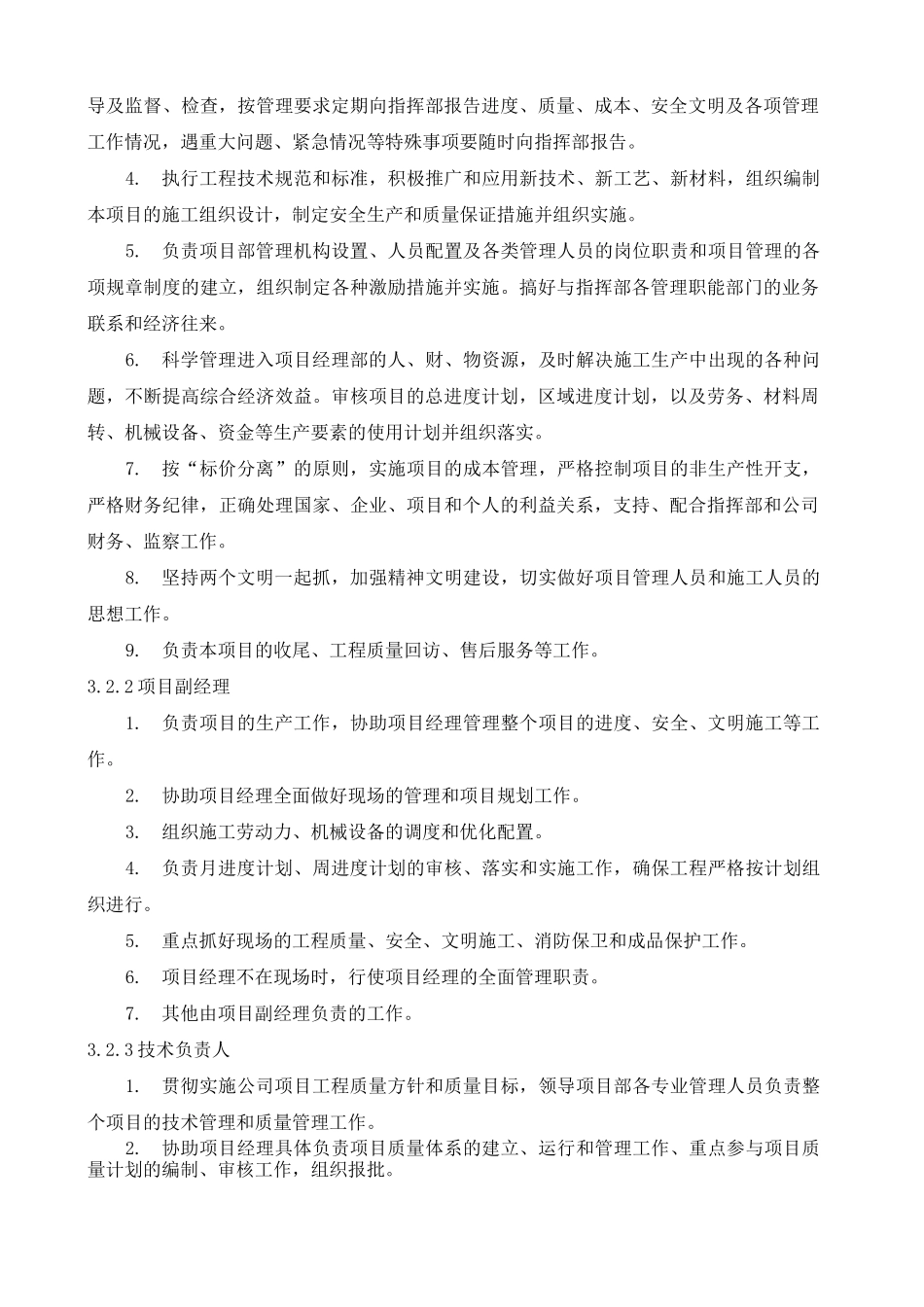

第一节、编制依据第二节、工程概况第三节、施工部署第四节、施工方案1 、施工准备 2 、井点安装 3 、抽水 第五节、质量要求及保证措施第六节、安全保证措施第七节、文明施工保证措施第八节、施工应急措施第九节、附表材料及机械准备 14第十节、 JHA 15第一节、编制依据1. 青海大美聚丙烯装置水池图纸。2. 《青海大美聚丙烯装置岩土工程勘察报告》3. 《建筑工程施工质量验收统一标准》(GB50300-2013)4. 《建筑地基基础工程施工质量验收规范》(GB50202-2002)5. 《建筑基坑支护技术规范》(JGJ120-2012)6. 《地下防水工程质量验收规范》(GB50208-2011)7. 《建筑施工安全检查标准》(JGJ59-2011)第二节、工程概况项目名称:青海大美甘河工业园区尾气综合利用制烯烃项目聚丙烯装置项目地点:青海省西宁经济技术开发区甘河工业园区西区建设单位:青海大美煤业股份有限公司监理单位:上海青帝建设工程监理咨询有限公司EPC 总承包单位:中石化上海工程有限公司施工总承包单位:上海市安装工程集团有限公司根据拟建场地地勘资料,根据本次勘察结果,本场地内地下水稳定水位埋深 0.7〜1.8m(对应标高 2587.24〜2589.78m)。地下水属无压型孔隙潜水及基岩风化裂隙水,主要受大气降水补给,地下水流向为由南向北。拟建场地范围内未发现塌陷、滑坡、泥石流、地面沉降等不良地质作用。建设规模:初期雨水池,正负零绝对标高为 2589.00m,基础底标高 1278.55m,埋深为3.8m。根据本工程特点,基础体型较大,较深,采用机械配合人工挖土,故采取边坡降坡方法,分层开挖,采用轻型井点降水。根据本装置地质勘探报告与《建筑基坑支护技术规程》JGJ120-2012,决定放坡系数 1:1.25,确保边坡的稳定。按照现场文明施工需要,挖出的土方全部运至指定的堆土场。计划在 8 月底完成水池的施工。第三节、施工部署3.1 项目组织结构我公司组建成立项目部,全面履行承包商的各项义务和责任,行使对本项目工程的施工管理、指挥、组织及服务职能。建立健全的质量、安全保证体系、文明施工保障措施及售后跟踪服务,对本工程施工进行科学、有序的组织管理,保证按期、优质地完成本项目工程的施工,完善售后服务。3.2 项目部主要人员岗位职责说明1•严格执行国家法律、法规和企业颁发的各项规章制度,严格履行企业与 EPC 总承包单位签定的工程承包合同各项条款,对本项目的工期、质量、成本、安全生产、环境保护、文明施工负全责。2.制定项目工期、质量、成本、...
