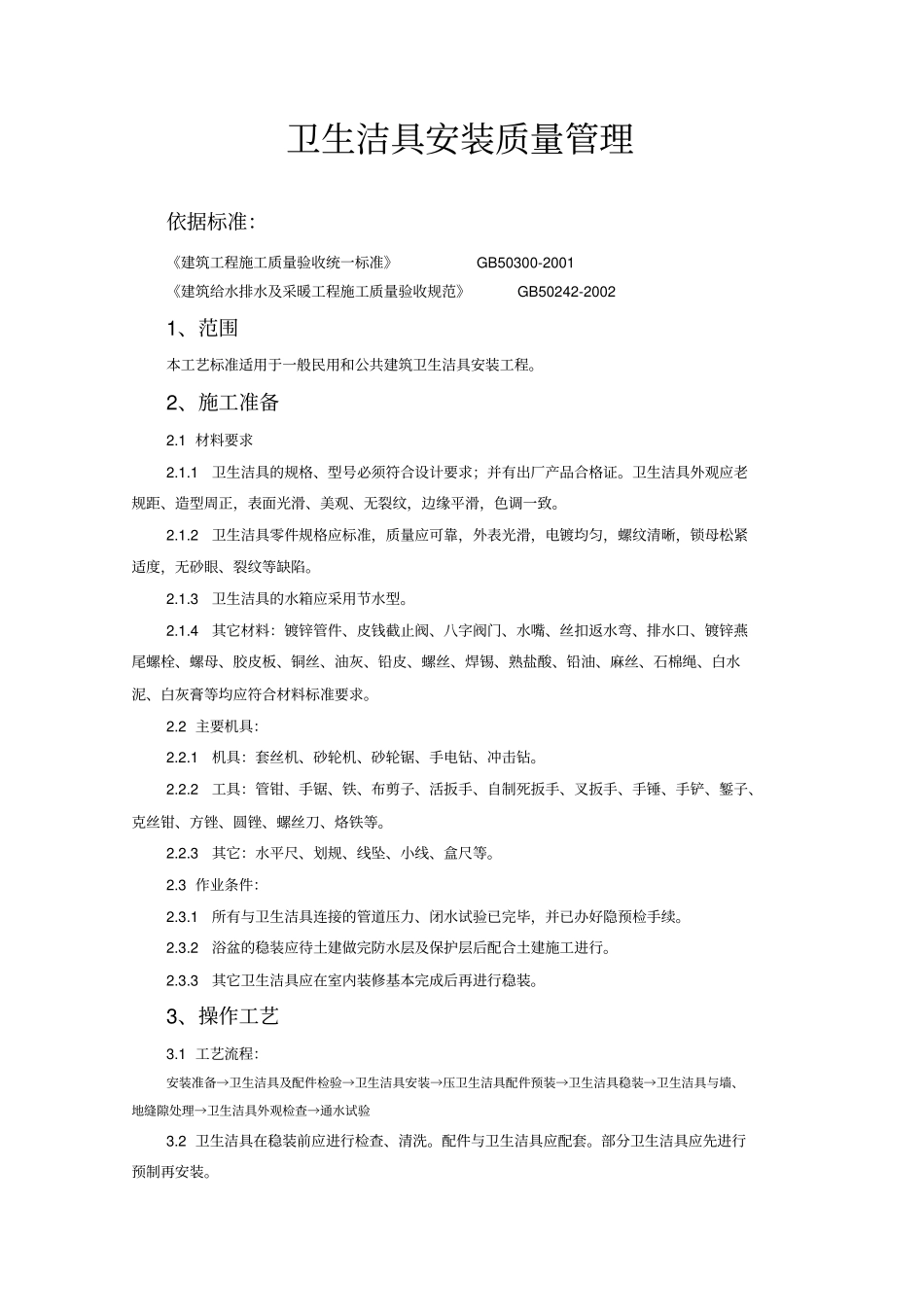

卫生洁具安装质量管理依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑给水排水及采暖工程施工质量验收规范》 GB50242-2002 1、范围本工艺标准适用于一般民用和公共建筑卫生洁具安装工程。2、施工准备2.1 材料要求2.1.1卫生洁具的规格、型号必须符合设计要求;并有出厂产品合格证。卫生洁具外观应老规距、造型周正,表面光滑、美观、无裂纹,边缘平滑,色调一致。2.1.2卫生洁具零件规格应标准,质量应可靠,外表光滑,电镀均匀,螺纹清晰,锁母松紧适度,无砂眼、裂纹等缺陷。2.1.3卫生洁具的水箱应采用节水型。2.1.4其它材料:镀锌管件、皮钱截止阀、八字阀门、水嘴、丝扣返水弯、排水口、镀锌燕尾螺栓、螺母、胶皮板、铜丝、油灰、铅皮、螺丝、焊锡、熟盐酸、铅油、麻丝、石棉绳、白水泥、白灰膏等均应符合材料标准要求。2.2 主要机具:2.2.1机具:套丝机、砂轮机、砂轮锯、手电钻、冲击钻。2.2.2工具:管钳、手锯、铁、布剪子、活扳手、自制死扳手、叉扳手、手锤、手铲、錾子、克丝钳、方锉、圆锉、螺丝刀、烙铁等。2.2.3其它:水平尺、划规、线坠、小线、盒尺等。2.3 作业条件:2.3.1所有与卫生洁具连接的管道压力、闭水试验已完毕,并已办好隐预检手续。2.3.2浴盆的稳装应待土建做完防水层及保护层后配合土建施工进行。2.3.3其它卫生洁具应在室内装修基本完成后再进行稳装。3、操作工艺3.1 工艺流程:安装准备→卫生洁具及配件检验→卫生洁具安装→压卫生洁具配件预装→卫生洁具稳装→卫生洁具与墙、地缝隙处理→卫生洁具外观检查→通水试验3.2 卫生洁具在稳装前应进行检查、清洗。配件与卫生洁具应配套。部分卫生洁具应先进行预制再安装。3.3 卫生洁具安装:3.3.1高水箱、蹲便器安装:3.3.1.1高水箱配件安装:a 先将虹吸管、 锁母、根母、下垫卸下,涂抹油灰后将虹吸管插入高水箱出水孔。将管下垫、眼圈套在管上。拧紧根母至松紧适度。将锁母拧在虹吸管上。虹吸管方向、位置视具体情况自行确定。b 将漂球拧在漂杆上,并与浮球阀(漂子门)连接好,浮球阀安装与塞风安装略同。c 拉把支架安装:将拉把上螺母眼圈卸下,再将拉把上螺栓插入水箱一侧的上沿(侧位方向视给水预留口情况而定)加垫圈紧固。调整挑杆距离(挑杆的提拉距离一般为40mm为宜)。挑杆另一端连接拉把(拉把也可交验前统一安装),将水箱备用上水眼用塑料胶盖堵死。3.3.1.2蹲便器、高水箱稳装(图3.3.1.2):图 1-22 a 首先,将胶皮碗套在蹲...
