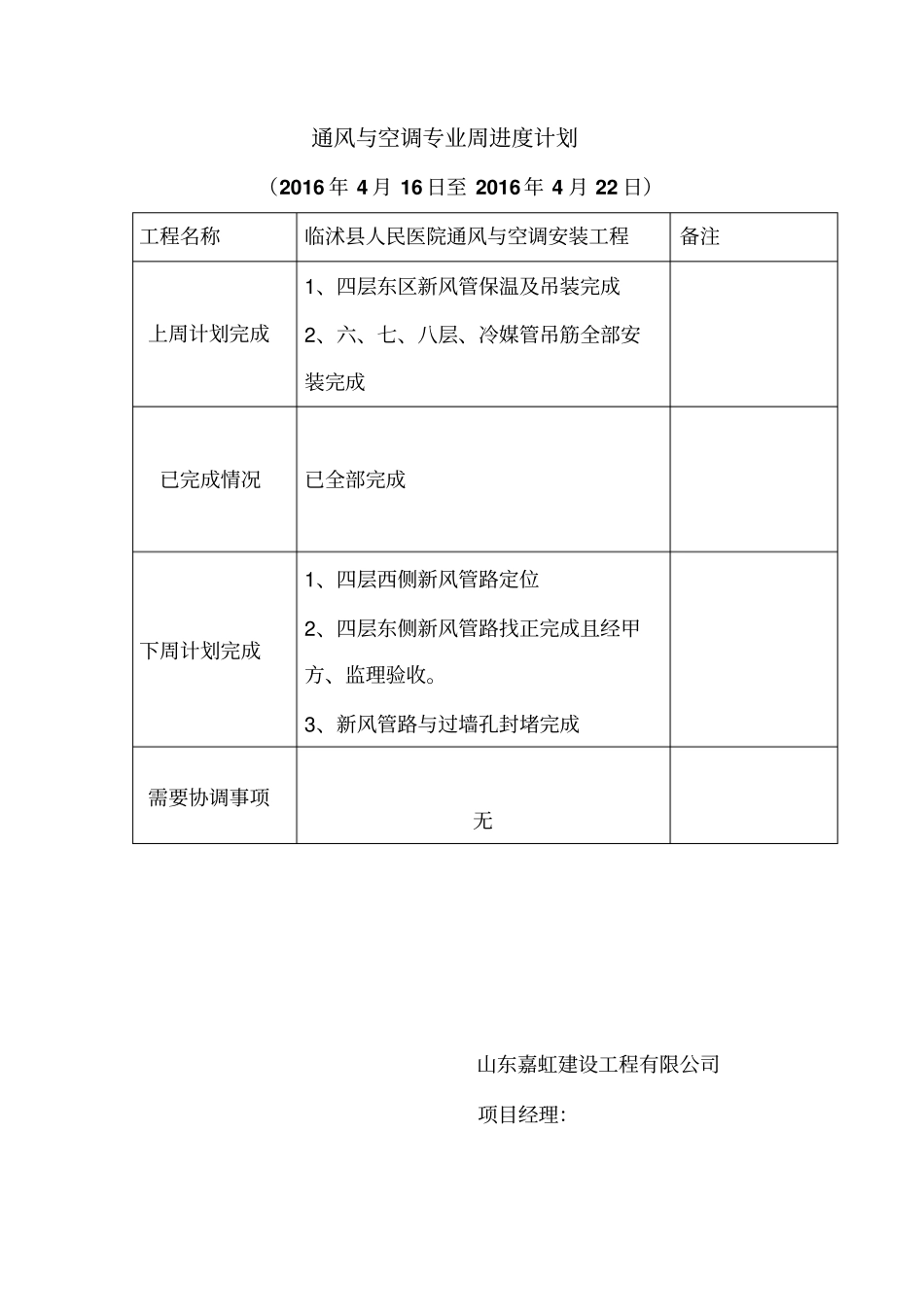

通风与空调专业周进度计划(2016 年 4 月 16 日至 2016 年 4 月 22 日)工程名称临沭县人民医院通风与空调安装工程备注上周计划完成1、四层东区新风管保温及吊装完成2、六、七、八层、冷媒管吊筋全部安装完成已完成情况已全部完成下周计划完成1、四层西侧新风管路定位2、四层东侧新风管路找正完成且经甲方、监理验收

3、新风管路与过墙孔封堵完成需要协调事项无山东嘉虹建设工程有限公司项目经理:通风与空调专业四月份进度计划(2016 年 4 月 1 日— 4 月 30 日)1、四层至八层西区的管线定位、吊架施工、穿墙洞施工
2、四层至八层西区的空调内机定位、吊架施工

3、四层东区南走廊样板(新风系统)安装4、五层至六层东区风管施工通风与空调专业周进度计划(2016 年 3 月 20 日至 2016 年 3 月 26 日)工程名称临沭县人民医院通风与空调安装工程备注上周计划完成情况1、四至五层东区冷媒管道穿墙洞施工完成2、四层东区新风管道吊架施工完成下周计划完成1、四至六层东区冷媒管道吊架安装2、四至六层东区空调内机吊架安装3、七层东区管线、设备定位需要协调事项1、图纸需要尽快确认,否则会影响后期施工
2、四层东区走廊样板施工是否按目前的临时图纸施工
山东嘉虹建设工程有限公司项目经理:徐宾通风与空调专业周进度计划(2016 年 3 月 13 日至 2016 年 3 月 19 日)工程名称临沭县人民医院通风与空调安装工程备注上周计划完成情况1、工人进场勘察现场2、四层东区管线定位3、四层东区根据装修定位图完成空调内机定位下周计划完成1、四层东区冷媒管道吊架安装2、四层东区新风管道吊架安装3、四层东区管道穿墙洞施工需要协调事项1、图纸需要尽快确认,否则会影响后期施工
2、四层东区走廊样板施工是否按目前的临时图纸施工
山东嘉虹建设工程有限公司项目经理:徐宾通风与空调专业周进度计划
