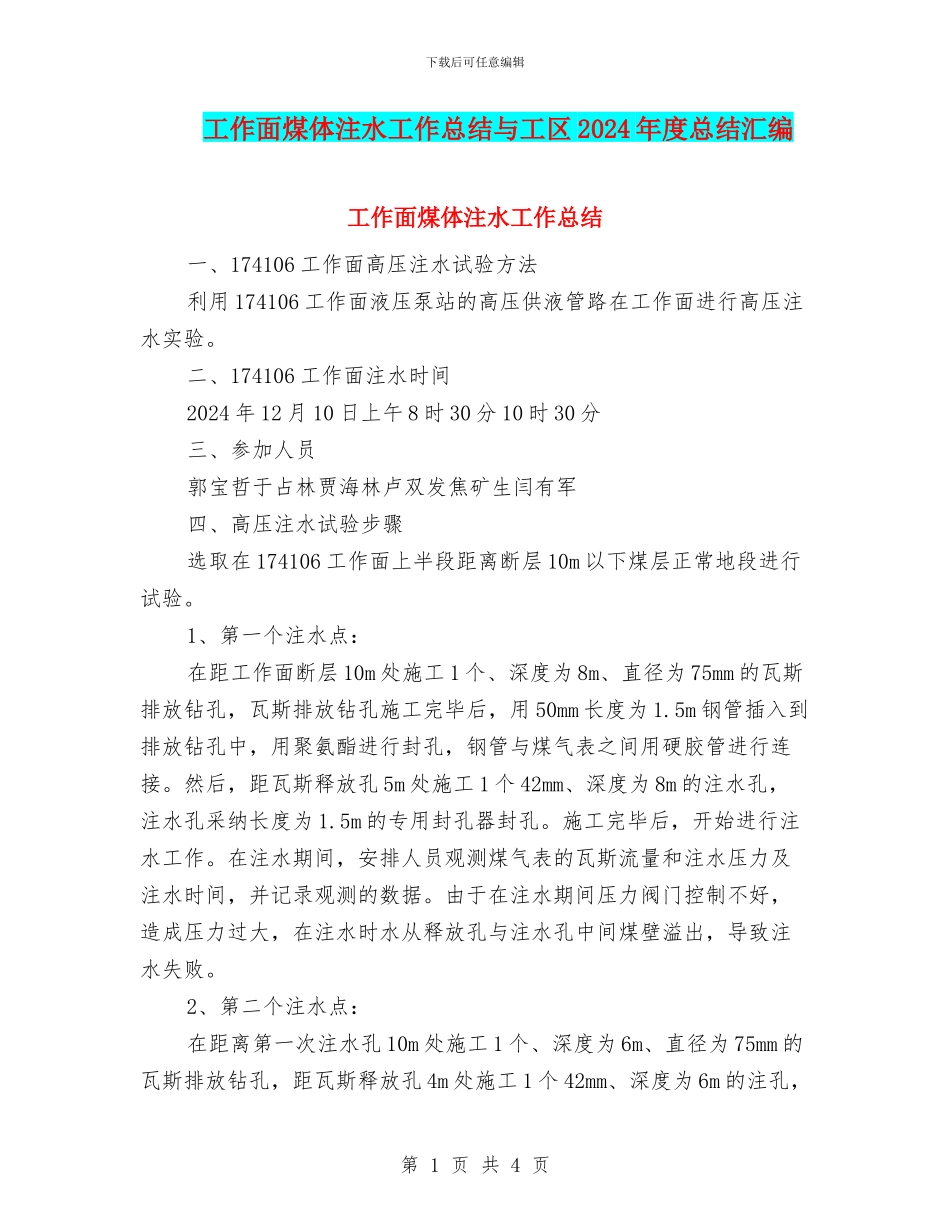

下载后可任意编辑工作面煤体注水工作总结与工区 2024 年度总结汇编工作面煤体注水工作总结一、174106 工作面高压注水试验方法利用 174106 工作面液压泵站的高压供液管路在工作面进行高压注水实验
二、174106 工作面注水时间2024 年 12 月 10 日上午 8 时 30 分 10 时 30 分三、参加人员郭宝哲于占林贾海林卢双发焦矿生闫有军四、高压注水试验步骤选取在 174106 工作面上半段距离断层 10m 以下煤层正常地段进行试验
1、第一个注水点:在距工作面断层 10m 处施工 1 个、深度为 8m、直径为 75mm 的瓦斯排放钻孔,瓦斯排放钻孔施工完毕后,用 50mm 长度为 1
5m 钢管插入到排放钻孔中,用聚氨酯进行封孔,钢管与煤气表之间用硬胶管进行连接
然后,距瓦斯释放孔 5m 处施工 1 个 42mm、深度为 8m 的注水孔,注水孔采纳长度为 1
5m 的专用封孔器封孔
施工完毕后,开始进行注水工作
在注水期间,安排人员观测煤气表的瓦斯流量和注水压力及注水时间,并记录观测的数据
由于在注水期间压力阀门控制不好,造成压力过大,在注水时水从释放孔与注水孔中间煤壁溢出,导致注水失败
2、第二个注水点:在距离第一次注水孔 10m 处施工 1 个、深度为 6m、直径为 75mm 的瓦斯排放钻孔,距瓦斯释放孔 4m 处施工 1 个 42mm、深度为 6m 的注孔,第 1 页 共 4 页下载后可任意编辑根据第一次要求完成封孔工作后,开始进行注水工作
在注水期间,安排人员观测煤气表的瓦斯流量和注水压力及注水时间,并记录观测的数据

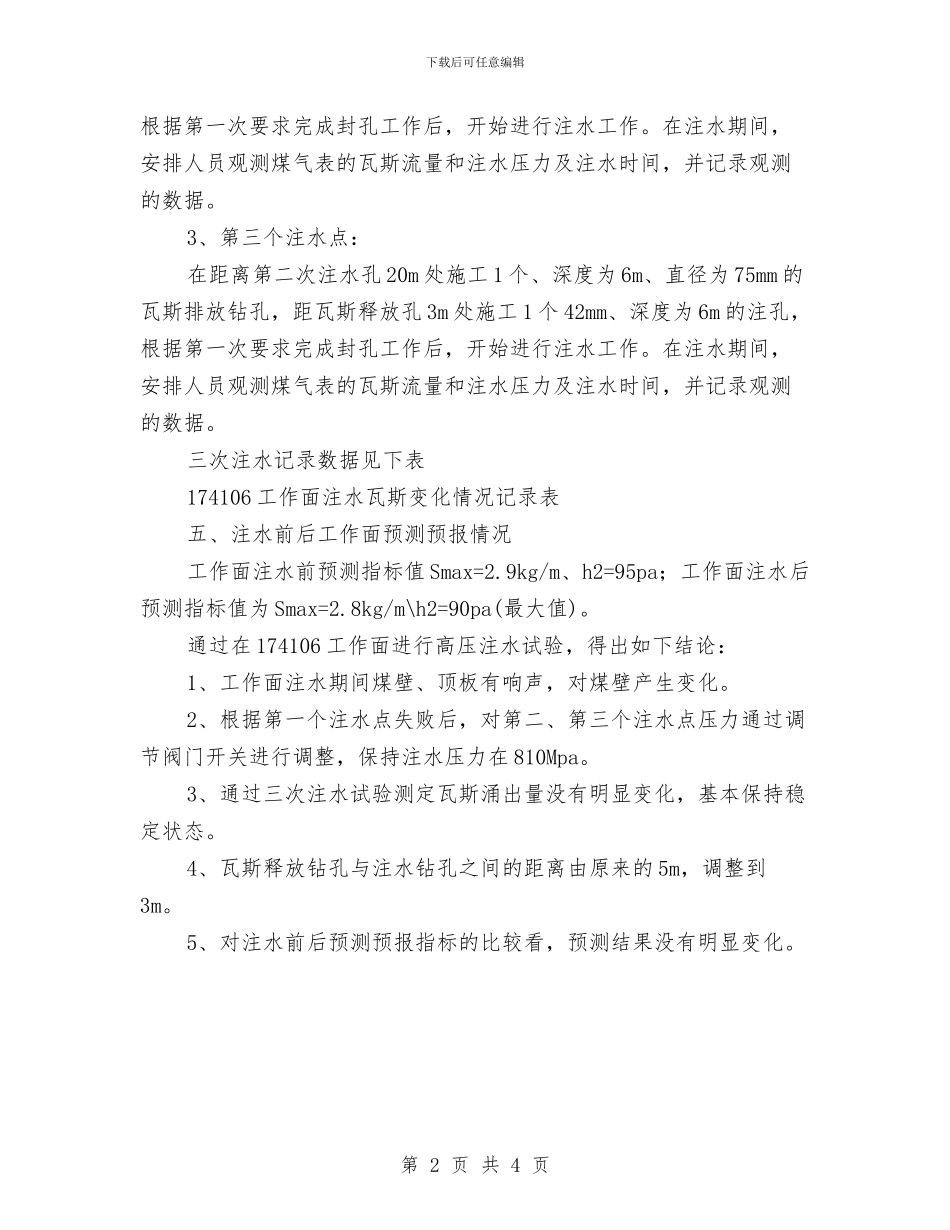

3、第三个注水点:在距离第二次注水孔 20m 处施工 1 个、深度为 6m、直径为 75mm 的瓦斯排放钻孔,距瓦斯释放孔 3m 处施工 1 个 42mm、深度为 6m 的注孔,根据第一次要求完成封孔工作后,开始进行注水工作
