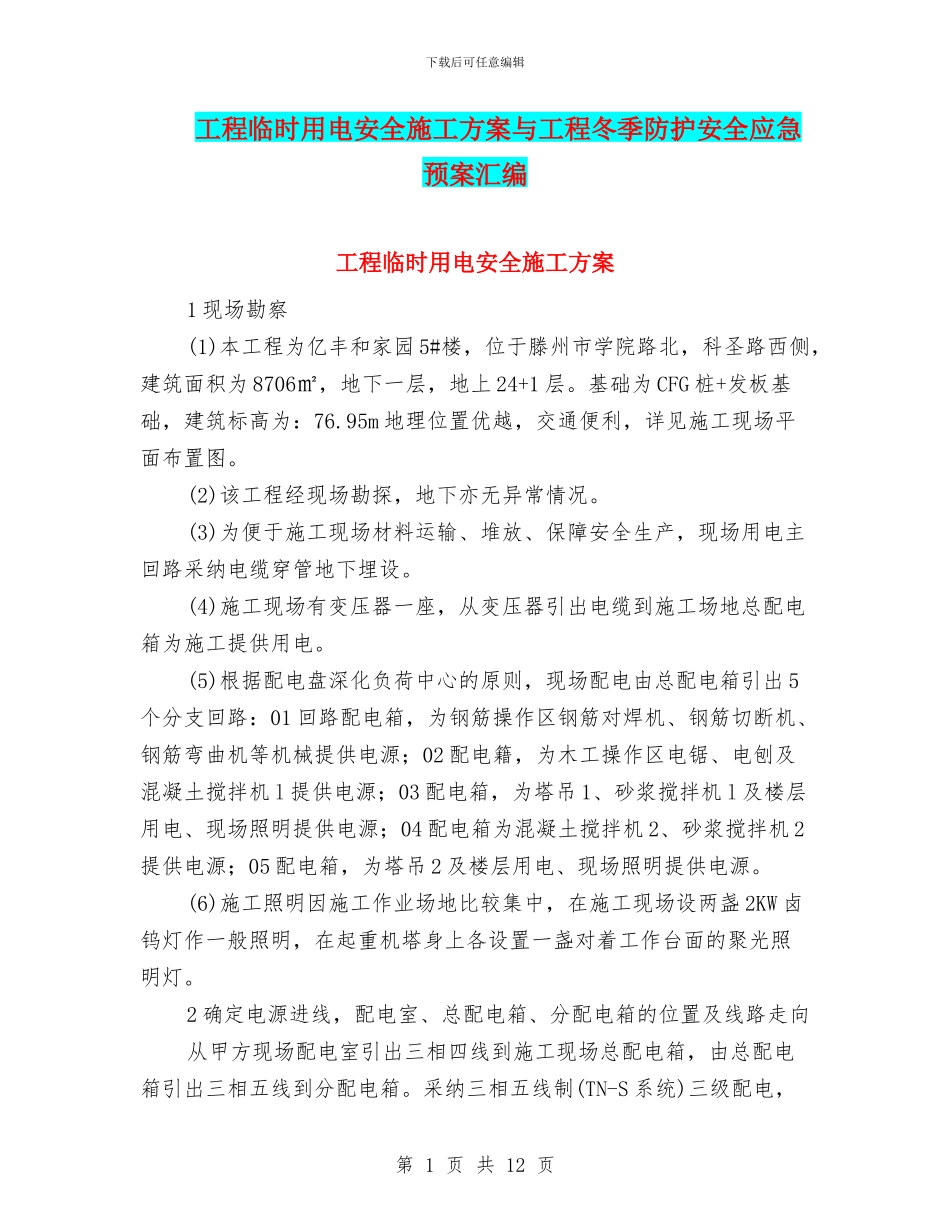

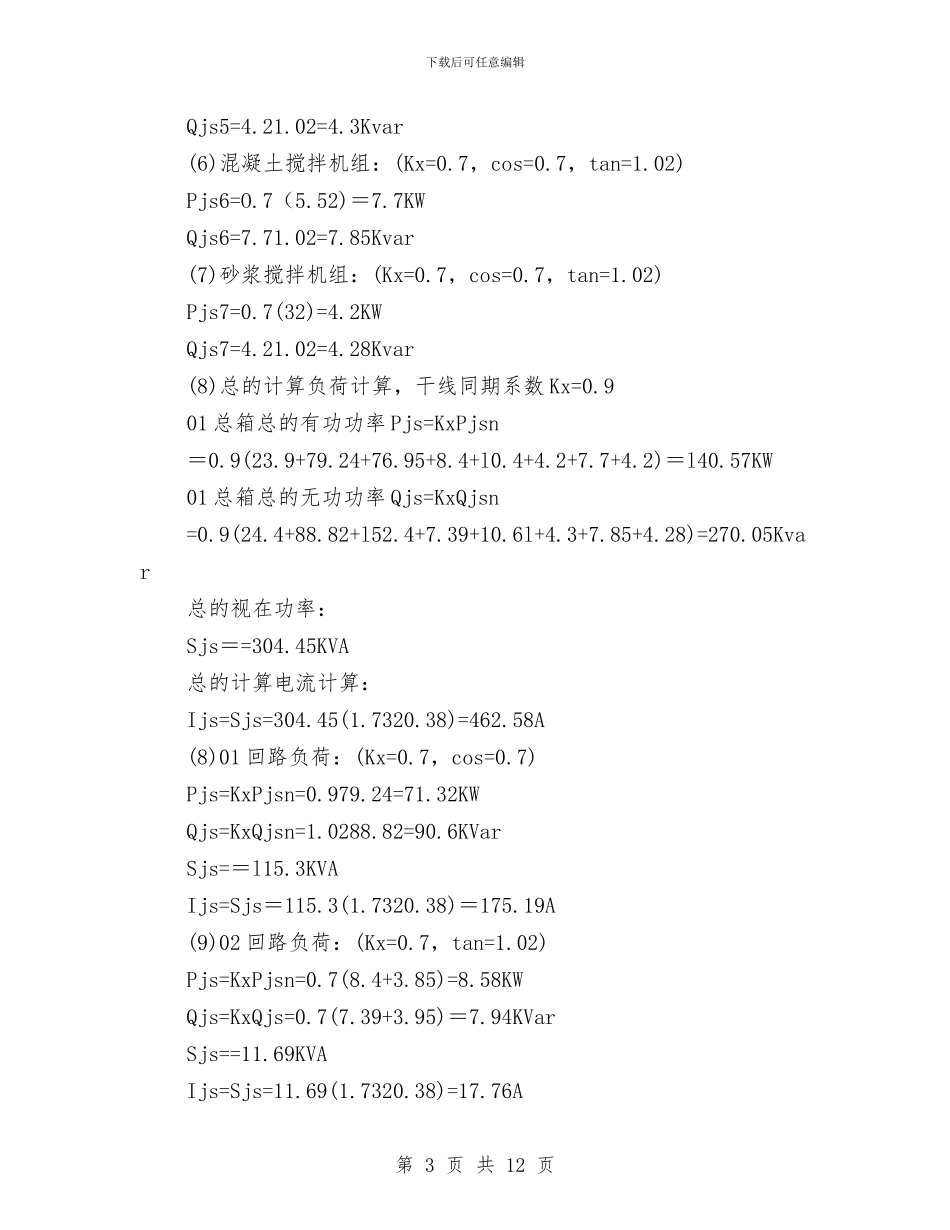

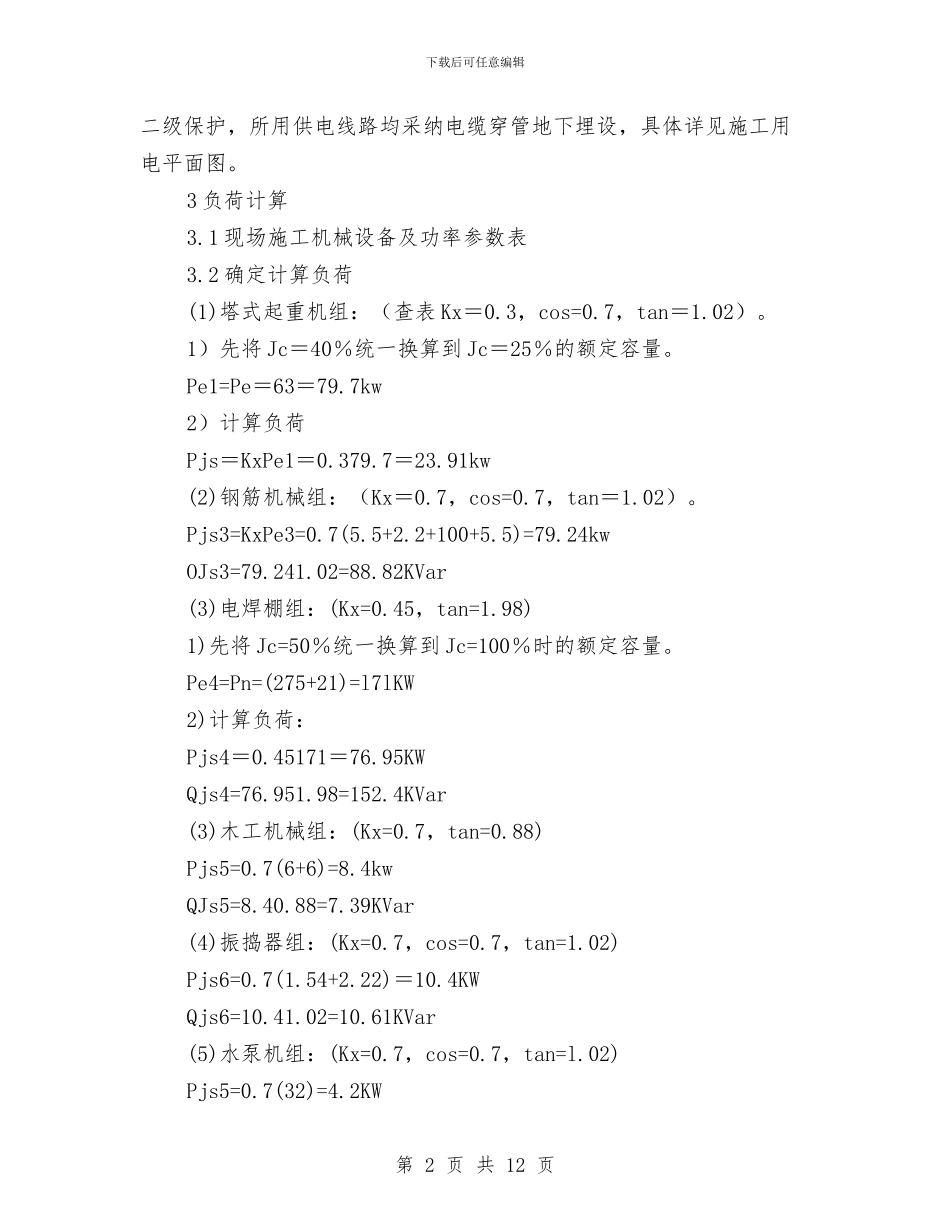

下载后可任意编辑工程临时用电安全施工方案与工程冬季防护安全应急预案汇编工程临时用电安全施工方案1 现场勘察(1)本工程为亿丰和家园 5#楼,位于滕州市学院路北,科圣路西侧,建筑面积为 8706㎡,地下一层,地上 24+1 层。基础为 CFG 桩+发板基础,建筑标高为:76.95m 地理位置优越,交通便利,详见施工现场平面布置图。(2)该工程经现场勘探,地下亦无异常情况。(3)为便于施工现场材料运输、堆放、保障安全生产,现场用电主回路采纳电缆穿管地下埋设。(4)施工现场有变压器一座,从变压器引出电缆到施工场地总配电箱为施工提供用电。(5)根据配电盘深化负荷中心的原则,现场配电由总配电箱引出 5个分支回路:01 回路配电箱,为钢筋操作区钢筋对焊机、钢筋切断机、钢筋弯曲机等机械提供电源;02 配电籍,为木工操作区电锯、电刨及混凝土搅拌机 l 提供电源;03 配电箱,为塔吊 1、砂浆搅拌机 l 及楼层用电、现场照明提供电源;04 配电箱为混凝土搅拌机 2、砂浆搅拌机 2提供电源;05 配电箱,为塔吊 2 及楼层用电、现场照明提供电源。(6)施工照明因施工作业场地比较集中,在施工现场设两盏 2KW 卤钨灯作一般照明,在起重机塔身上各设置一盏对着工作台面的聚光照明灯。2 确定电源进线,配电室、总配电箱、分配电箱的位置及线路走向从甲方现场配电室引出三相四线到施工现场总配电箱,由总配电箱引出三相五线到分配电箱。采纳三相五线制(TN-S 系统)三级配电,第 1 页 共 12 页下载后可任意编辑二级保护,所用供电线路均采纳电缆穿管地下埋设,具体详见施工用电平面图。3 负荷计算3.1 现场施工机械设备及功率参数表3.2 确定计算负荷(1)塔式起重机组:(查表 Kx=0.3,cos=0.7,tan=1.02)。1)先将 Jc=40%统一换算到 Jc=25%的额定容量。Pe1=Pe=63=79.7kw2)计算负荷Pjs=KxPe1=0.379.7=23.91kw(2)钢筋机械组:(Kx=0.7,cos=0.7,tan=1.02)。Pjs3=KxPe3=0.7(5.5+2.2+100+5.5)=79.24kwOJs3=79.241.02=88.82KVar(3)电焊棚组:(Kx=0.45,tan=1.98)1)先将 Jc=50%统一换算到 Jc=100%时的额定容量。Pe4=Pn=(275+21)=l7lKW2)计算负荷:Pjs4=0.45171=76.95KWQjs4=76.951.98=152.4KVar(3)木工机械组:(Kx=0.7,tan=0.88)Pjs5=0.7(6+6)=8.4kwQJs5=8.40.88=7.39KVar(4)振捣器组:(Kx=0.7,cos=0.7,tan=1.02)Pjs6=0.7(1.54+2.22)=10.4KWQjs6=10.41.02=10.61KVar(5)水泵机组:(Kx=0.7,cos=0.7,tan=l.02)Pjs...
