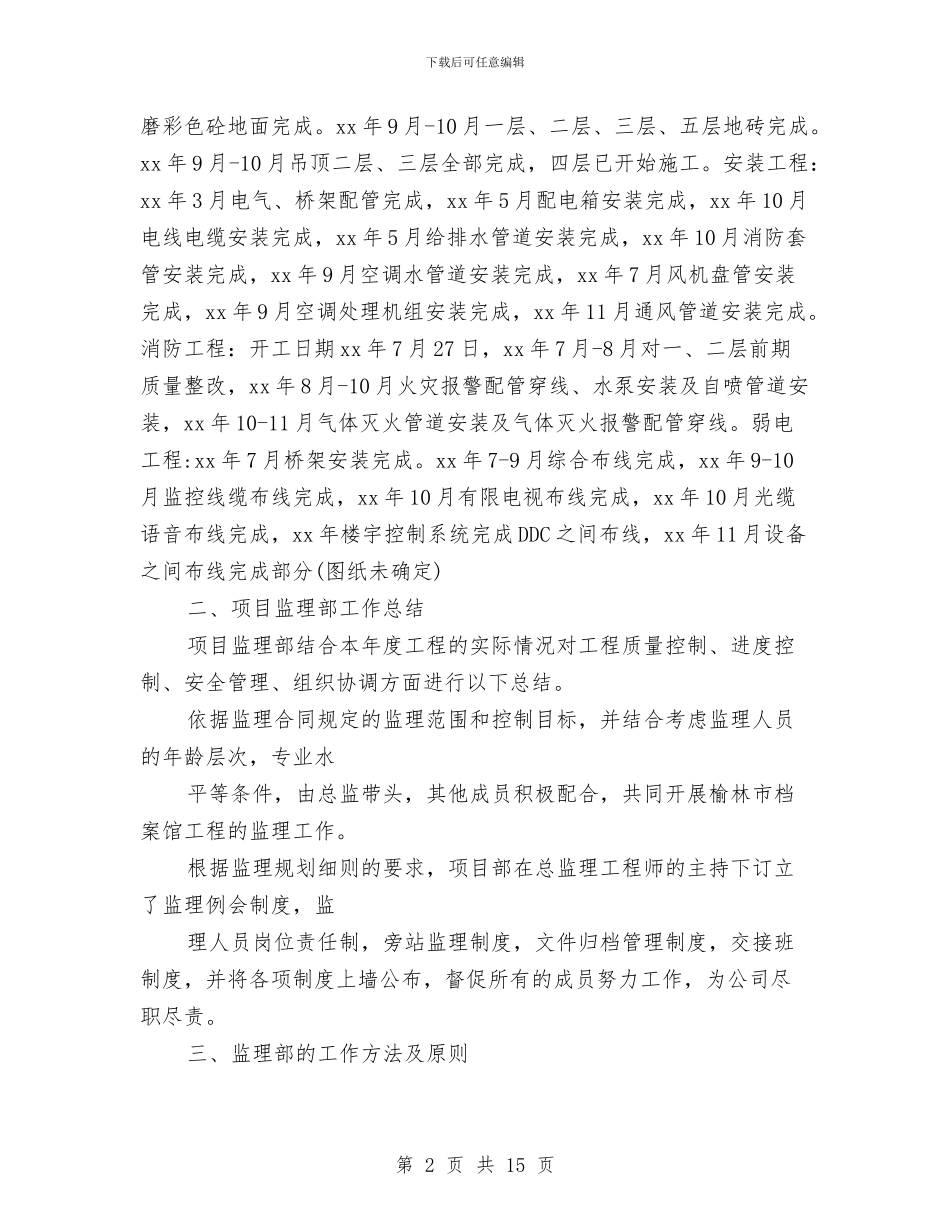

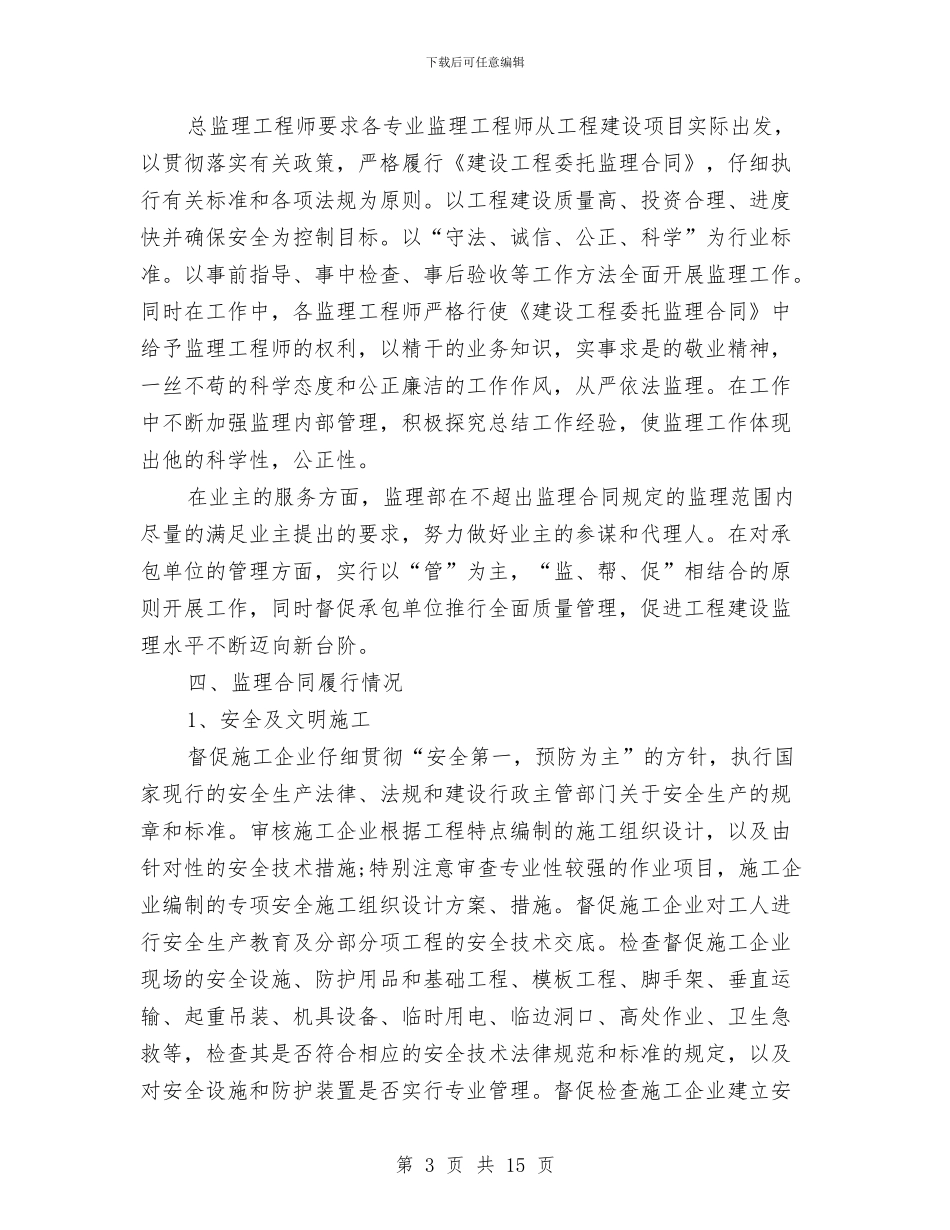

下载后可任意编辑工程监理本年度工作总结与工程科年度工作小结范文汇编工程监理本年度工作总结一年来,在城投集团领导英明的委托、信任和正确大力支持下、公司领导的帮助下和监理部人员的共同努力下,基本圆满的完成了相应的监理工作任务,现将本年度的工作情况简要总结报告如下:一、工程概况榆林市档案馆工程位于榆林市经济开发区长兴路北,总建筑面积为 15570m2,局部地下一层,地上 5 层.地基为砂地基和砂石地基的人施工场地基,基础类型为条型基础,地下室部分为筏板,地下室墙体为全现浇剪力墙,主体为框架结构,基础梁板砼为 C35,地下室底板外墙砼为 C30S6,主体梁、板、柱砼为 C30,其它构造构件砼为 C25。地下室填充墙采纳 KF1 非承重空心粘土砖,砂浆为 M5.0 混合砂浆,±0.000以上,卫生间等用水房间的隔墙用 KF1 非承重空心粘土砖,其他全部用加气混凝土砌块,砂浆为 M5.0 混合砂浆。建筑物总高度为 24m,工程设计等级为一级,建筑结构安全等级为二级,建筑物耐火等级为一级、地基基础设计等级为乙级,结构使用年限等级为三级、建筑抗震设防类别为丙类,场地类别为Ⅱ类。本工程自开工以来未发生质量安全事故。榆林市档案馆工程完成形象进度:土建:xx 年 10 月 12 日主体工程完成。xx 年 11 月 15 东歇停工,xx 年 3 月 1 日复工,xx 年 4 月份地下室填充墙完成。xx 年 4 月至 6 月墙面一般抹灰完成。xx 年 3 月 15 日至 xx 年 8 月 10 日钢结构博古架制作安装完成。xx 年 5 月屋面卷材防水、屋面保温隔热挤塑板完成。xx 年 7 月-9 月室内石材墙面全部完成。xx年 7 月卫生间及多水房间块料墙面完成。xx 年 8 月水泥砂浆地面、耐第 1 页 共 15 页下载后可任意编辑磨彩色砼地面完成。xx 年 9 月-10 月一层、二层、三层、五层地砖完成。xx 年 9 月-10 月吊顶二层、三层全部完成,四层已开始施工。安装工程:xx 年 3 月电气、桥架配管完成,xx 年 5 月配电箱安装完成,xx 年 10 月电线电缆安装完成,xx 年 5 月给排水管道安装完成,xx 年 10 月消防套管安装完成,xx 年 9 月空调水管道安装完成,xx 年 7 月风机盘管安装完成,xx 年 9 月空调处理机组安装完成,xx 年 11 月通风管道安装完成。消防工程:开工日期 xx 年 7 月 27 日,xx 年 7 月-8 月对一、二层前期质量整改,xx 年 8 月-10 月火灾报警配管穿线、水泵安装...
