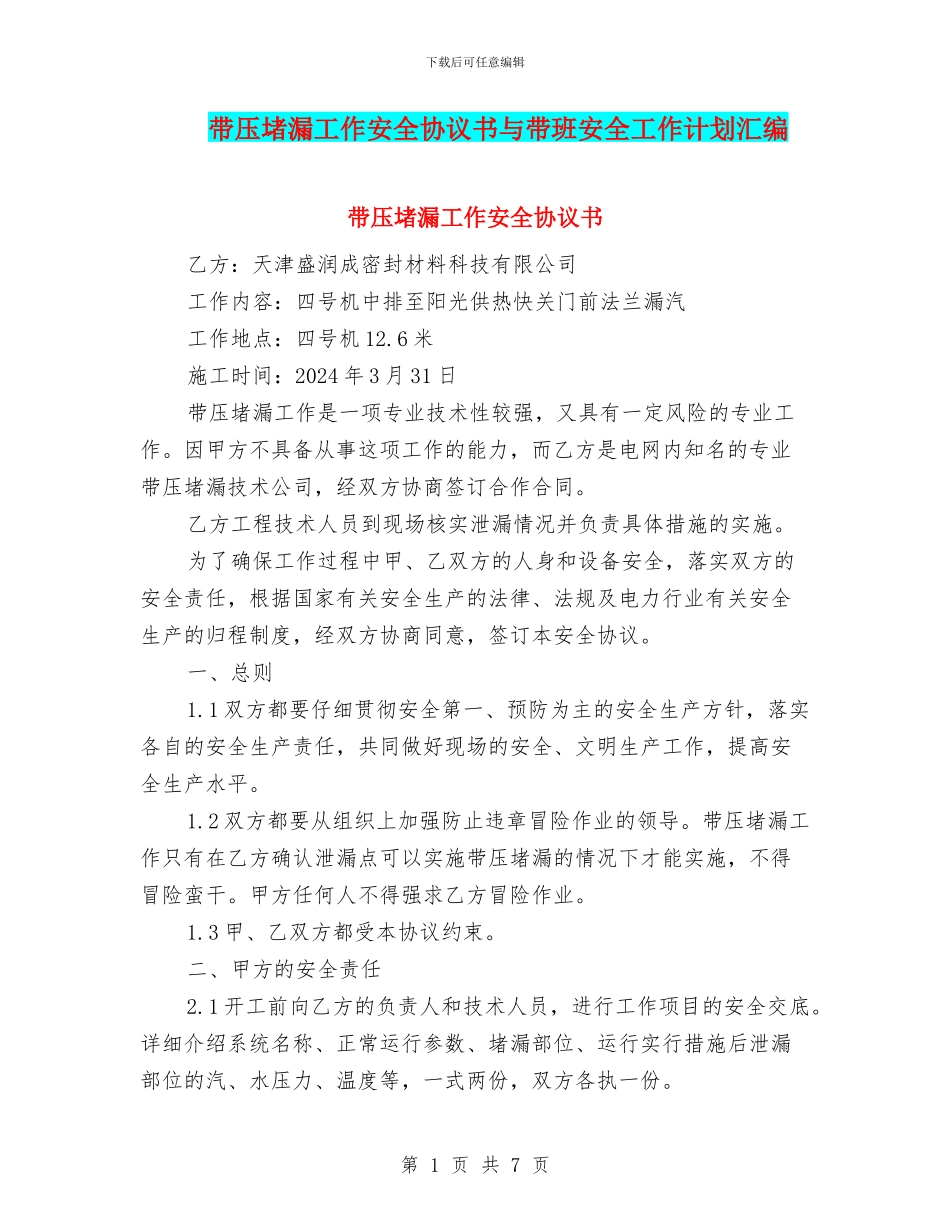

下载后可任意编辑带压堵漏工作安全协议书与带班安全工作计划汇编带压堵漏工作安全协议书乙方:天津盛润成密封材料科技有限公司工作内容:四号机中排至阳光供热快关门前法兰漏汽工作地点:四号机 12
6 米施工时间:2024 年 3 月 31 日带压堵漏工作是一项专业技术性较强,又具有一定风险的专业工作
因甲方不具备从事这项工作的能力,而乙方是电网内知名的专业带压堵漏技术公司,经双方协商签订合作合同
乙方工程技术人员到现场核实泄漏情况并负责具体措施的实施
为了确保工作过程中甲、乙双方的人身和设备安全,落实双方的安全责任,根据国家有关安全生产的法律、法规及电力行业有关安全生产的归程制度,经双方协商同意,签订本安全协议
1 双方都要仔细贯彻安全第一、预防为主的安全生产方针,落实各自的安全生产责任,共同做好现场的安全、文明生产工作,提高安全生产水平
2 双方都要从组织上加强防止违章冒险作业的领导
带压堵漏工作只有在乙方确认泄漏点可以实施带压堵漏的情况下才能实施,不得冒险蛮干
甲方任何人不得强求乙方冒险作业
3 甲、乙双方都受本协议约束
二、甲方的安全责任2
1 开工前向乙方的负责人和技术人员,进行工作项目的安全交底
详细介绍系统名称、正常运行参数、堵漏部位、运行实行措施后泄漏部位的汽、水压力、温度等,一式两份,双方各执一份
第 1 页 共 7 页下载后可任意编辑2
2 负责调整机组运行工况,将设备系统参数降至乙方确认可以实施带压堵漏的工况
未经乙方现场负责人的许可,不得调整所泄漏系统的运行参数
3 监督乙方设专职监护人,甲方派工程技术人员在现场协调配合
4 落实合同中规定由甲方承担的辅助性工程
5 负责向乙方提供下列安全管理规章制度,供乙方在日常安全学习中使用:2
1《电业安全工作规程》(热力和机械部分)、《电业生产事故调查规程》、甲方工作票管理制度、动火
