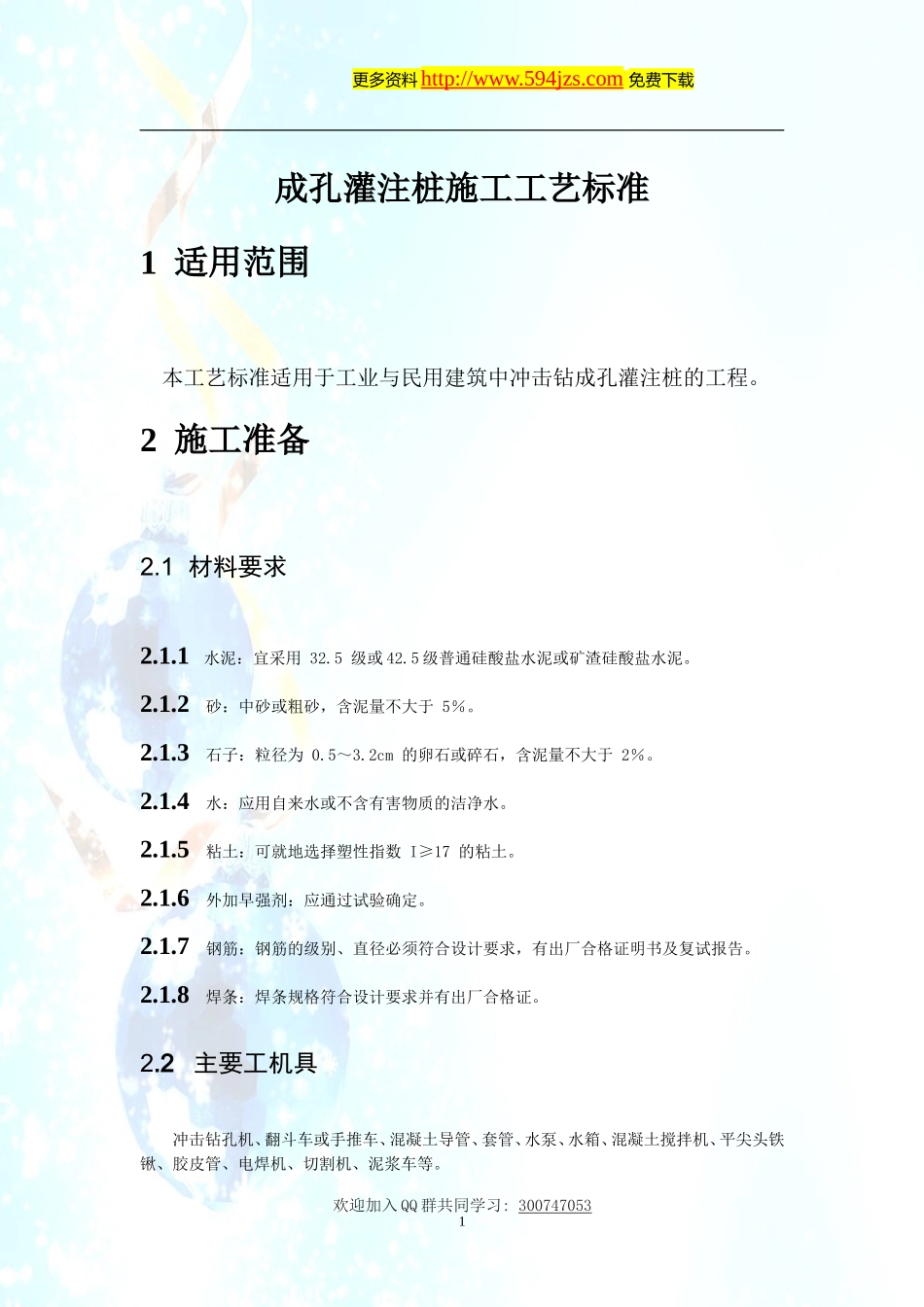

com免费下载成孔灌注桩施工工艺标准1适用范围本工艺标准适用于工业与民用建筑中冲击钻成孔灌注桩的工程
2施工准备2
1材料要求2
1水泥:宜采用32
5级普通硅酸盐水泥或矿渣硅酸盐水泥
2砂:中砂或粗砂,含泥量不大于5%
3石子:粒径为0
2cm的卵石或碎石,含泥量不大于2%
4水:应用自来水或不含有害物质的洁净水
5粘土:可就地选择塑性指数I≥17的粘土
6外加早强剂:应通过试验确定
7钢筋:钢筋的级别、直径必须符合设计要求,有出厂合格证明书及复试报告
8焊条:焊条规格符合设计要求并有出厂合格证
2主要工机具冲击钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、混凝土搅拌机、平尖头铁锹、胶皮管、电焊机、切割机、泥浆车等
欢迎加入QQ群共同学习:3007470532更多资料http://www
594jzs
com免费下载2
3作业条件2
1地上、地下障碍物都处理完毕,达到“三通一平”
施工用的临时设施准备就绪
2场地标高一般应为承台梁的上皮标高,并经过夯实或碾压
3制作好钢筋笼
4根据图纸放出轴线及桩位点,抄上水平标高木橛,并经过预检签字
5要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底
6正式施工前应做成孔试验,数量不少于两根
4作业人员2
1主要作业人员:钻机操作工、钢筋工、混凝土工、焊工、测量工、技术员、电工2
2钻机操作工和电工应持证上岗,其于工种接受安全和技术培训,并进行施工技术交底
3操作工艺欢迎加入QQ群共同学习:3007470533更多资料http://www
594jzs
com免费下载3

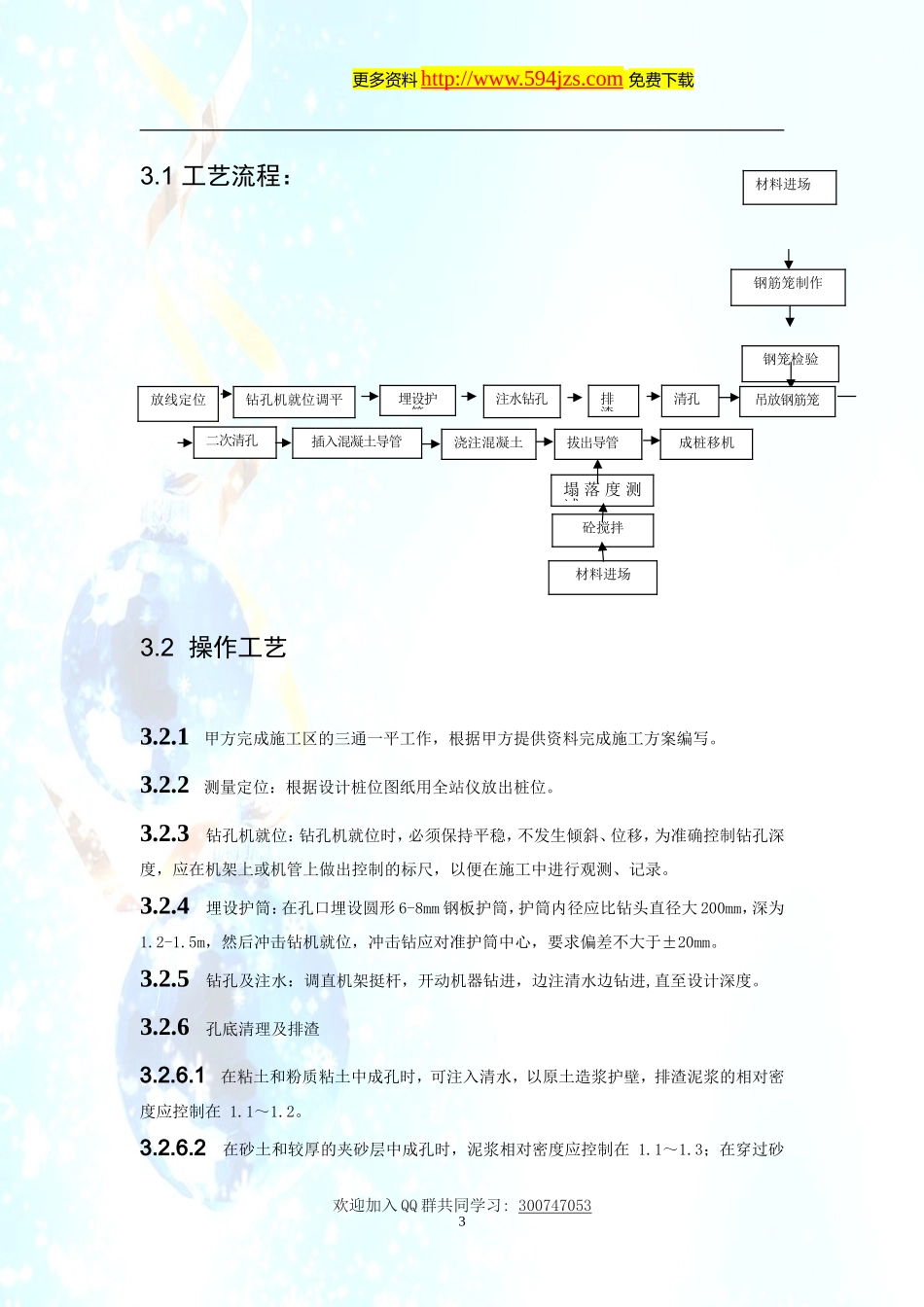

1工艺流程:3
2操作工艺3
1甲方完成施工区的三通一
