冲孔灌注桩在施工中常见的问题及处理措施我们在冲孔灌注桩施工中碰到不少各式各样的问题,下面我就以金湾花园为例讲讲我们在施工过程中是对出现的一些常见问题及处理措施与大家交流
进驻金湾花园工地后,我们首先是组织人员对施工图纸进行充分的理解,针对招标文件中对本工程的施工工期、施工质量所做的要求,我们分析出本工程的突出特点、难点是:1、本工程最大的特点就是工程体量较大,而工期又要求紧
这就要求我们对桩机等施工机械以及相应的技术力量、材料等各类资源作较大的投入
2、场区高低起伏大,工程占地广,搞好施工定位测量,确保桩基础定位准确,是我们在施工中重点控制的对象
3、本工程现场道路坡度大,交通运输难度大,原材料运输不方便,如何在确保工期的情况下合理安排施工段的施工时间,以避免互相影响,保证质量,是本工程主要的重点和难点
4、本工程为地下工程,地层的复杂变化,对本工程质量具有直接影响,如何在复杂的地质条件下施工桩基,保质保量完成桩基工程,也具有一定的难度和挑战性
在施工过程中,我们根据实际情况,做了以下的处理方式:为了保持孔壁稳定,防止孔口坍塌,桩孔位置必须埋设护筒,护筒不但有控制钻孔桩中心位置的作用,此外还能有效固定钢筋笼水平向和竖直向位置

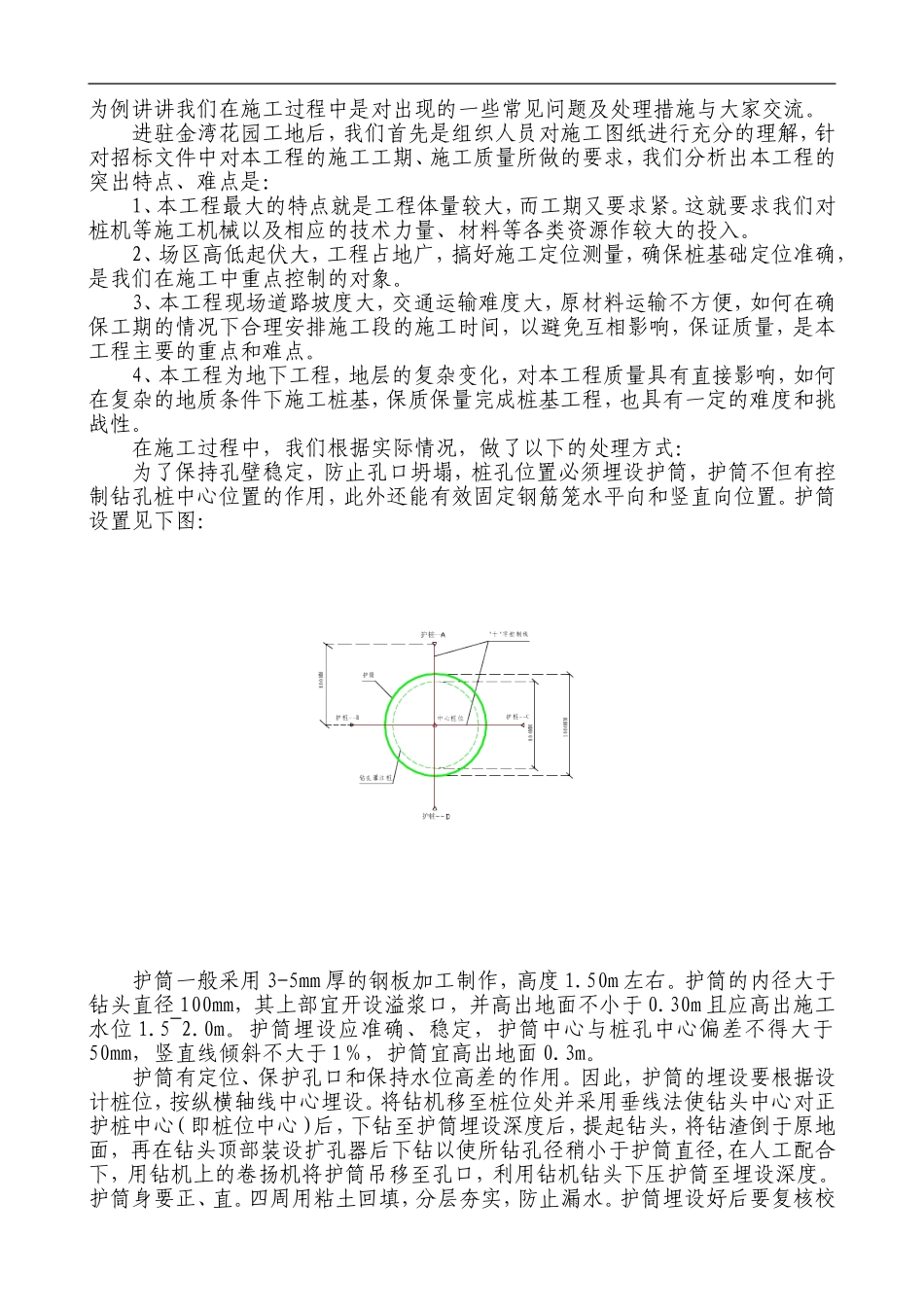

护筒设置见下图:护筒一般采用3-5mm厚的钢板加工制作,高度1
护筒的内径大于钻头直径100mm,其上部宜开设溢浆口,并高出地面不小于0
30m且应高出施工水位1
护筒埋设应准确、稳定,护筒中心与桩孔中心偏差不得大于50mm,竖直线倾斜不大于1%,护筒宜高出地面0
护筒有定位、保护孔口和保持水位高差的作用
因此,护筒的埋设要根据设计桩位,按纵横轴线中心埋设
将钻机移至桩位处并采用垂线法使钻头中心对正护桩中心(即桩位中心)后,下钻至护筒埋设深度后,提起钻头,将钻渣倒于原地面,再在钻头顶部装设扩孔器后下钻以使所钻孔径稍小于护
