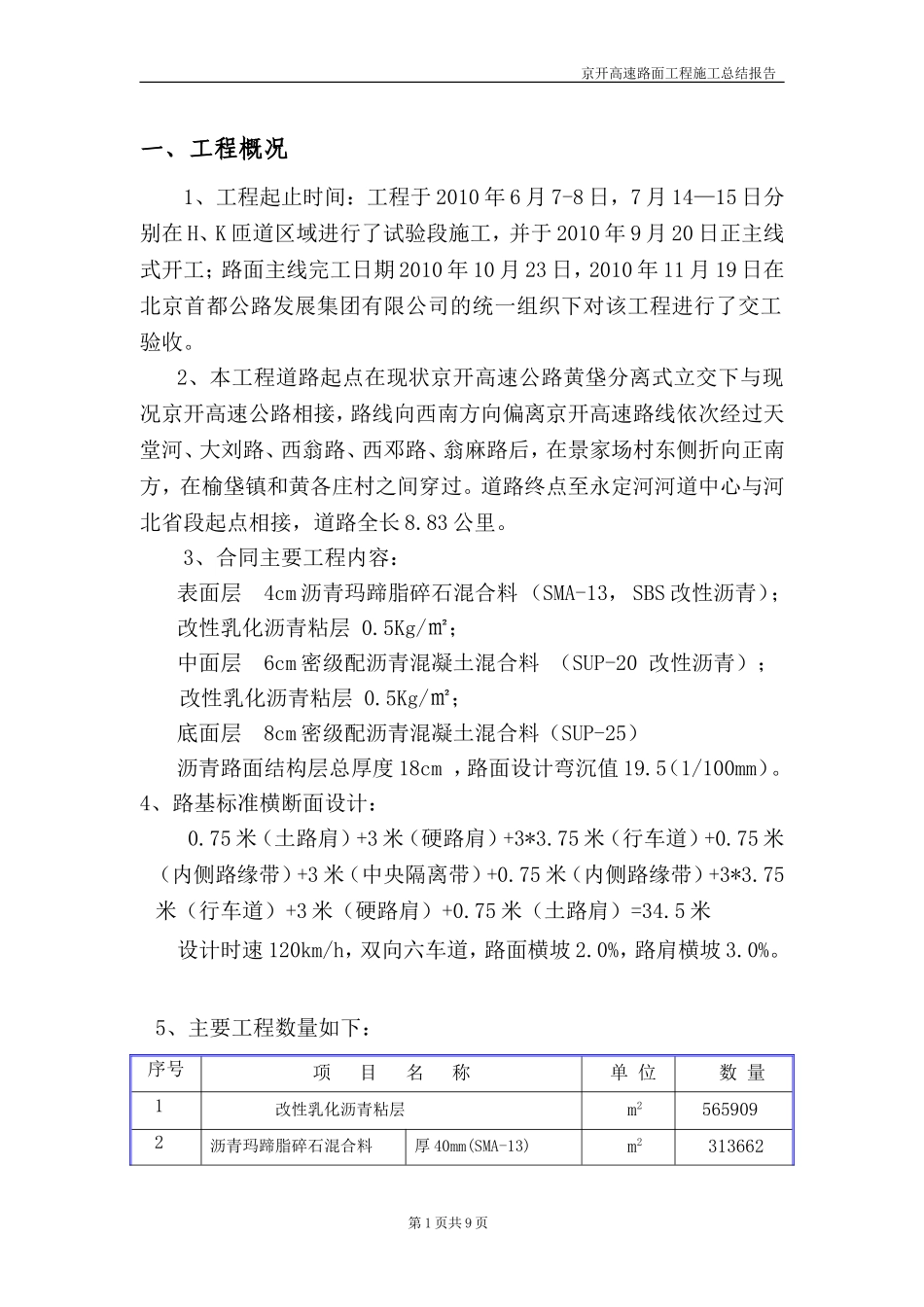

京开高速路面工程施工总结报告一、工程概况1、工程起止时间:工程于2010年6月7-8日,7月14—15日分别在H、K匝道区域进行了试验段施工,并于2010年9月20日正主线式开工;路面主线完工日期2010年10月23日,2010年11月19日在北京首都公路发展集团有限公司的统一组织下对该工程进行了交工验收
2、本工程道路起点在现状京开高速公路黄垡分离式立交下与现况京开高速公路相接,路线向西南方向偏离京开高速路线依次经过天堂河、大刘路、西翁路、西邓路、翁麻路后,在景家场村东侧折向正南方,在榆垡镇和黄各庄村之间穿过
道路终点至永定河河道中心与河北省段起点相接,道路全长8
3、合同主要工程内容:表面层4cm沥青玛蹄脂碎石混合料(SMA-13,SBS改性沥青);改性乳化沥青粘层0
5Kg/㎡;中面层6cm密级配沥青混凝土混合料(SUP-20改性沥青);改性乳化沥青粘层0
5Kg/㎡;底面层8cm密级配沥青混凝土混合料(SUP-25)沥青路面结构层总厚度18cm,路面设计弯沉值19
5(1/100mm)
4、路基标准横断面设计:0
75米(土路肩)+3米(硬路肩)+3*3
75米(行车道)+0
75米(内侧路缘带)+3米(中央隔离带)+0
75米(内侧路缘带)+3*3
75米(行车道)+3米(硬路肩)+0
75米(土路肩)=34
5米设计时速120km/h,双向六车道,路面横坡2
0%,路肩横坡3

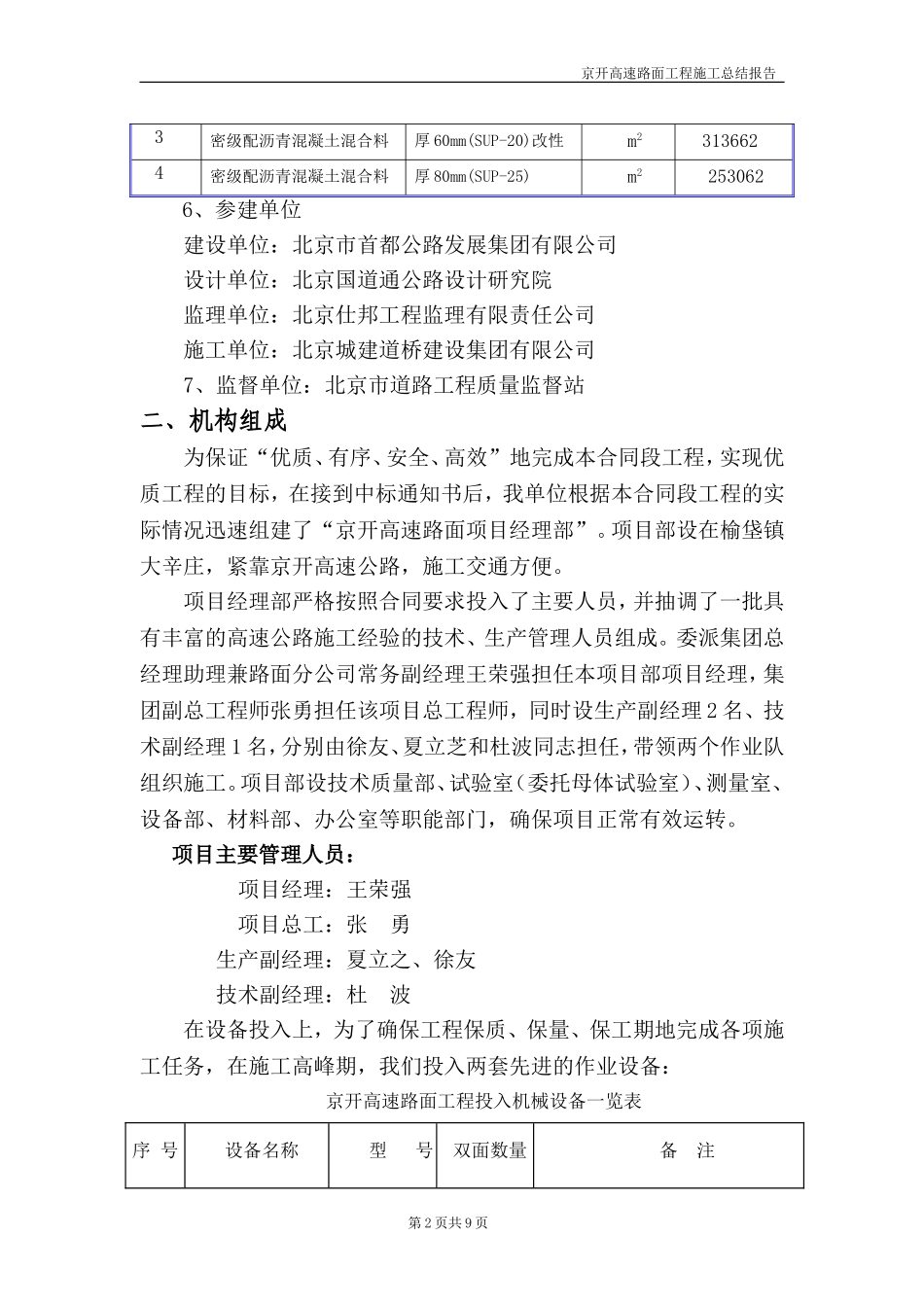

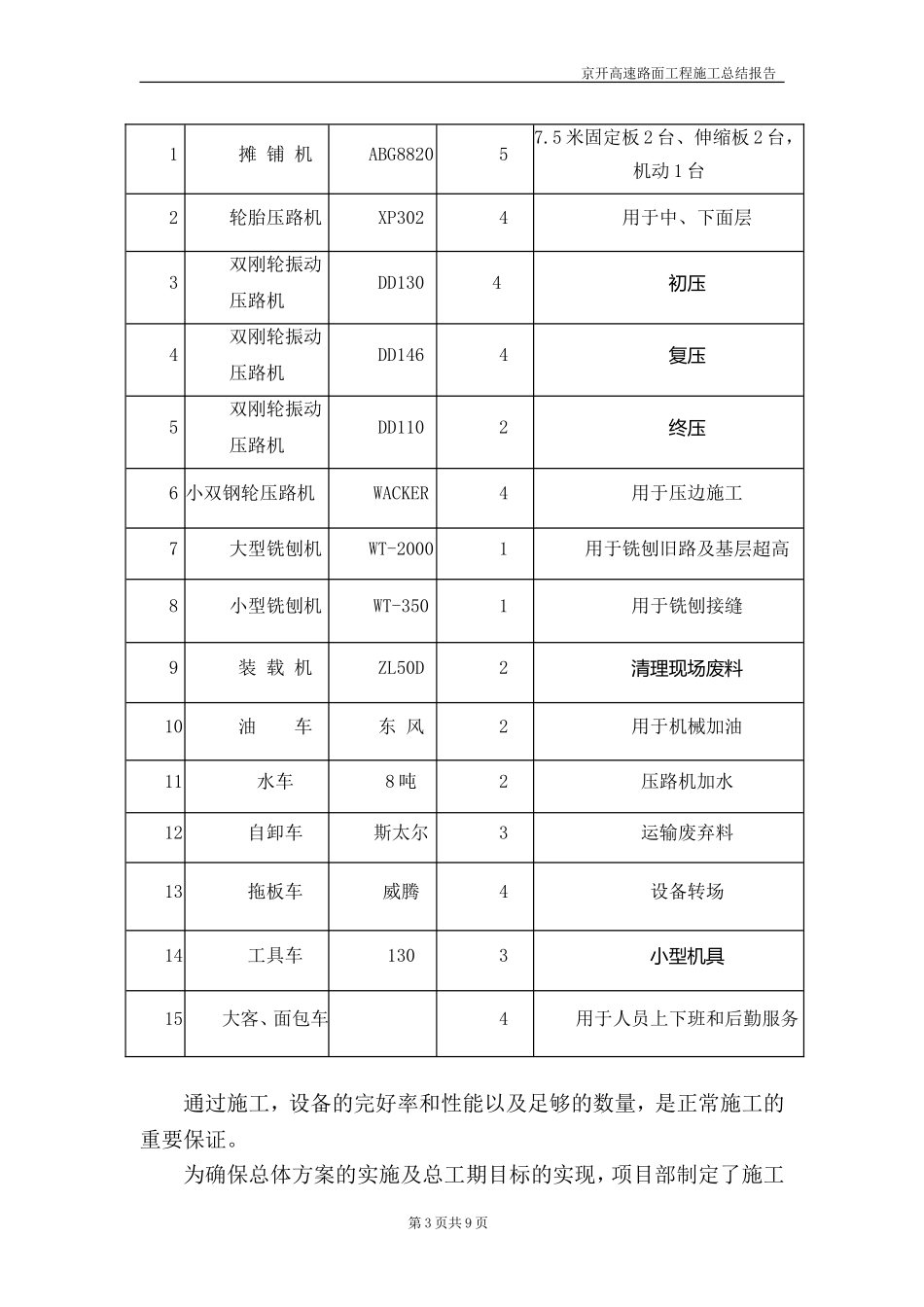

5、主要工程数量如下:序号项目名称单位数量1改性乳化沥青粘层m25659092沥青玛蹄脂碎石混合料厚40mm(SMA-13)m2313662第1页共9页京开高速路面工程施工总结报告3密级配沥青混凝土混合料厚60mm(SUP-20)改性m23136624密级配沥青混凝土混合料厚80mm(SUP-25)m22530626、参建单位建设单位:北京市首都公路发展集团有限公司设计单位
