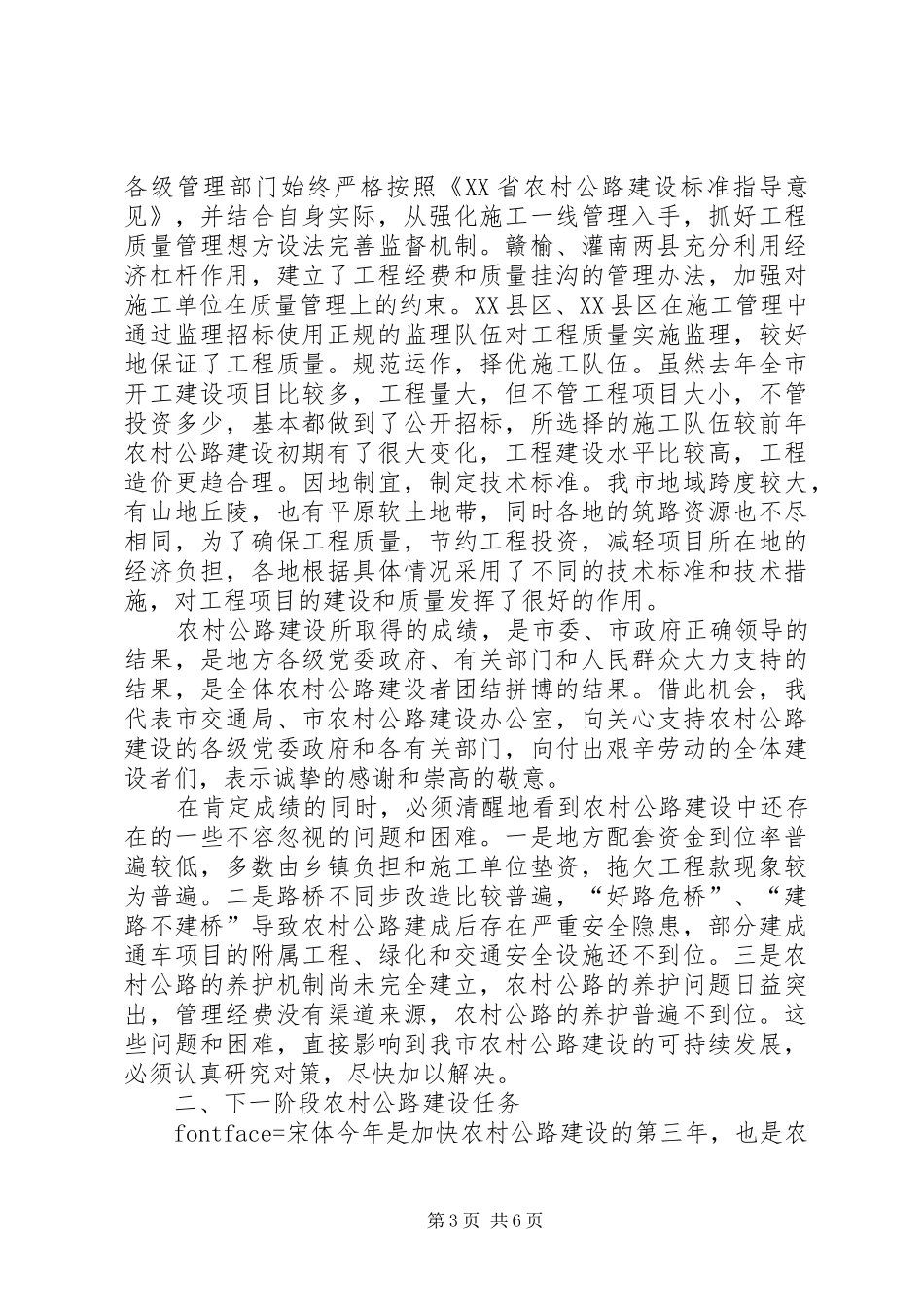

在全市农村公路建设工作会议上的讲话(1) 统筹兼顾 全力打好农村公路建设攻坚战 ——在全市农村公路建设工作会议上的讲话 邹允祥 (2005 年 8 月 4 日) 同志们: 这次全市农村公路建设工作会议的主要任务是,认真贯彻落实全省农村公路建设工作会议和全市交通工作会议精神,回顾总结 2004 年度和 2005 年上半年全市农村公路建设情况,研究部署下一阶段农村公路建设目标任务,认真贯彻落实科学发展观,统筹兼顾,协调推进,全力打好农村公路建设攻坚战。等一会,市政府杨市长将要作重要讲话。下面,根据会议安排,我讲两点意见。 一、2004 年度和 2005 年上半年农村公路建设情况 2004 年度,在市委、市政府的正确领导下,地方各级政府和有关部门树立和落实科学发展观,开拓进取、攻坚克难,掀起了农村公路建设的新高潮。广大农村公路的建设者们难中求进建富民工程、求真务实铸民心工程。去年全市建成农村公路1167 公里,完成投资 5.046 亿元,新增和改造县乡公路 250.1公里,乡至乡公路 15.9 公里,乡至行政村公路 901 公里,全市农村公路面貌发生了很大变化,农民“行路难”的矛盾得到进一步缓解。除了完成上述省下达的计划内农村公路建设项目外,各地还根据不同情况提前实施了部分列入五年规划内的农村公路建设项目,提前实施的项目里程达 796 公里,去年我市实际建设的农村公路总里程达到 1963 公里。 今年的农村公路建设任务,由于部分项目在前两年已提前实施,实际新开工建设里程为 691.5 公里,目前实际开工已达461 公里。从上半年建设情况来看,呈现出了一个抓重点、抓干线的良好势头。XX 县区新春伊始即启动了徐圩线工程;XX 县区新坝中路三月下旬开工建设,至 6 月底路面工程已基本完成;XX 县区旅游公路南岛线已全线贯通。XX 县区在完成乡村公路建第 1 页 共 6 页设目标后,全力以赴抓县乡公路建设,在完善去年部分续建工程项目的基础上,5 条县乡公路上半年全面开工。XX 县区从去年冬天开始,即以 27 公里南新公路为突破口,发动沿线四乡进行备土,三月底前,即完成路基工程,现路面工程已完成80%。东海、赣榆两县的县乡公路不但开工面达 100%,且狠抓质量管理,做到了既保质量,又保进度。 回顾去年和今年上半年农村公路建设情况,主要呈现以下几个特点: 一是加强组织领导,农村公路建设得到快速推进。加快农村公路建设是发展农业、繁荣农村和致富农民最迫切需要解决的一个大...
