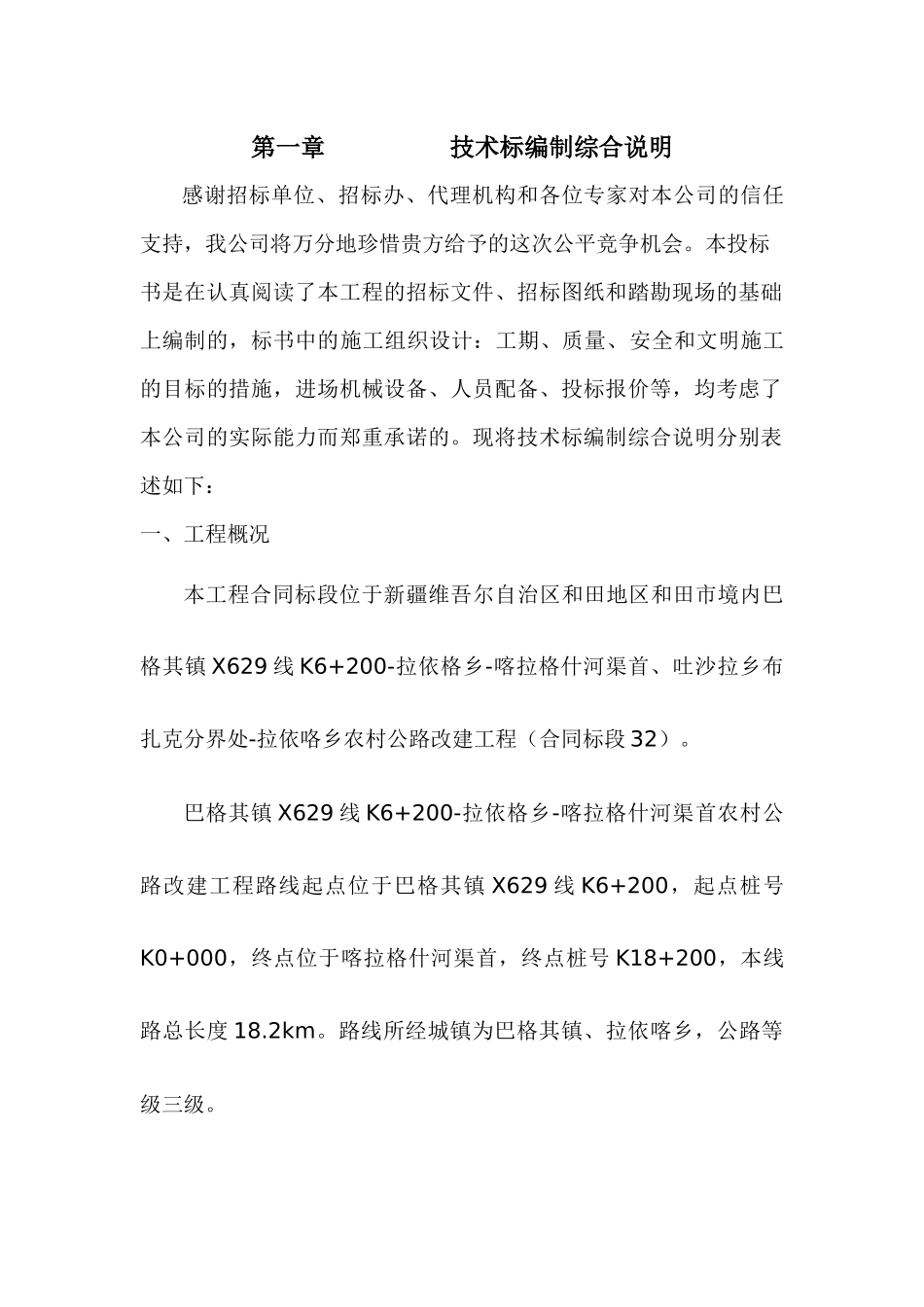

第一章 技术标编制综合说明感谢招标单位、招标办、代理机构和各位专家对本公司的信任支持,我公司将万分地珍惜贵方给予的这次公平竞争机会
本投标书是在认真阅读了本工程的招标文件、招标图纸和踏勘现场的基础上编制的,标书中的施工组织设计:工期、质量、安全和文明施工的目标的措施,进场机械设备、人员配备、投标报价等,均考虑了本公司的实际能力而郑重承诺的

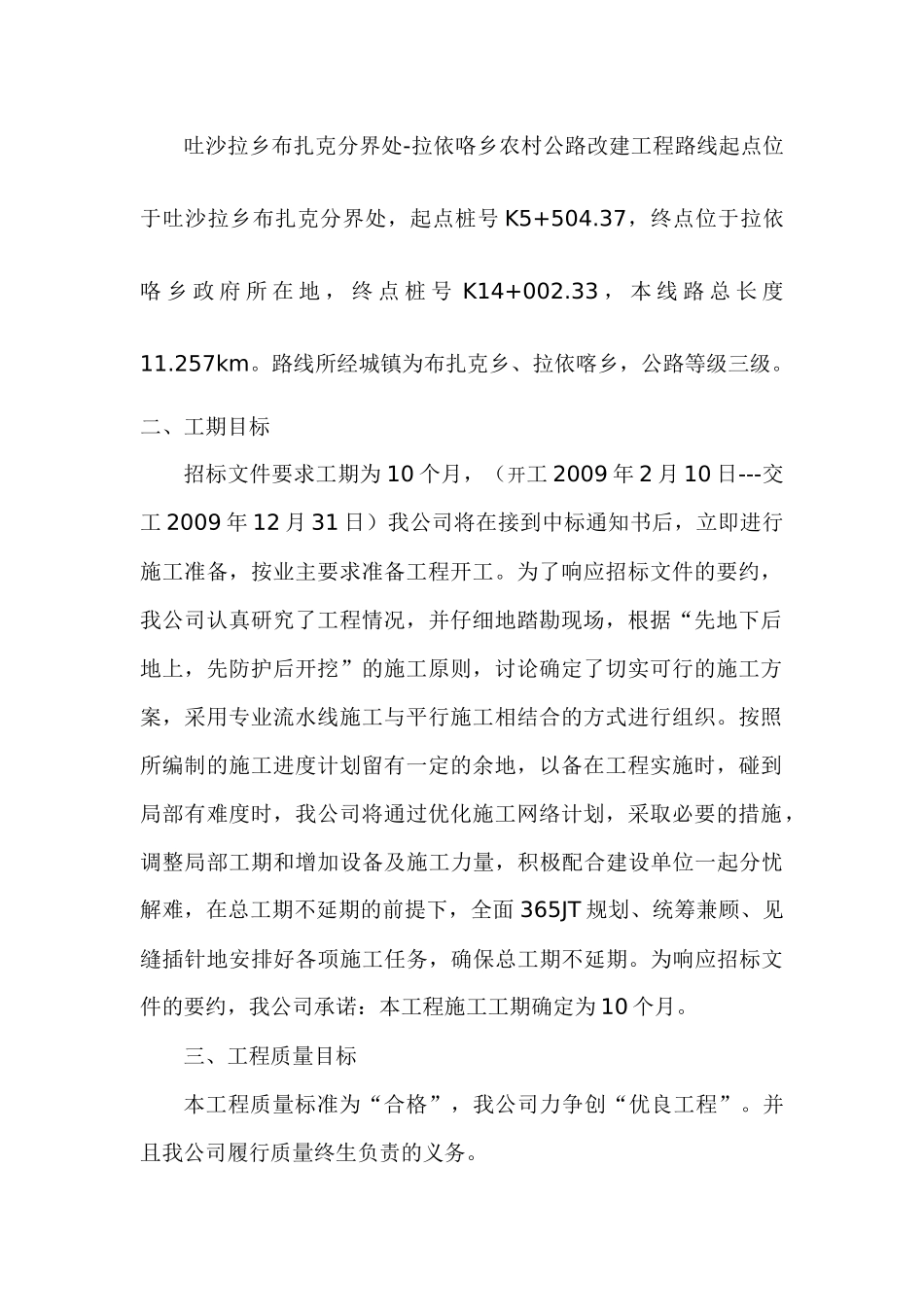

现将技术标编制综合说明分别表述如下:一、工程概况本工程合同标段位于新疆维吾尔自治区和田地区和田市境内巴格其镇 X629 线 K6+200-拉依格乡-喀拉格什河渠首、吐沙拉乡布扎克分界处-拉依咯乡农村公路改建工程(合同标段 32)
巴格其镇 X629 线 K6+200-拉依格乡-喀拉格什河渠首农村公路改建工程路线起点位于巴格其镇 X629 线 K6+200,起点桩号K0+000,终点位于喀拉格什河渠首,终点桩号 K18+200,本线路总长度 18
路线所经城镇为巴格其镇、拉依喀乡,公路等级三级
吐沙拉乡布扎克分界处-拉依咯乡农村公路改建工程路线起点位于吐沙拉乡布扎克分界处,起点桩号 K5+504
37,终点位于拉依咯 乡 政 府 所 在 地 , 终 点 桩 号 K14+002
33 , 本 线 路 总 长 度11
路线所经城镇为布扎克乡、拉依喀乡,公路等级三级
二、工期目标招标文件要求工期为 10 个月,(开工 2009 年 2 月 10 日---交工 2009 年 12 月 31 日)我公司将在接到中标通知书后,立即进行施工准备,按业主要求准备工程开工
为了响应招标文件的要约,我公司认真研究了工程情况,并仔细地踏勘现场,根据“先地下后地上,先防护后开挖”的施工原则,讨论确定了切实可行的施工方案,采用专业流水线施工与平行施工相结合的方式进行组织
按照所编制的施工进度计划留有一定的余地,以备在工程实施时,碰到局部有难度时,
