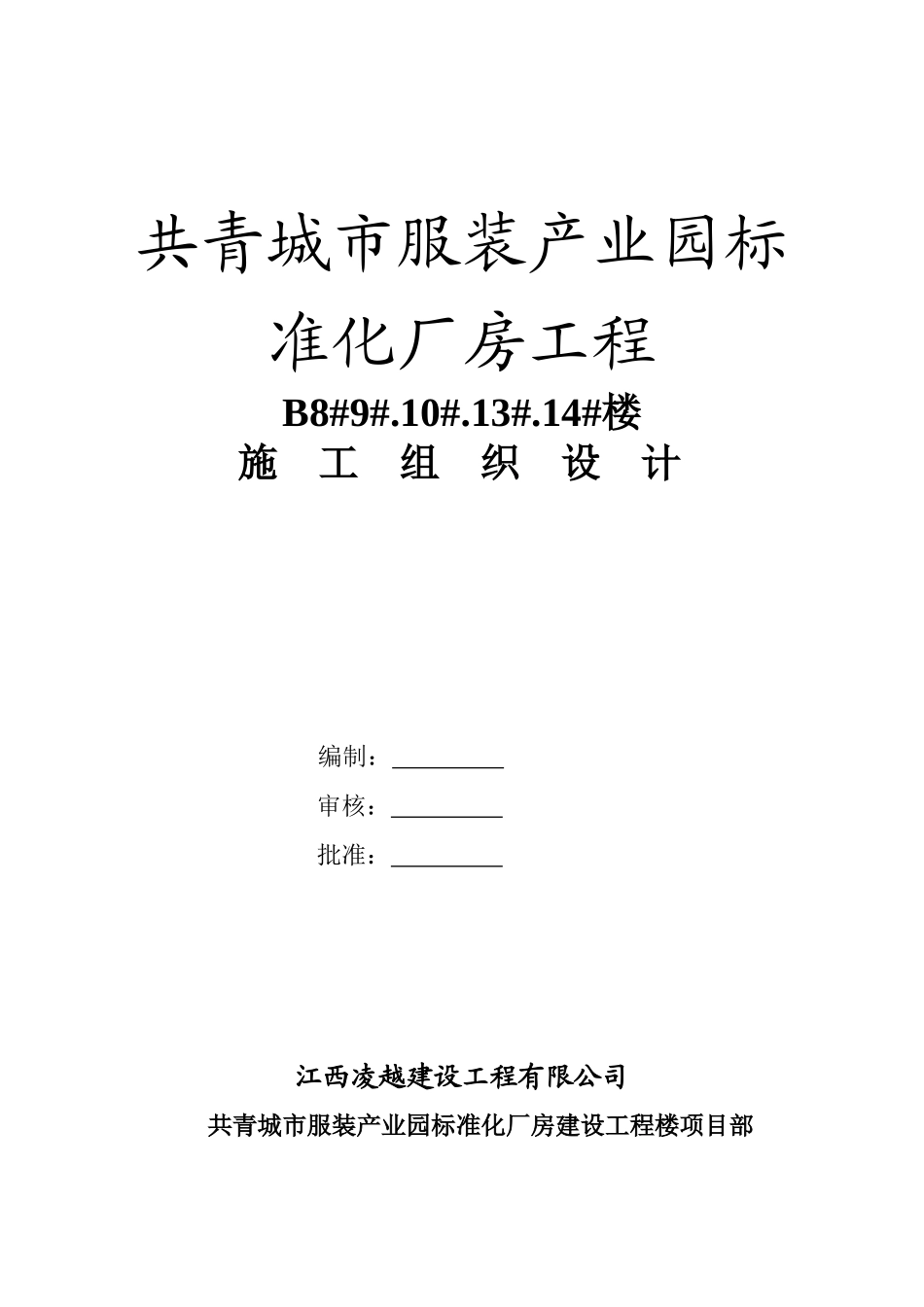

共青城市服装产业园标准化厂房工程 B8#9#

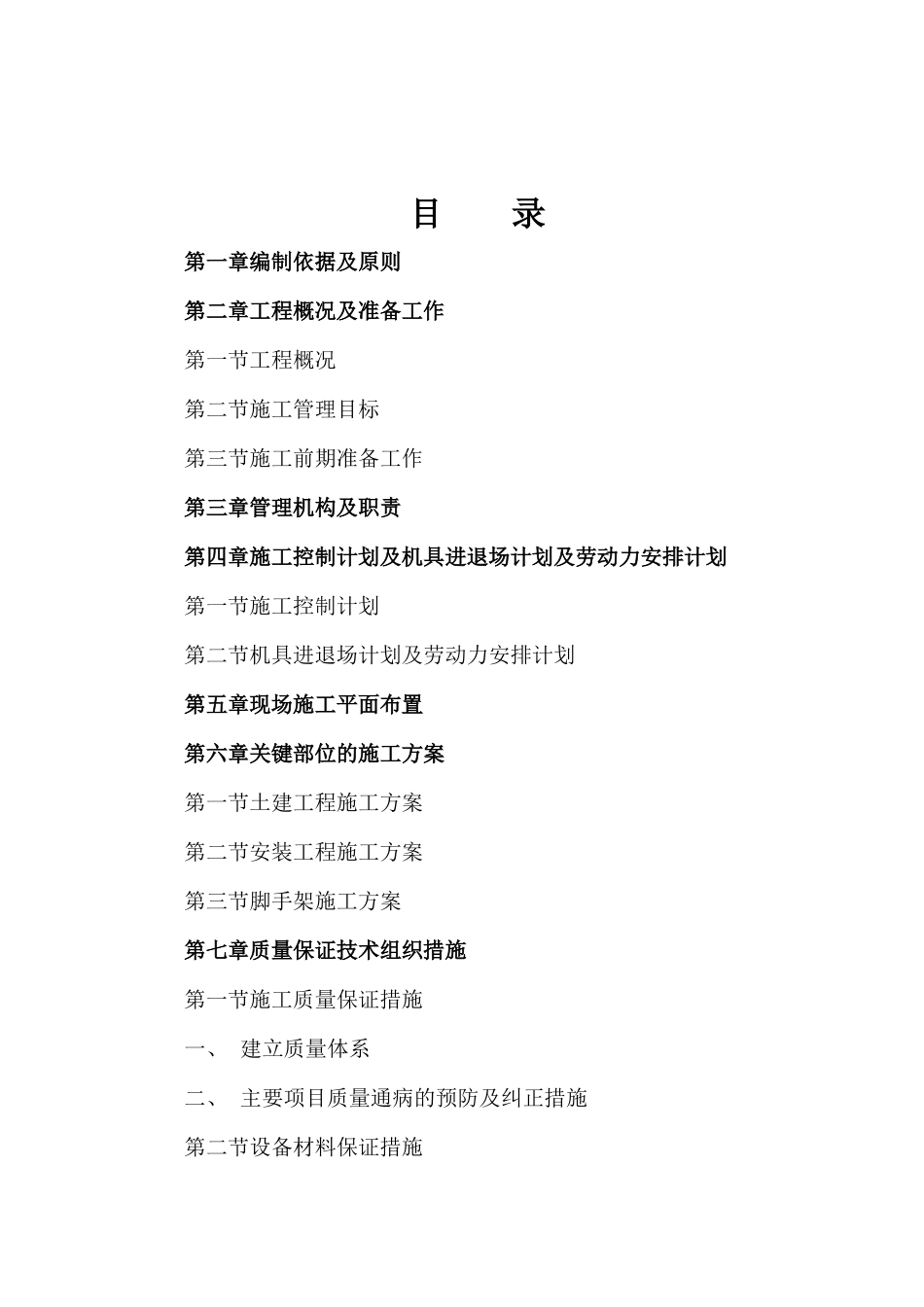

14#楼施 工 组 织 设 计编制: 审核: 批准: 江西凌越建设工程有限公司共青城市服装产业园标准化厂房建设工程楼项目部目 录第一章编制依据及原则第二章工程概况及准备工作第一节工程概况第二节施工管理目标第三节施工前期准备工作第三章管理机构及职责第四章施工控制计划及机具进退场计划及劳动力安排计划第一节施工控制计划第二节机具进退场计划及劳动力安排计划第五章现场施工平面布置第六章关键部位的施工方案第一节土建工程施工方案第二节安装工程施工方案第三节脚手架施工方案第七章质量保证技术组织措施第一节施工质量保证措施一、 建立质量体系二、 主要项目质量通病的预防及纠正措施第二节设备材料保证措施第三节采用先进工艺和关键分项施工措施第四节主要工序施工质量保证的技术措施第五节冬期施工措施第八章安全生产保证技术组织措施第一节施工现场安全生产保证第二节安全管理第三节安全生产教育第九章 文明施工技术组织措施第十章 环境保证技术组织措施第十一章 工期保证技术组织措施第一章 编制依据及原则1、共青城市服装产业园标准化厂房 B8#
14#楼设计图
2、共青城市服装产业园标准化厂房建设工程总平面布置图
3、国家现行建筑安装工程施工验收规范及工艺标准
4、本企业的质量体系和文件
5、本企业的技术力量、设备状况、管理水平和综合施工能力
第二章 工程概况及准备工作第一节 工程概况共青城市服装产业园标准化厂房建设工程 B8#
14#楼工程位于共青城,该工程为混凝土框架结构
建筑高度为 11
7m(局部 15
7 m),主体三层(局部四层),建筑面积为 3065
94 m2,该工程由共青城市服装小镇置业有限公司筹建,江西省煤炭设计院设计

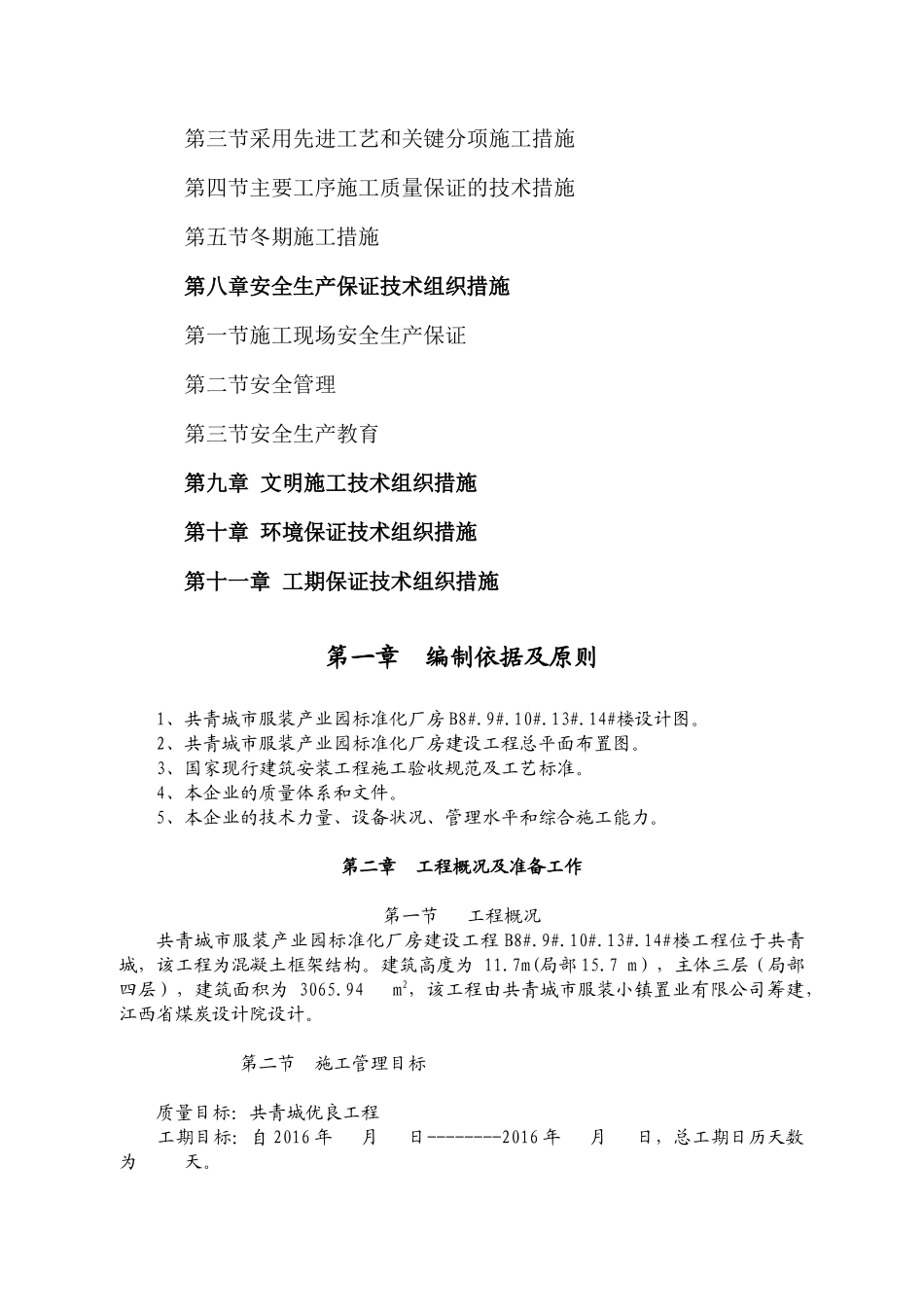

第二节 施工管理目标 质量目标:共青城优良工程 工期目标:自 2016 年
