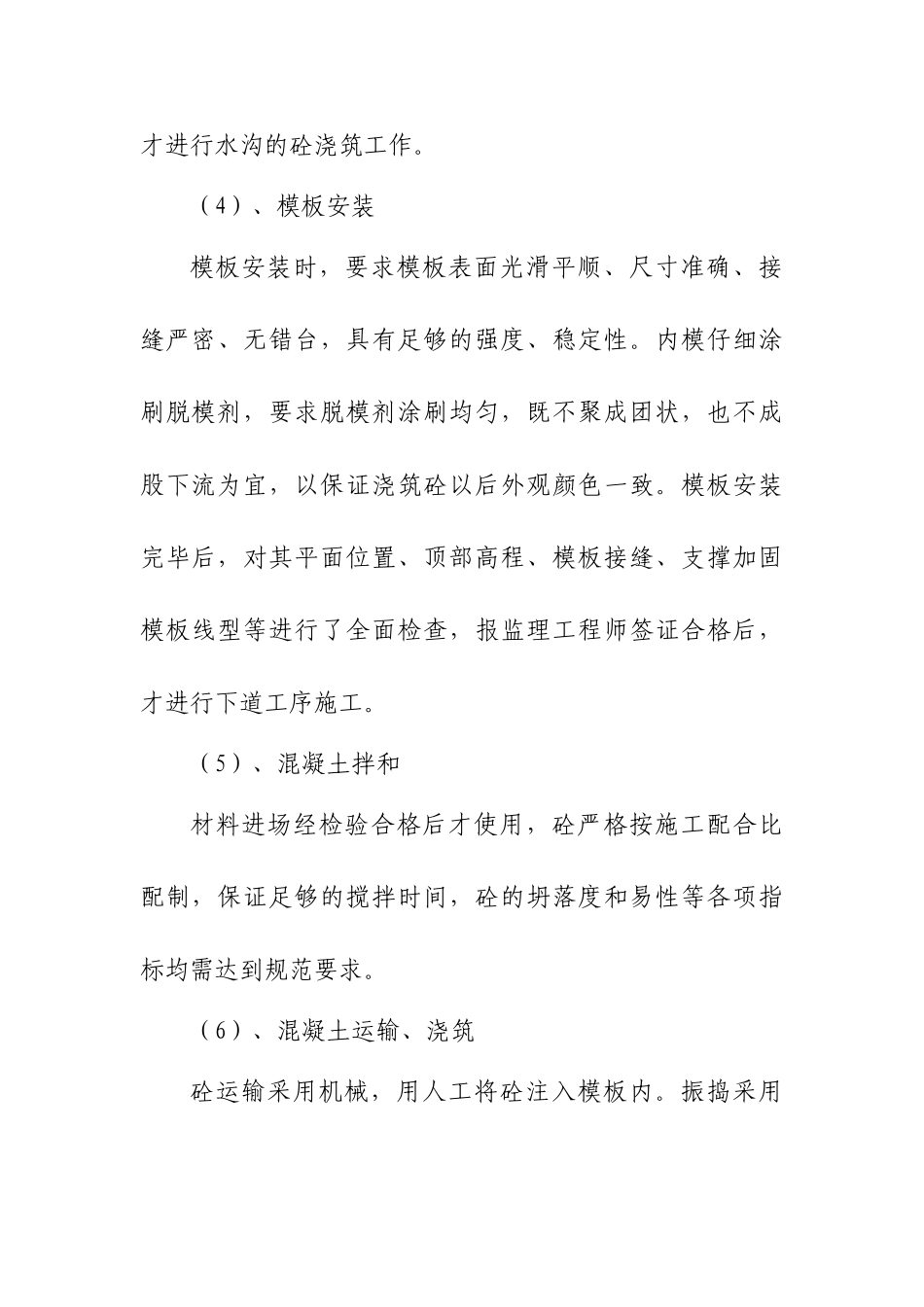

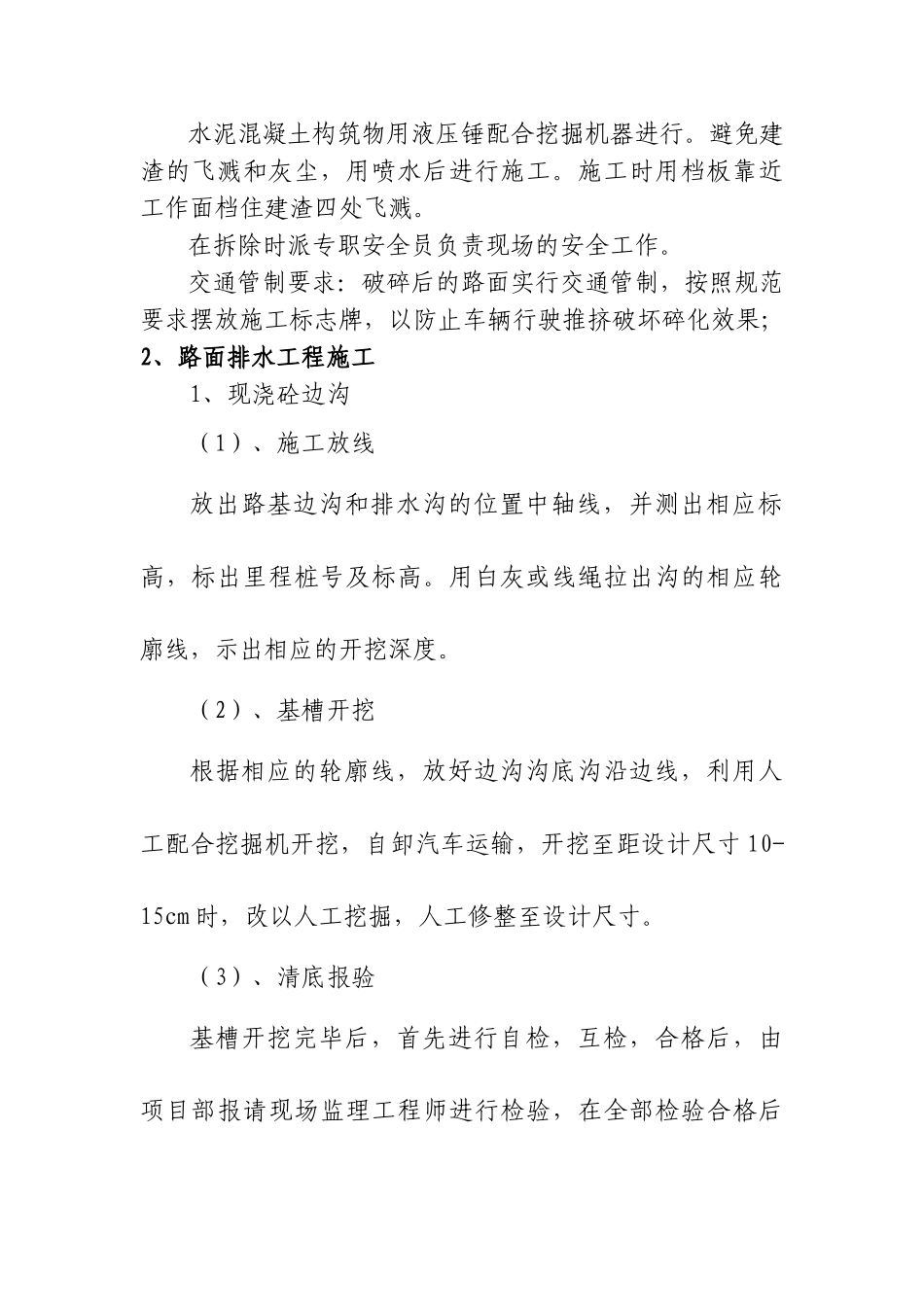

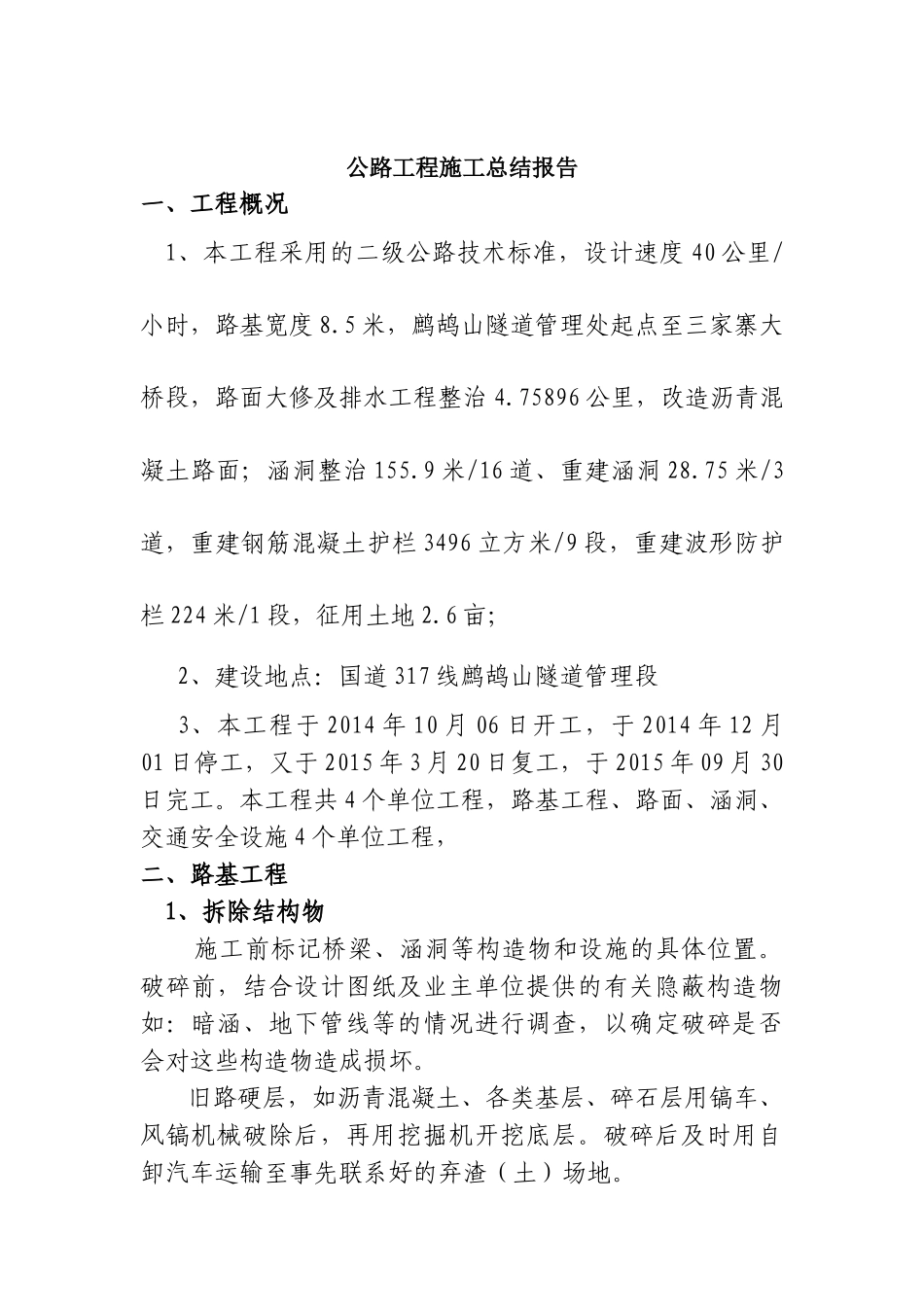

公路工程施工总结报告一、工程概况1、本工程采用的二级公路技术标准,设计速度 40 公里/小时,路基宽度 8.5 米,鹧鸪山隧道管理处起点至三家寨大桥段,路面大修及排水工程整治 4.75896 公里,改造沥青混凝土路面;涵洞整治 155.9 米/16 道、重建涵洞 28.75 米/3道,重建钢筋混凝土护栏 3496 立方米/9 段,重建波形防护栏 224 米/1 段,征用土地 2.6 亩;2、建设地点:国道 317 线鹧鸪山隧道管理段3、本工程于 2014 年 10 月 06 日开工,于 2014 年 12 月01 日停工,又于 2015 年 3 月 20 日复工,于 2015 年 09 月 30日完工。本工程共 4 个单位工程,路基工程、路面、涵洞、交通安全设施 4 个单位工程,二、路基工程 1、拆除结构物 施工前标记桥梁、涵洞等构造物和设施的具体位置。破碎前,结合设计图纸及业主单位提供的有关隐蔽构造物如:暗涵、地下管线等的情况进行调查,以确定破碎是否会对这些构造物造成损坏。旧路硬层,如沥青混凝土、各类基层、碎石层用镐车、风镐机械破除后,再用挖掘机开挖底层。破碎后及时用自卸汽车运输至事先联系好的弃渣(土)场地。水泥混凝土构筑物用液压锤配合挖掘机器进行。避免建渣的飞溅和灰尘,用喷水后进行施工。施工时用档板靠近工作面档住建渣四处飞溅。在拆除时派专职安全员负责现场的安全工作。交通管制要求:破碎后的路面实行交通管制,按照规范要求摆放施工标志牌,以防止车辆行驶推挤破坏碎化效果;2、路面排水工程施工 1、现浇砼边沟(1)、施工放线放出路基边沟和排水沟的位置中轴线,并测出相应标高,标出里程桩号及标高。用白灰或线绳拉出沟的相应轮廓线,示出相应的开挖深度。(2)、基槽开挖根据相应的轮廓线,放好边沟沟底沟沿边线,利用人工配合挖掘机开挖,自卸汽车运输,开挖至距设计尺寸 10-15cm 时,改以人工挖掘,人工修整至设计尺寸。(3)、清底报验基槽开挖完毕后,首先进行自检,互检,合格后,由项目部报请现场监理工程师进行检验,在全部检验合格后才进行水沟的砼浇筑工作。(4)、模板安装模板安装时,要求模板表面光滑平顺、尺寸准确、接缝严密、无错台,具有足够的强度、稳定性。内模仔细涂刷脱模剂,要求脱模剂涂刷均匀,既不聚成团状,也不成股下流为宜,以保证浇筑砼以后外观颜色一致。模板安装完毕后,对其平面位置、顶部高程、模板接缝、支撑加固模板线型等进行了全面检查,报监理工程师签证合格后,才进行下道工序施...
