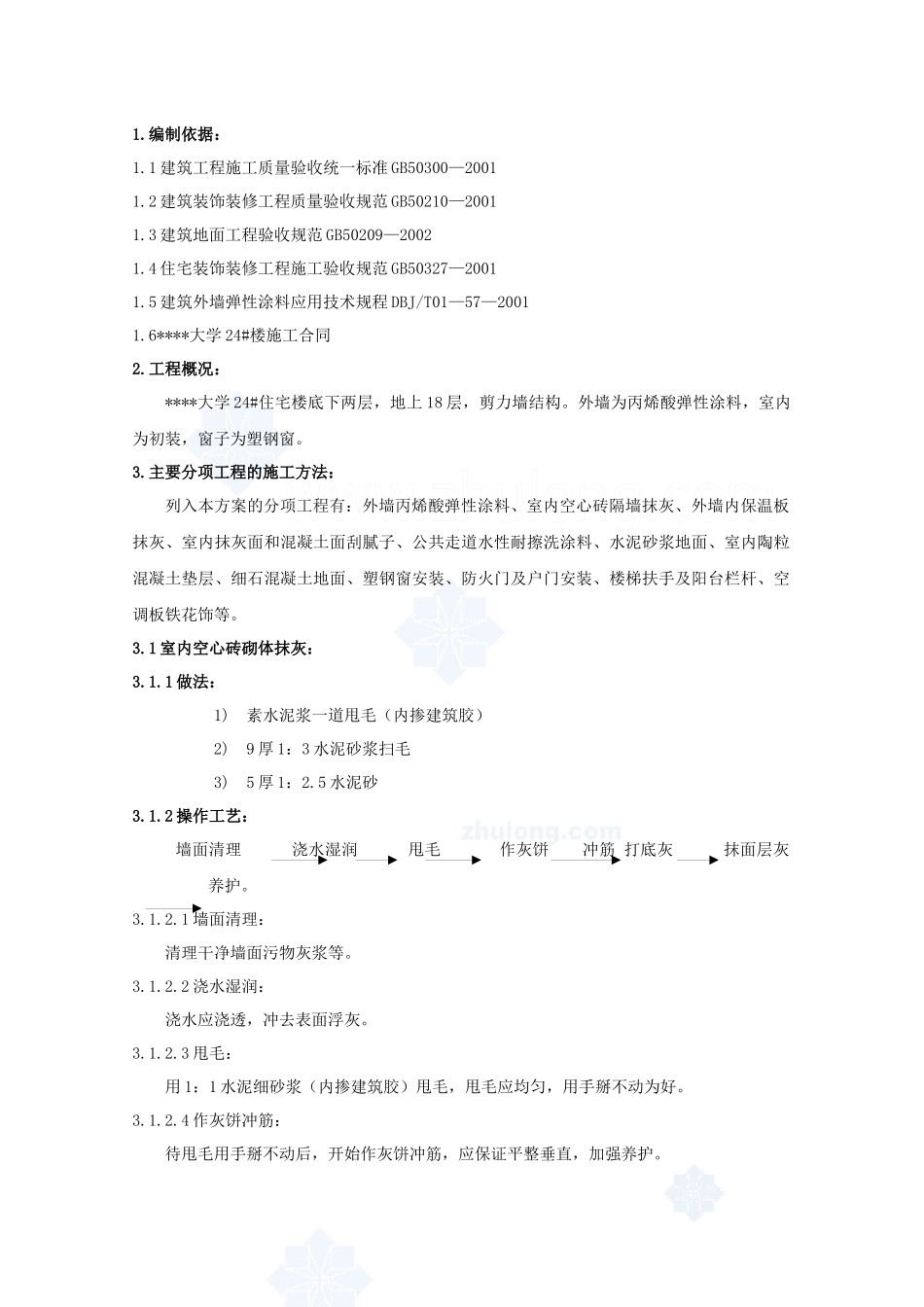

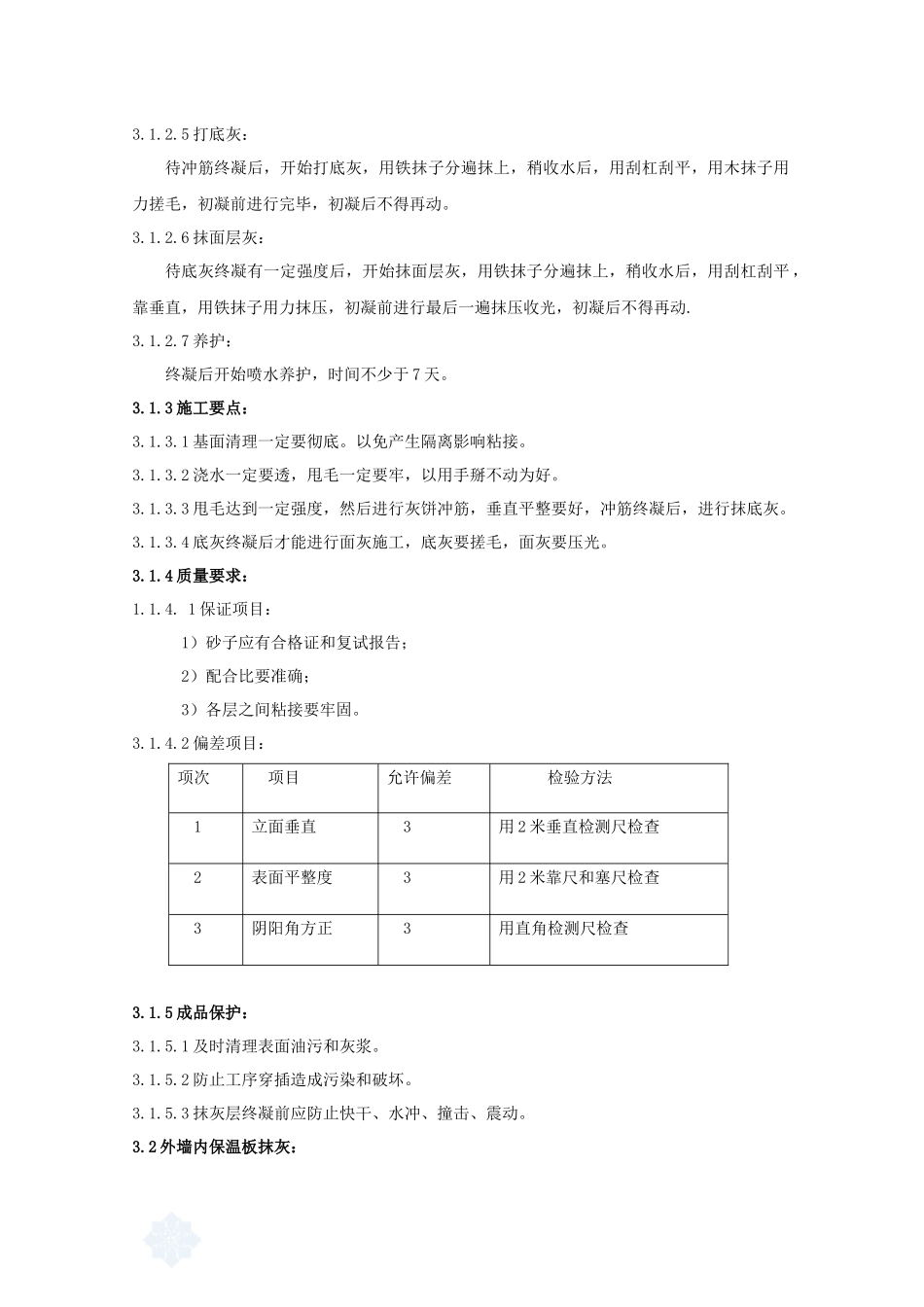

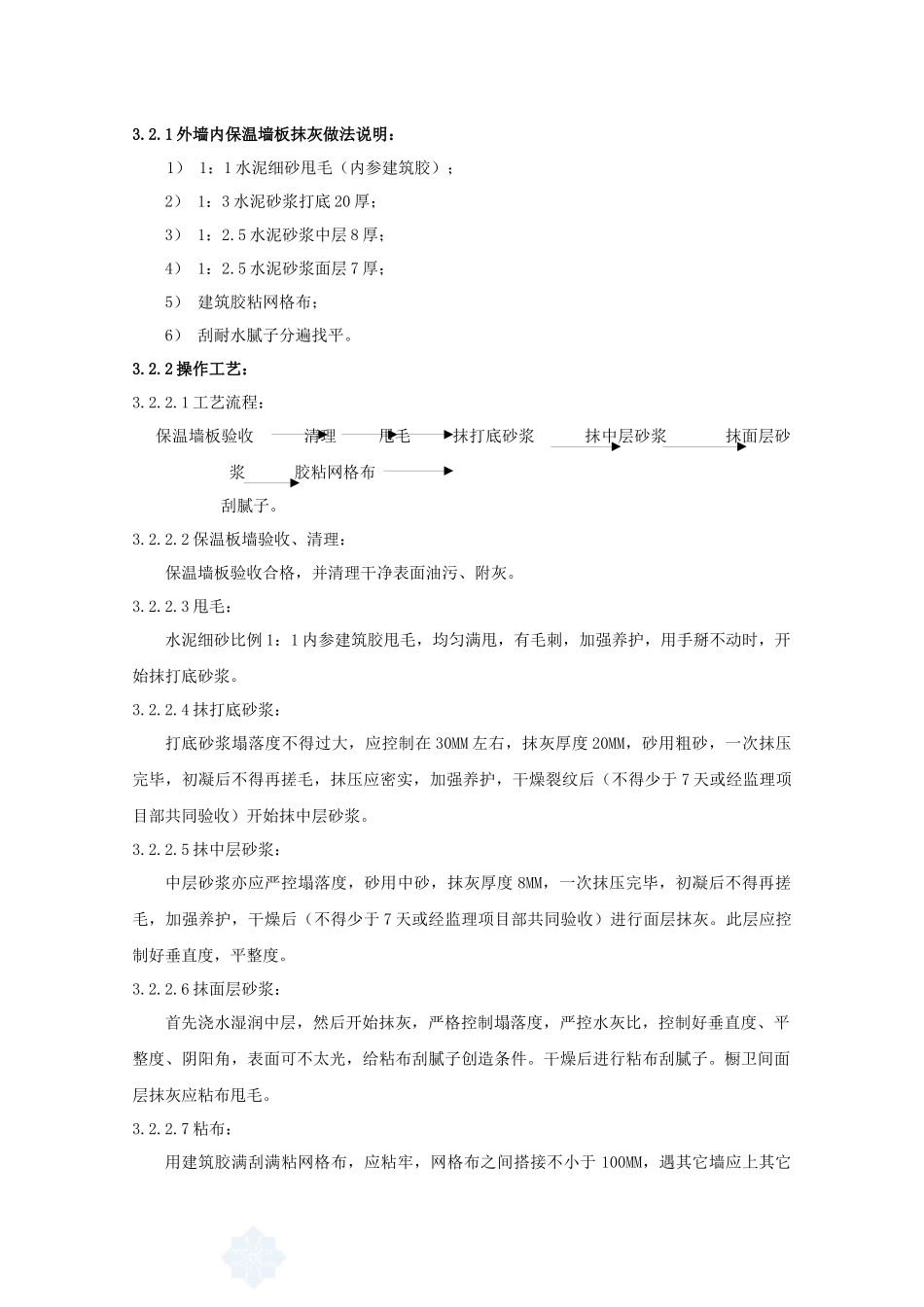

编制依据:1
1 建筑工程施工质量验收统一标准 GB50300—20011
2 建筑装饰装修工程质量验收规范 GB50210—20011
3 建筑地面工程验收规范 GB50209—20021
4 住宅装饰装修工程施工验收规范 GB50327—20011
5 建筑外墙弹性涂料应用技术规程 DBJ/T01—57—20011
6****大学 24#楼施工合同2
工程概况:****大学 24#住宅楼底下两层,地上 18 层,剪力墙结构
外墙为丙烯酸弹性涂料,室内为初装,窗子为塑钢窗
主要分项工程的施工方法:列入本方案的分项工程有:外墙丙烯酸弹性涂料、室内空心砖隔墙抹灰、外墙内保温板抹灰、室内抹灰面和混凝土面刮腻子、公共走道水性耐擦洗涂料、水泥砂浆地面、室内陶粒混凝土垫层、细石混凝土地面、塑钢窗安装、防火门及户门安装、楼梯扶手及阳台栏杆、空调板铁花饰等
1 室内空心砖砌体抹灰:3
1 做法:1) 素水泥浆一道甩毛(内掺建筑胶) 2) 9 厚 1:3 水泥砂浆扫毛3) 5 厚 1:2
5 水泥砂3
2 操作工艺: 墙面清理 浇水湿润 甩毛 作灰饼 冲筋 打底灰 抹面层灰 养护
1 墙面清理:清理干净墙面污物灰浆等
2 浇水湿润:浇水应浇透,冲去表面浮灰
3 甩毛:用 1:1 水泥细砂浆(内掺建筑胶)甩毛,甩毛应均匀,用手掰不动为好
4 作灰饼冲筋:待甩毛用手掰不动后,开始作灰饼冲筋,应保证平整垂直,加强养护
5 打底灰:待冲筋终凝后,开始打底灰,用铁抹子分遍抹上,稍收水后,用刮杠刮平,用木抹子用力搓毛,初凝前进行完毕,初凝后不得再动
6 抹面层灰:待底灰终凝有一定强度后,开始抹面层灰,用铁抹子分遍抹上,稍收水后,用刮杠刮平 ,靠垂直,用铁抹子用力抹压,初凝前进行最后一遍抹压收光,初凝后不得再动
