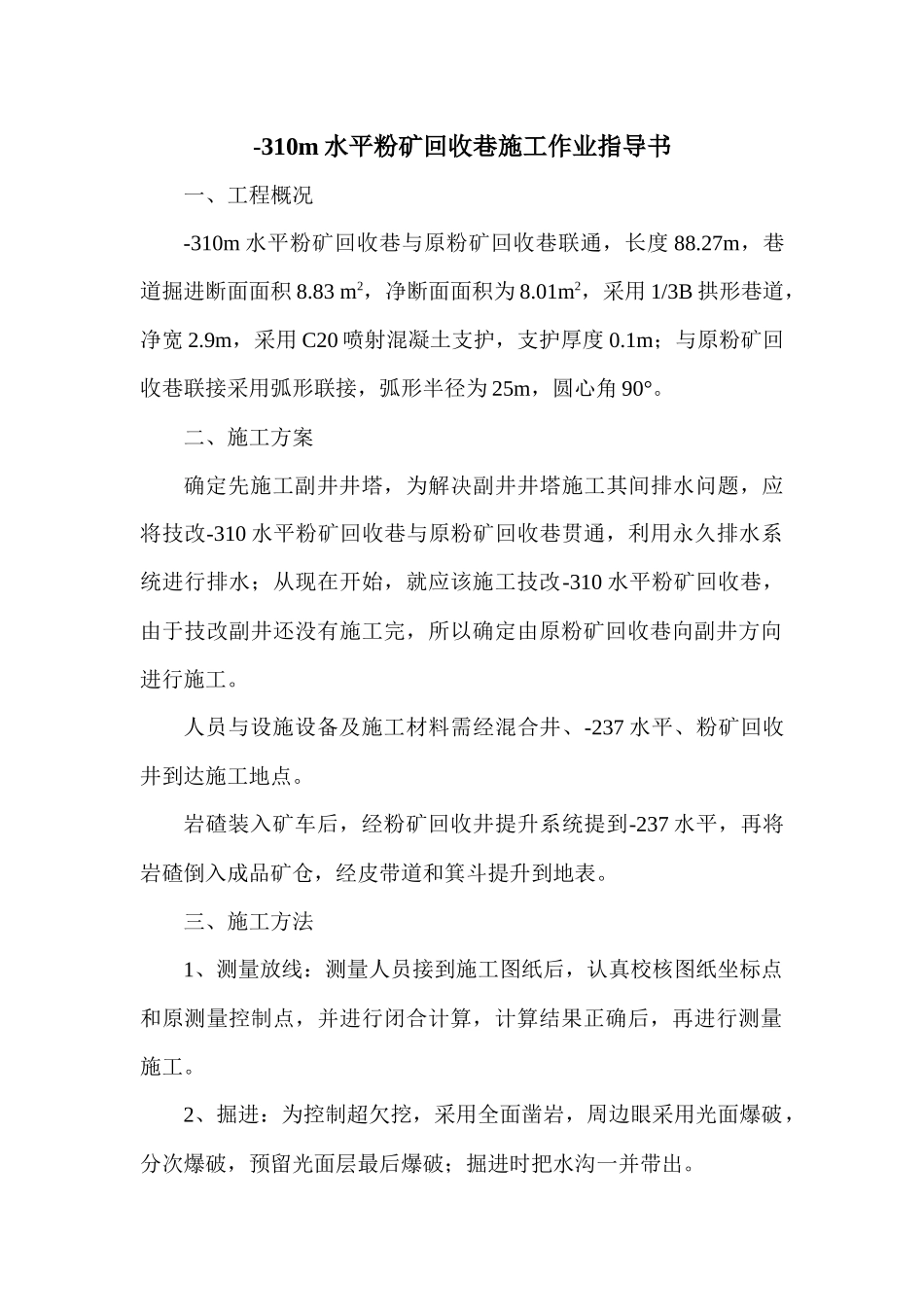

-310m 水平粉矿回收巷施工作业指导书一、工程概况-310m 水平粉矿回收巷与原粉矿回收巷联通,长度 88
27m,巷道掘进断面面积 8
83 m2,净断面面积为 8
01m2,采用 1/3B 拱形巷道,净宽 2
9m,采用 C20 喷射混凝土支护,支护厚度 0
1m;与原粉矿回收巷联接采用弧形联接,弧形半径为 25m,圆心角 90°
二、施工方案确定先施工副井井塔,为解决副井井塔施工其间排水问题,应将技改-310 水平粉矿回收巷与原粉矿回收巷贯通,利用永久排水系统进行排水;从现在开始,就应该施工技改-310 水平粉矿回收巷,由于技改副井还没有施工完,所以确定由原粉矿回收巷向副井方向进行施工
人员与设施设备及施工材料需经混合井、-237 水平、粉矿回收井到达施工地点
岩碴装入矿车后,经粉矿回收井提升系统提到-237 水平,再将岩碴倒入成品矿仓,经皮带道和箕斗提升到地表
三、施工方法1、测量放线:测量人员接到施工图纸后,认真校核图纸坐标点和原测量控制点,并进行闭合计算,计算结果正确后,再进行测量施工
2、掘进:为控制超欠挖,采用全面凿岩,周边眼采用光面爆破,分次爆破,预留光面层最后爆破;掘进时把水沟一并带出
3、出碴:原-310 水平粉矿回收巷内有一台电动装碴机,用人工装碴,装入矿车由人工推到粉矿回收井罐笼内,经粉矿回收井提升系统提到-237 水平,再由人工将装碴矿车推到成品矿车小粉矿井位置,倒入成品矿仓
4、支护:采用 C20 喷混凝土支护,在副井井口搅拌站拌好料,用铲运机将料运装到混合井井口矿车内,经混合井、-237m 水平、粉矿回收井运到井下施喷地点

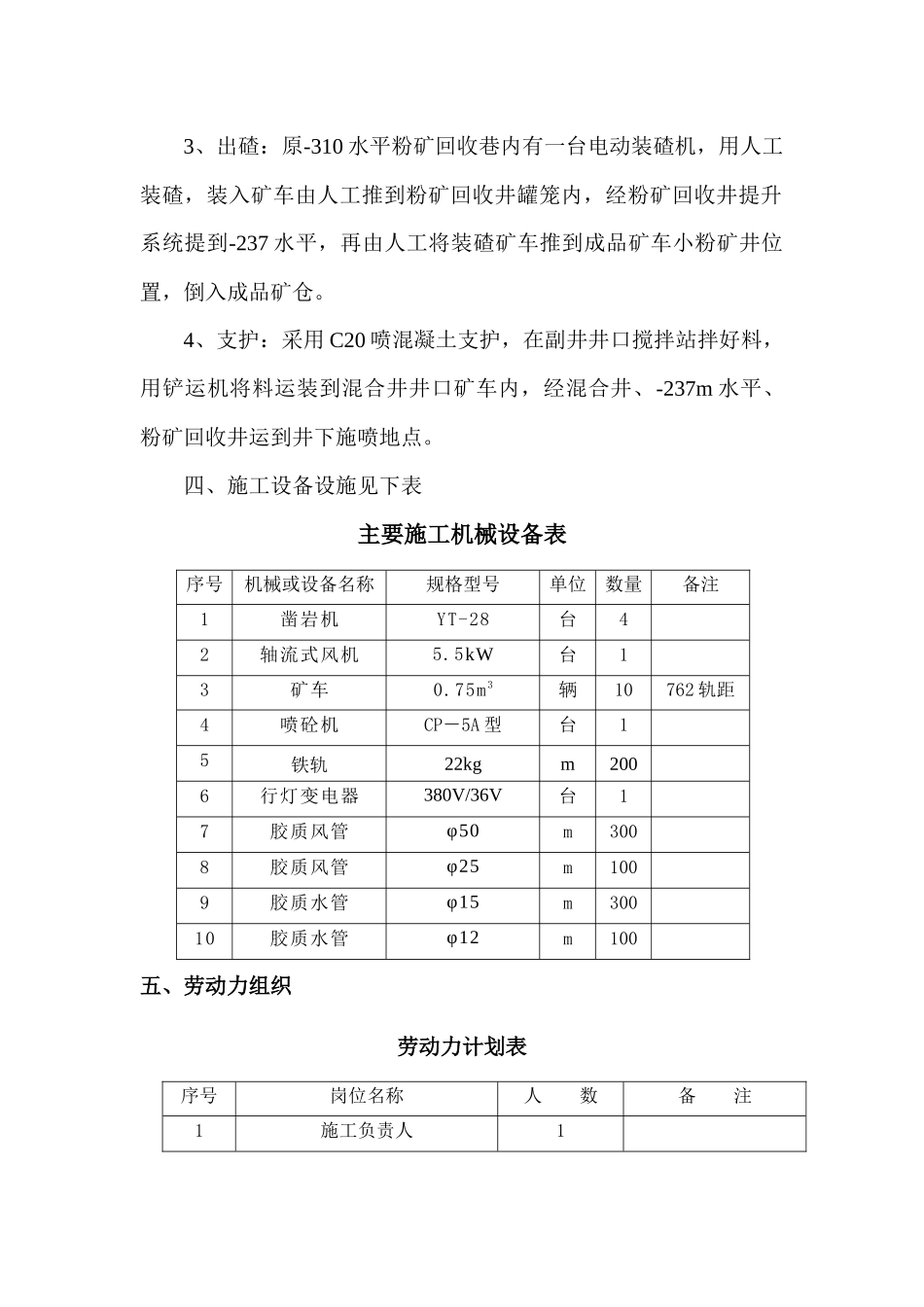

四、施工设备设施见下表主要施工机械设备表序号机械或设备名称规格型号单位数量备注1凿岩机YT-28台42轴流式风机5
5kW台13矿车0

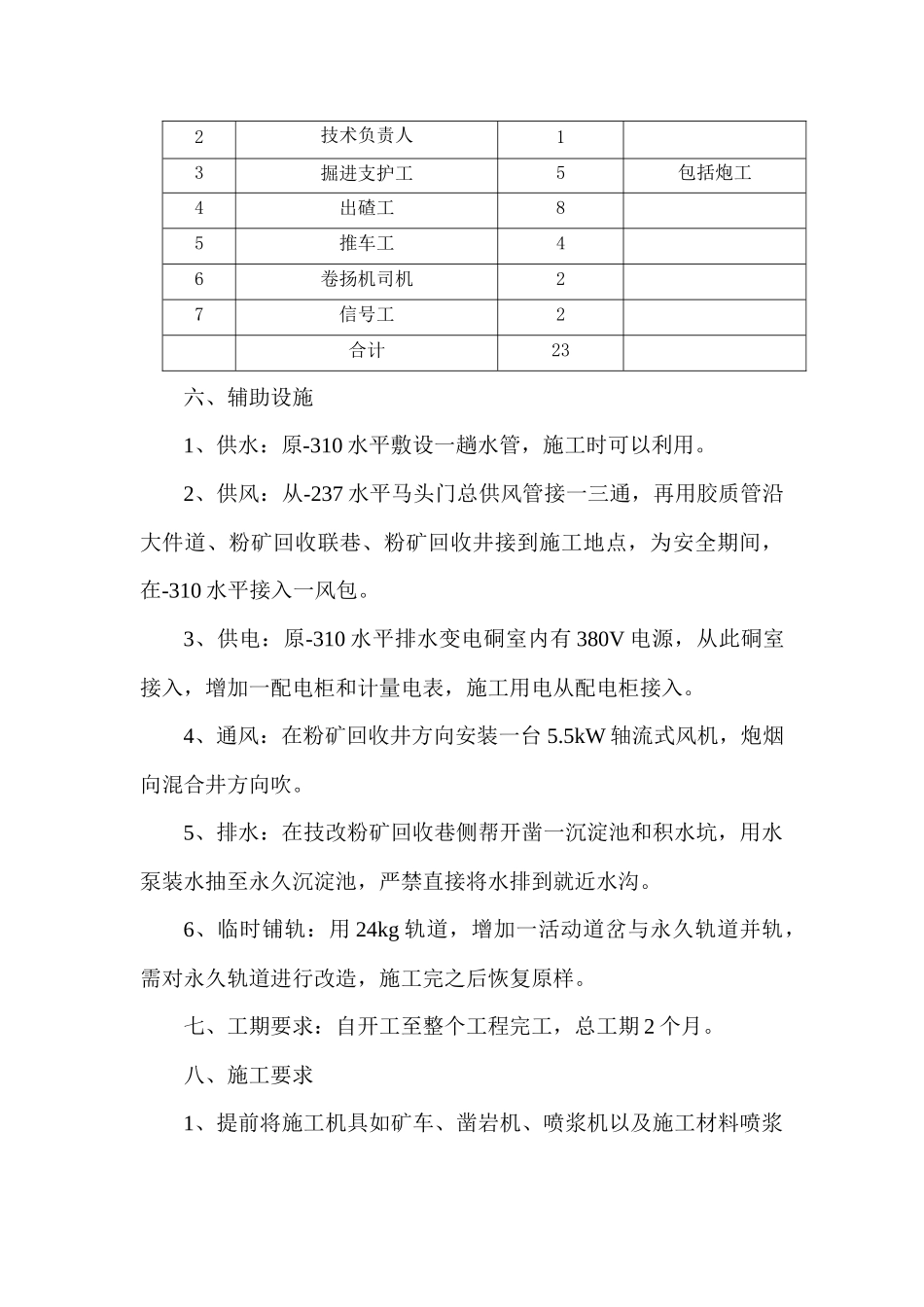

75m 3辆10762 轨距4喷砼机CP-5A 型台15铁轨22kgm2006行灯变
