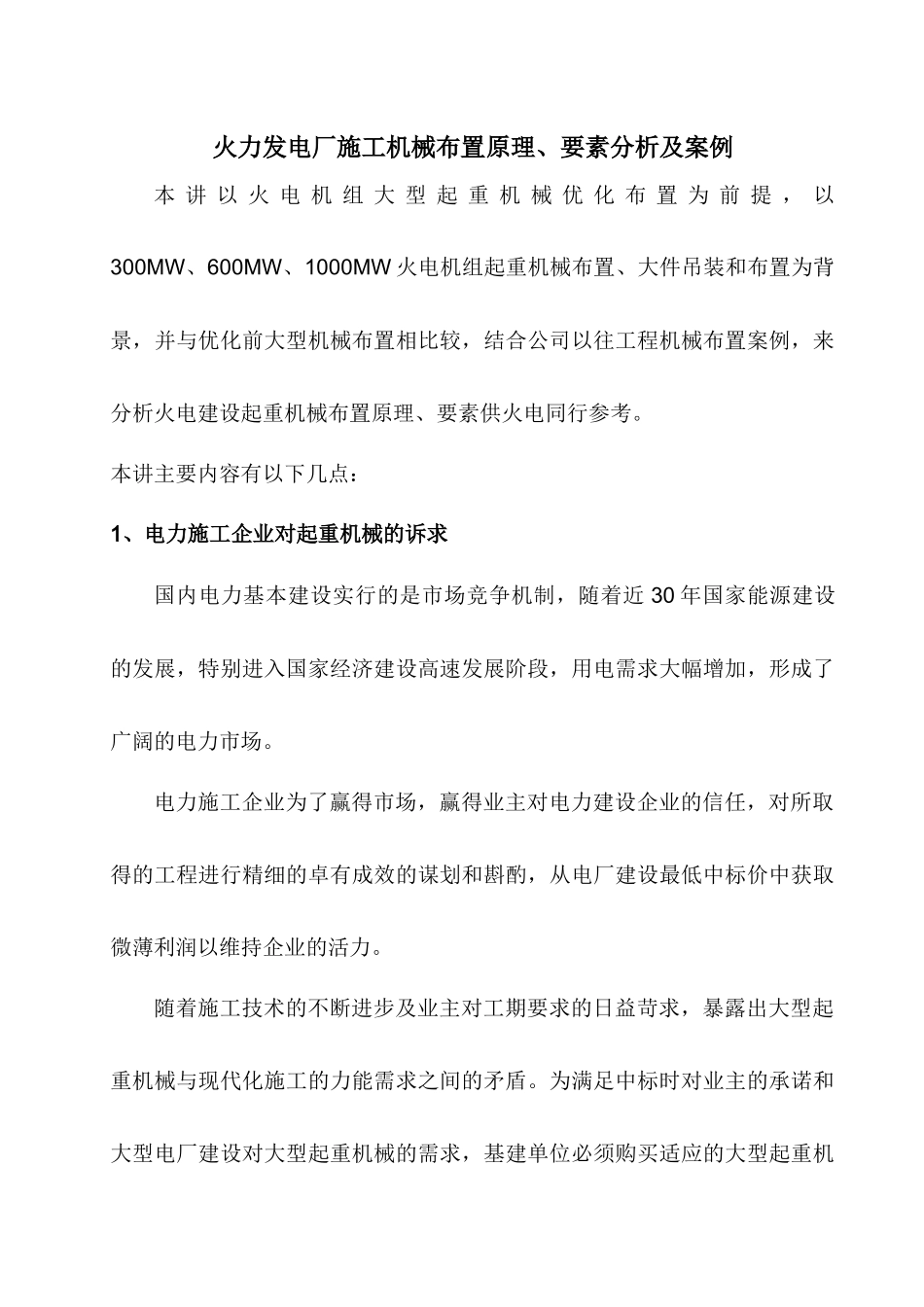

火力发电厂施工机械布置原理、要素分析及案例本 讲 以 火 电 机 组 大 型 起 重 机 械 优 化 布 置 为 前 提 , 以300MW、600MW、1000MW 火电机组起重机械布置、大件吊装和布置为背景,并与优化前大型机械布置相比较,结合公司以往工程机械布置案例,来分析火电建设起重机械布置原理、要素供火电同行参考
本讲主要内容有以下几点:1、电力施工企业对起重机械的诉求国内电力基本建设实行的是市场竞争机制,随着近 30 年国家能源建设的发展,特别进入国家经济建设高速发展阶段,用电需求大幅增加,形成了广阔的电力市场
电力施工企业为了赢得市场,赢得业主对电力建设企业的信任,对所取得的工程进行精细的卓有成效的谋划和斟酌,从电厂建设最低中标价中获取微薄利润以维持企业的活力
随着施工技术的不断进步及业主对工期要求的日益苛求,暴露出大型起重机械与现代化施工的力能需求之间的矛盾
为满足中标时对业主的承诺和大型电厂建设对大型起重机械的需求,基建单位必须购买适应的大型起重机械,电力建设企业应在所承建电厂的基础上,结合企业发展和电力建设市场前景,慎重论证大型起重机械的需求
电力施工企业发展与生存,需要合理地配置大型起重机,来协助电力建设企业在取得电力建设市场项目后稳妥地获取赢利
电力施工企业承建的 300MW 机组、600MW 机组、1000MW 机组工程,从承建开始每一单项工程与大型起重机都紧密相关
主厂房、锅炉、汽机房钢结构、锅炉受热面设备、汽机设备和其他设备的安装,特别是大件设备的卸车、运输、厂内平移、吊装,无不与大型起重机械紧密相关
经对目前国内电力建设项目的调查,在施工开始策划的电力施工总设,是以锅炉安装为主线,分别在每个关键点设定单项必完项目为工程控制点,施工前的电力建设施工总设中的起重机械布置尤为关键
在工程项目施工过程中,大型起重机械的费用基本占工程费用近 20~30%左
