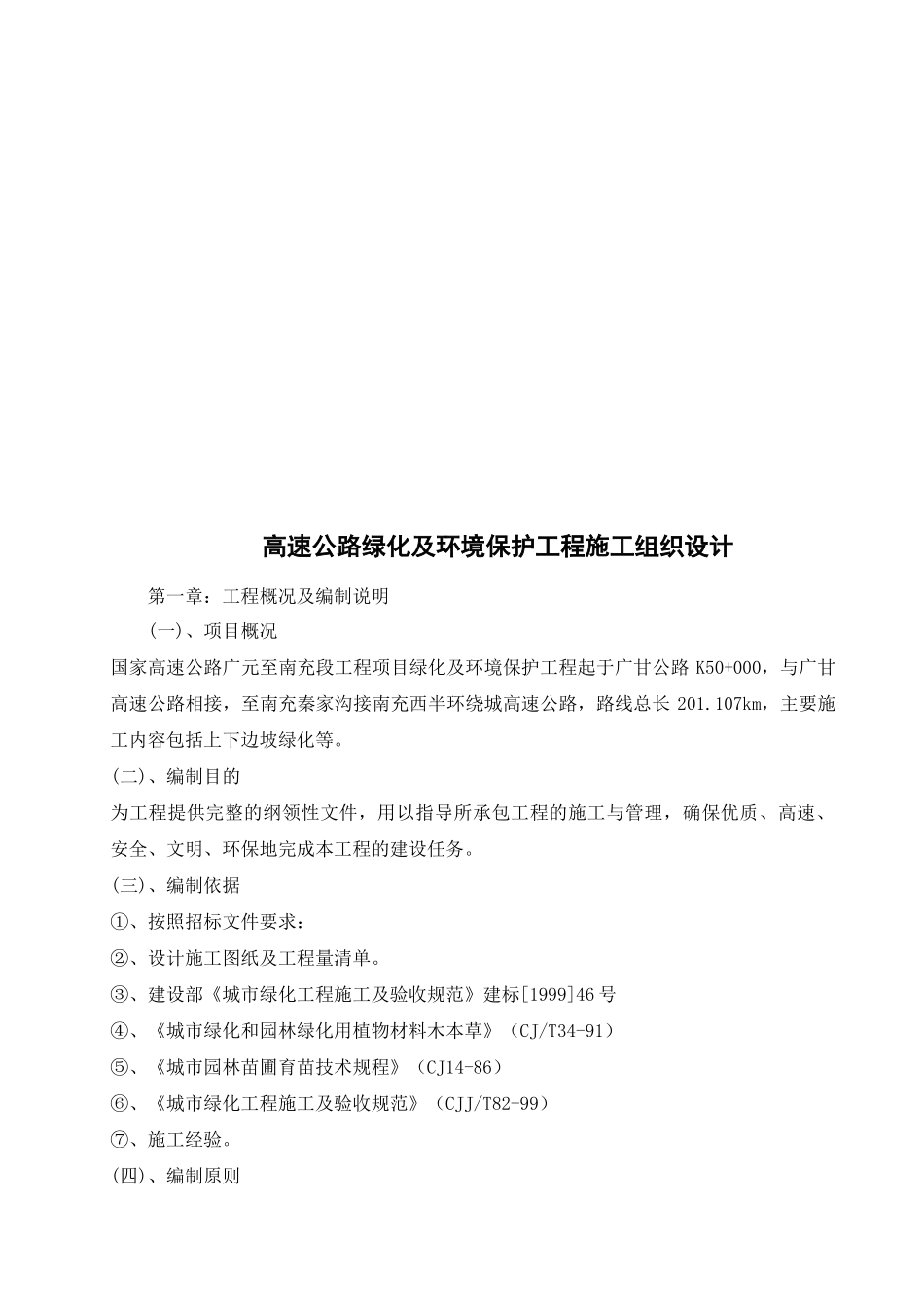

高速公路绿化及环境保护工程施工组织设计第一章:工程概况及编制说明(一)、项目概况国家高速公路广元至南充段工程项目绿化及环境保护工程起于广甘公路 K50+000,与广甘高速公路相接,至南充秦家沟接南充西半环绕城高速公路,路线总长 201
107km,主要施工内容包括上下边坡绿化等
(二)、编制目的为工程提供完整的纲领性文件,用以指导所承包工程的施工与管理,确保优质、高速、安全、文明、环保地完成本工程的建设任务
(三)、编制依据①、按照招标文件要求:②、设计施工图纸及工程量清单
③、建设部《城市绿化工程施工及验收规范》建标[1999]46 号④、《城市绿化和园林绿化用植物材料木本草》(CJ/T34-91)⑤、《城市园林苗圃育苗技术规程》(CJ14-86)⑥、《城市绿化工程施工及验收规范》(CJJ/T82-99)⑦、施工经验
(四)、编制原则①、以设计图纸为主导,并经充分现场考察,编制合理、经济的施工方案
②、施工总体部署合理、施工计划可行、高效,确保总体施工要求
③、采用先进的设备和科学的管理方式确保工程质量及施工安全
④、在施工全过程中采取周密的环境保护措施及文明施工措施
(五)、指导思想我公司施工组织的指导思想是:质量第一,服务周到、业主满意
以质量为中心,建立工程质量保证体系,选配高素质的项目经理、工程师及工程技术人员、管理人员、积极推广新技术、新工艺,精心组织,科学管理;优良高速地完成本工程的施工任务
(六)、实施目标发挥我公司的优势,科学地组织土方、路堑边坡绿化及绿化地整理、栽植交叉作业,精心选材,严格履行合同,确保实现如下目标:①、 质量目标:交工验收的质量评定:合格

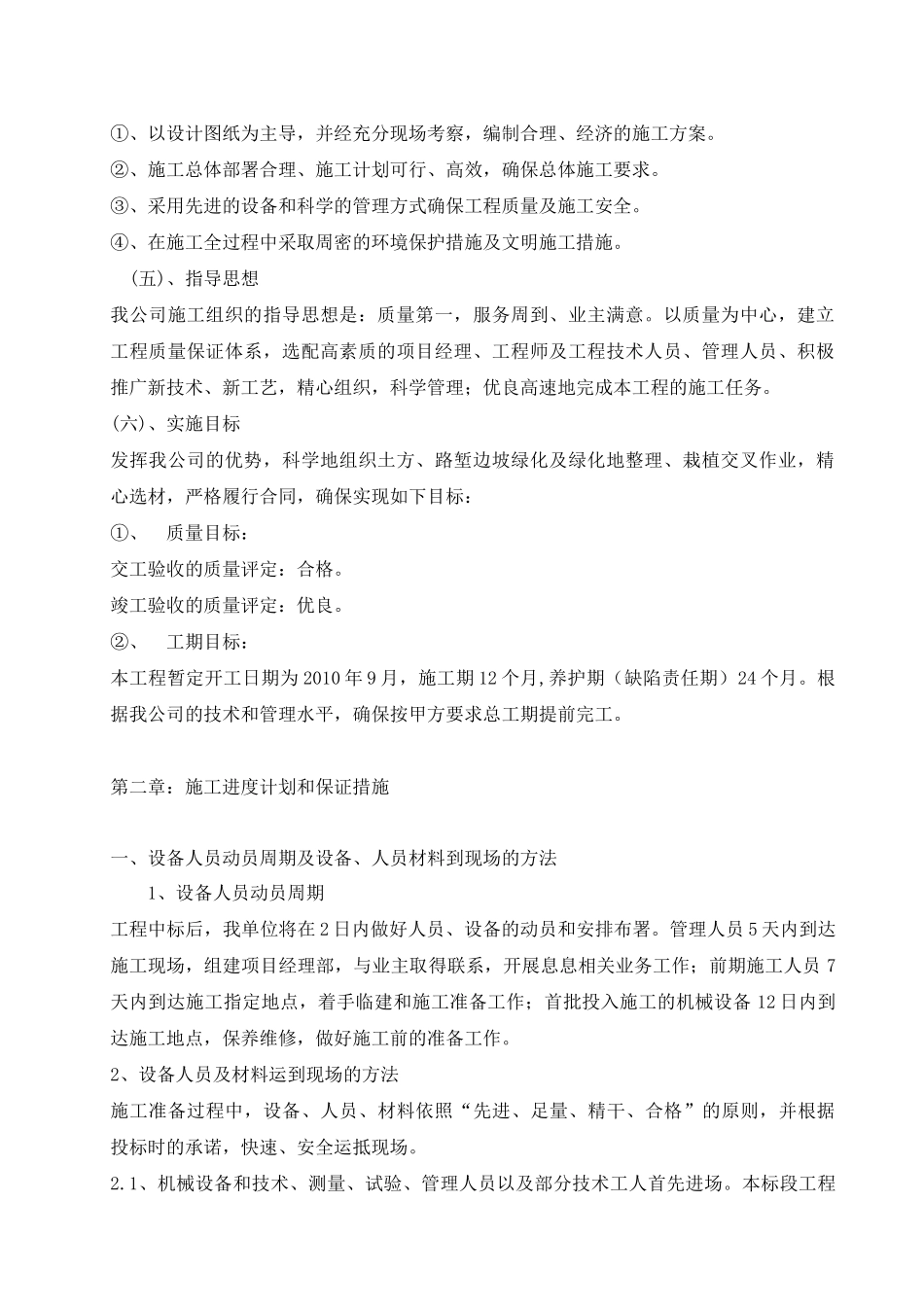

竣工验收的质量评定:优良
②、 工期目标:本工程暂定开工日期为 2010 年 9 月,施工期 12 个月,养护期(缺陷责任期)24 个月
根据我公司的技术和管理水平,确保按甲方要求总工期提前完工
