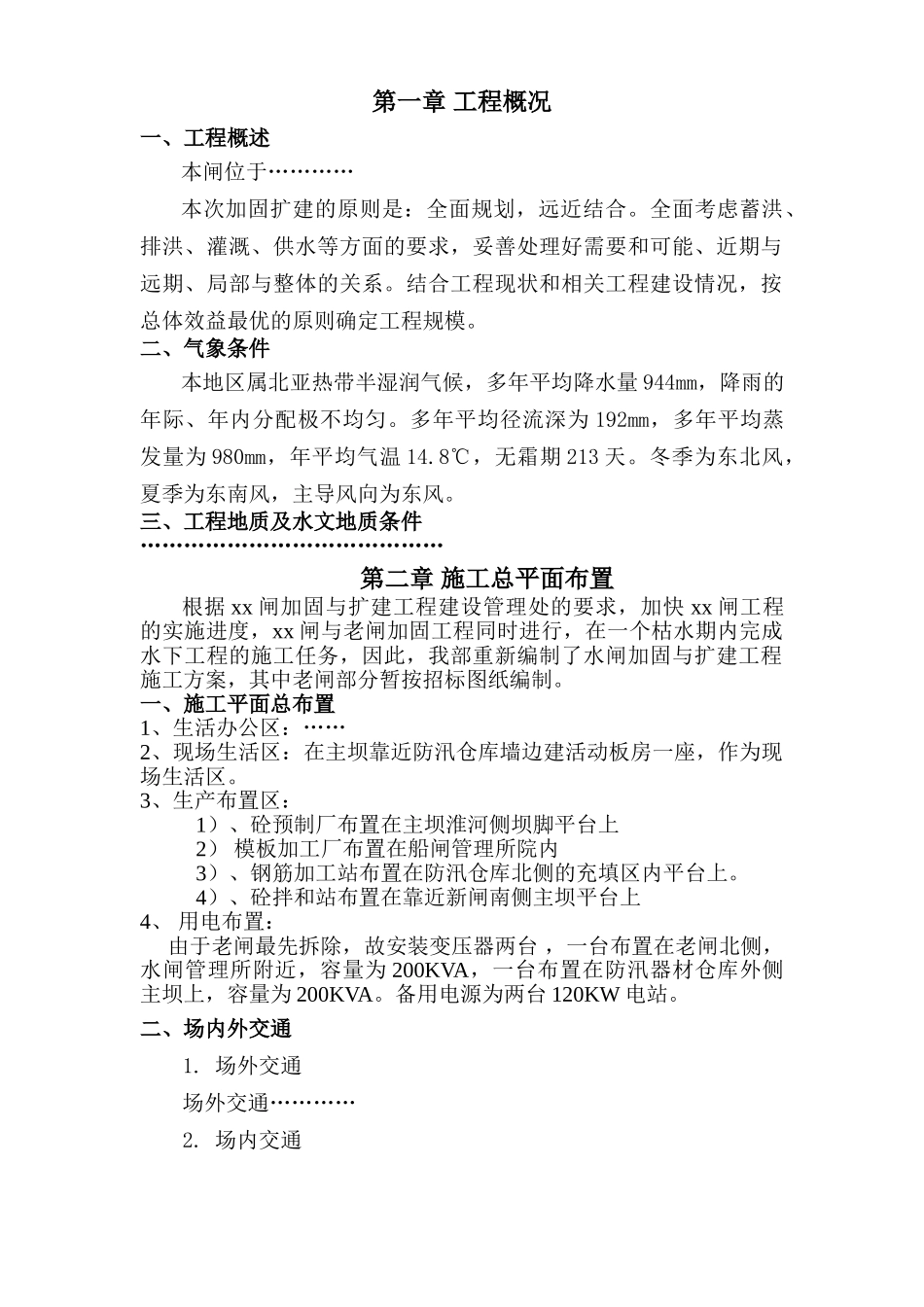

第一章 工程概况一、工程概述本闸位于…………本次加固扩建的原则是:全面规划,远近结合
全面考虑蓄洪、排洪、灌溉、供水等方面的要求,妥善处理好需要和可能、近期与远期、局部与整体的关系
结合工程现状和相关工程建设情况,按总体效益最优的原则确定工程规模
二、气象条件本地区属北亚热带半湿润气候,多年平均降水量 944mm,降雨的年际、年内分配极不均匀
多年平均径流深为 192mm,多年平均蒸发量为 980mm,年平均气温 14
8℃,无霜期 213 天
冬季为东北风,夏季为东南风,主导风向为东风
三、工程地质及水文地质条件……………………………………第二章 施工总平面布置根据 xx 闸加固与扩建工程建设管理处的要求,加快 xx 闸工程的实施进度,xx 闸与老闸加固工程同时进行,在一个枯水期内完成水下工程的施工任务,因此,我部重新编制了水闸加固与扩建工程施工方案,其中老闸部分暂按招标图纸编制
一、施工平面总布置1、生活办公区:……2、现场生活区:在主坝靠近防汛仓库墙边建活动板房一座,作为现场生活区
3、生产布置区:1)、砼预制厂布置在主坝淮河侧坝脚平台上2) 模板加工厂布置在船闸管理所院内3)、钢筋加工站布置在防汛仓库北侧的充填区内平台上
4)、砼拌和站布置在靠近新闸南侧主坝平台上4、 用电布置: 由于老闸最先拆除,故安装变压器两台 ,一台布置在老闸北侧,水闸管理所附近,容量为 200KVA,一台布置在防汛器材仓库外侧主坝上,容量为 200KVA
备用电源为两台 120KW 电站

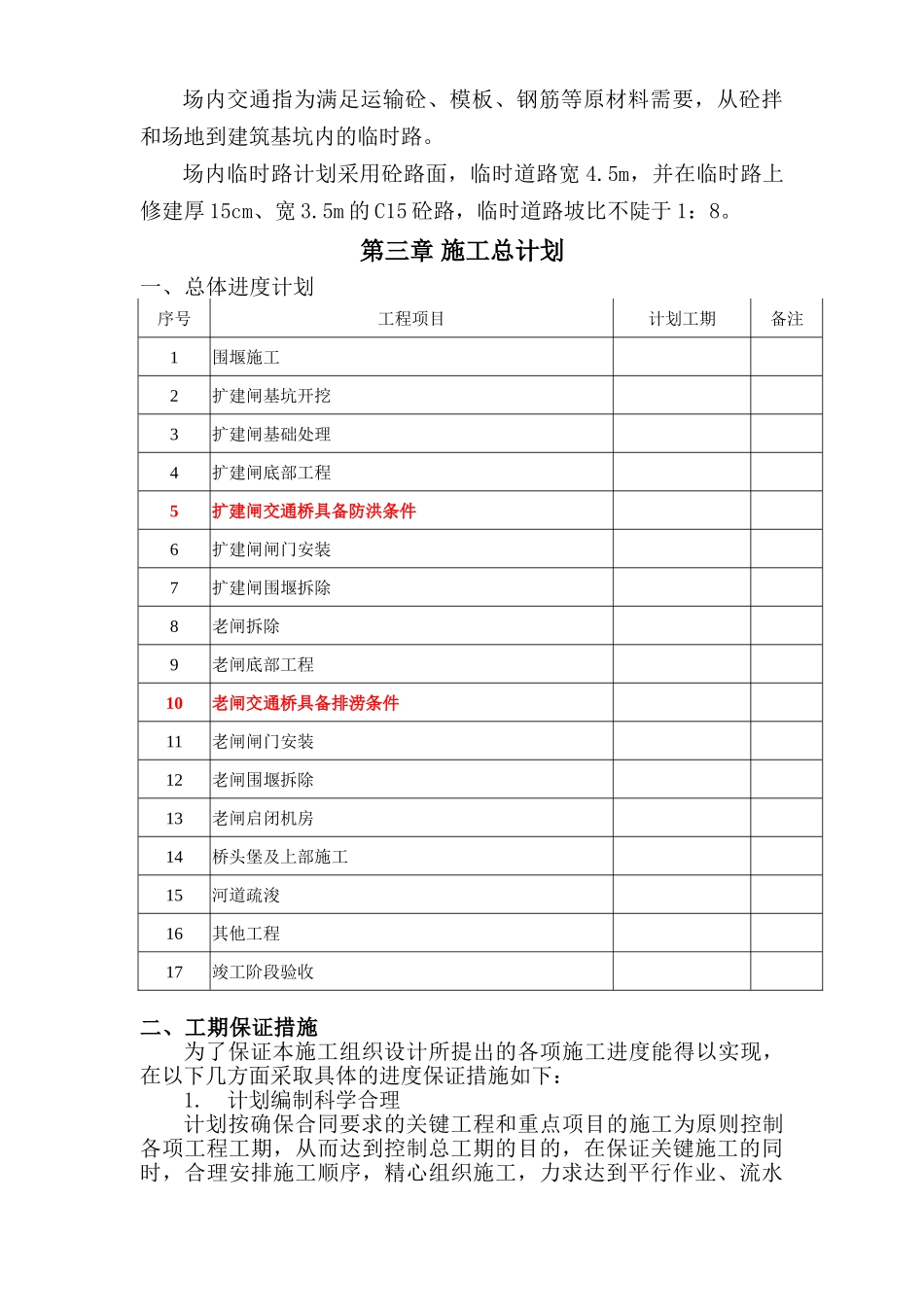

二、场内外交通1
场外交通场外交通…………2
场内交通场内交通指为满足运输砼、模板、钢筋等原材料需要,从砼拌和场地到建筑基坑内的临时路
场内临时路计划采用砼路面,临时道路宽 4
5m,并在临时路上修建厚 15cm、宽 3
5m 的 C15 砼路,临时道路坡比不陡于 1:8

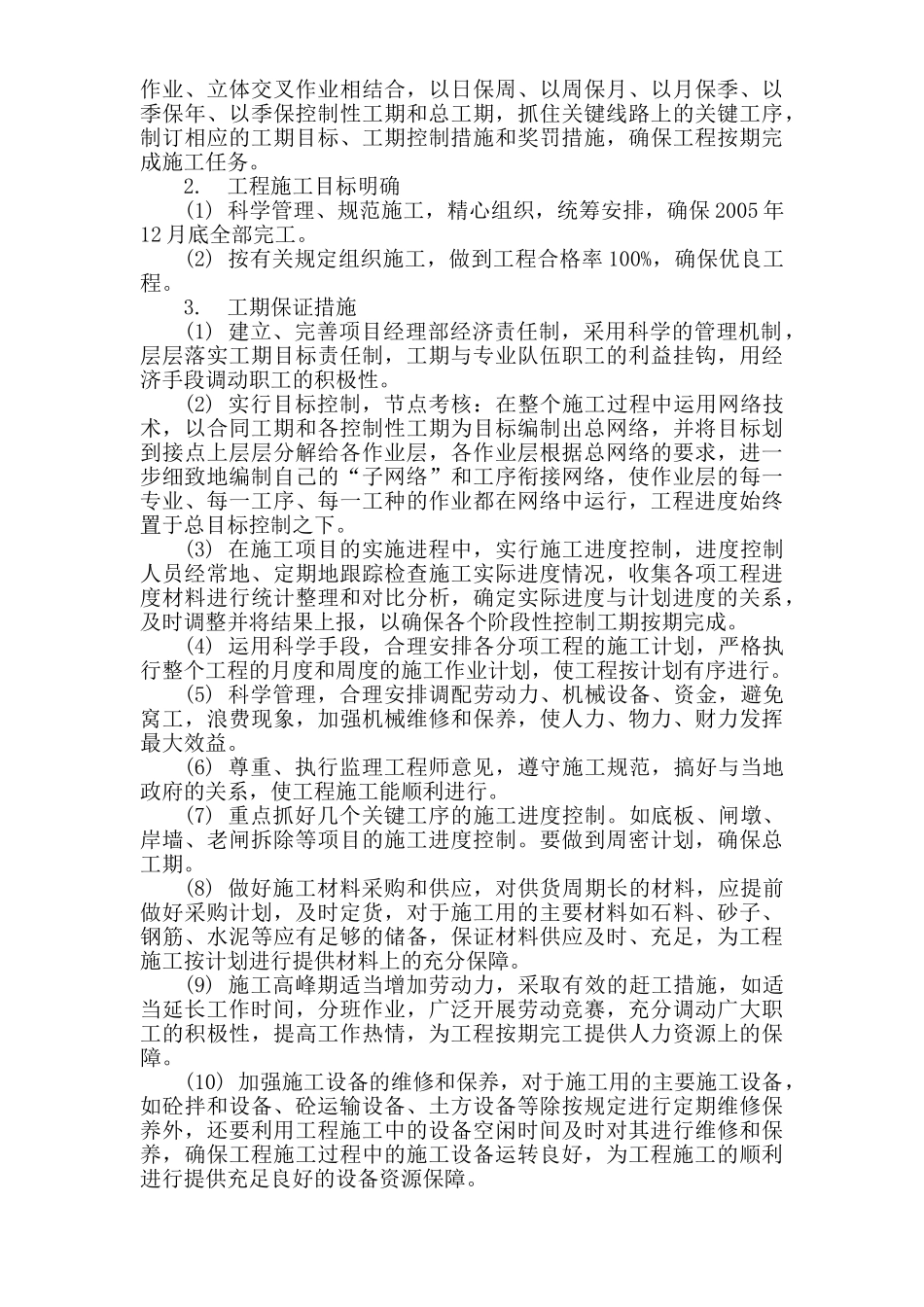

第三章 施工总计划一、总体进度
