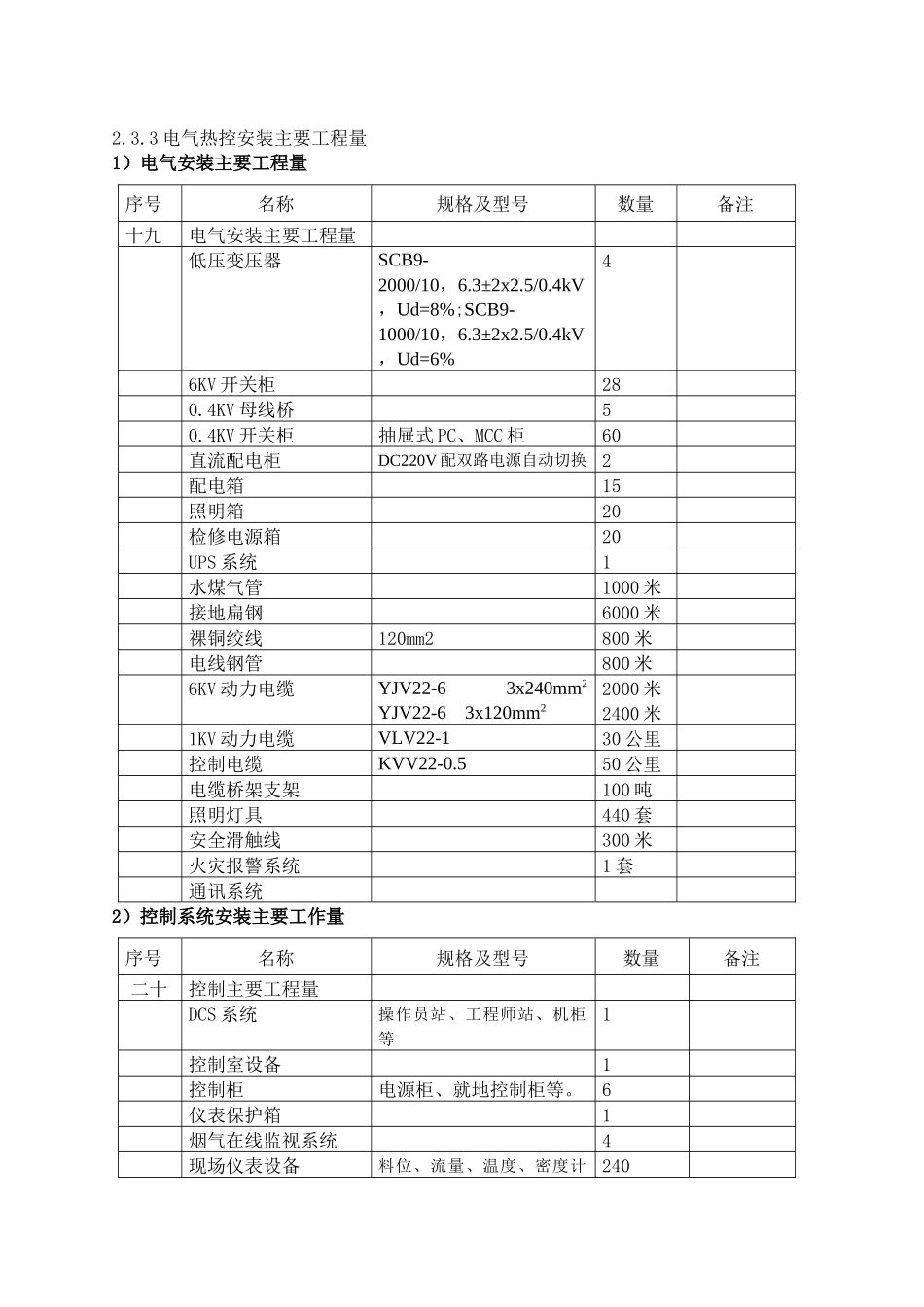

3 电气热控安装主要工程量1)电气安装主要工程量序号名称规格及型号数量备注十九电气安装主要工程量低压变压器SCB9-2000/10,6
4kV,Ud=8%;SCB9-1000/10,6
4kV,Ud=6%46KV 开关柜280
4KV 母线桥50
4KV 开关柜抽屉式 PC、MCC 柜60直流配电柜DC220V 配双路电源自动切换2配电箱15照明箱20检修电源箱20UPS 系统1水煤气管1000 米接地扁钢6000 米裸铜绞线120mm2800 米电线钢管800 米6KV 动力电缆YJV22-6 3x240mm2 YJV22-6 3x120mm22000 米2400 米1KV 动力电缆VLV22-130 公里控制电缆KVV22-0
5 50 公里电缆桥架支架100 吨照明灯具440 套安全滑触线300 米火灾报警系统1 套通讯系统2)控制系统安装主要工作量序号名称规格及型号数量备注二十控制主要工程量DCS 系统操作员站、工程师站、机柜等1控制室设备1控制柜 电源柜、就地控制柜等

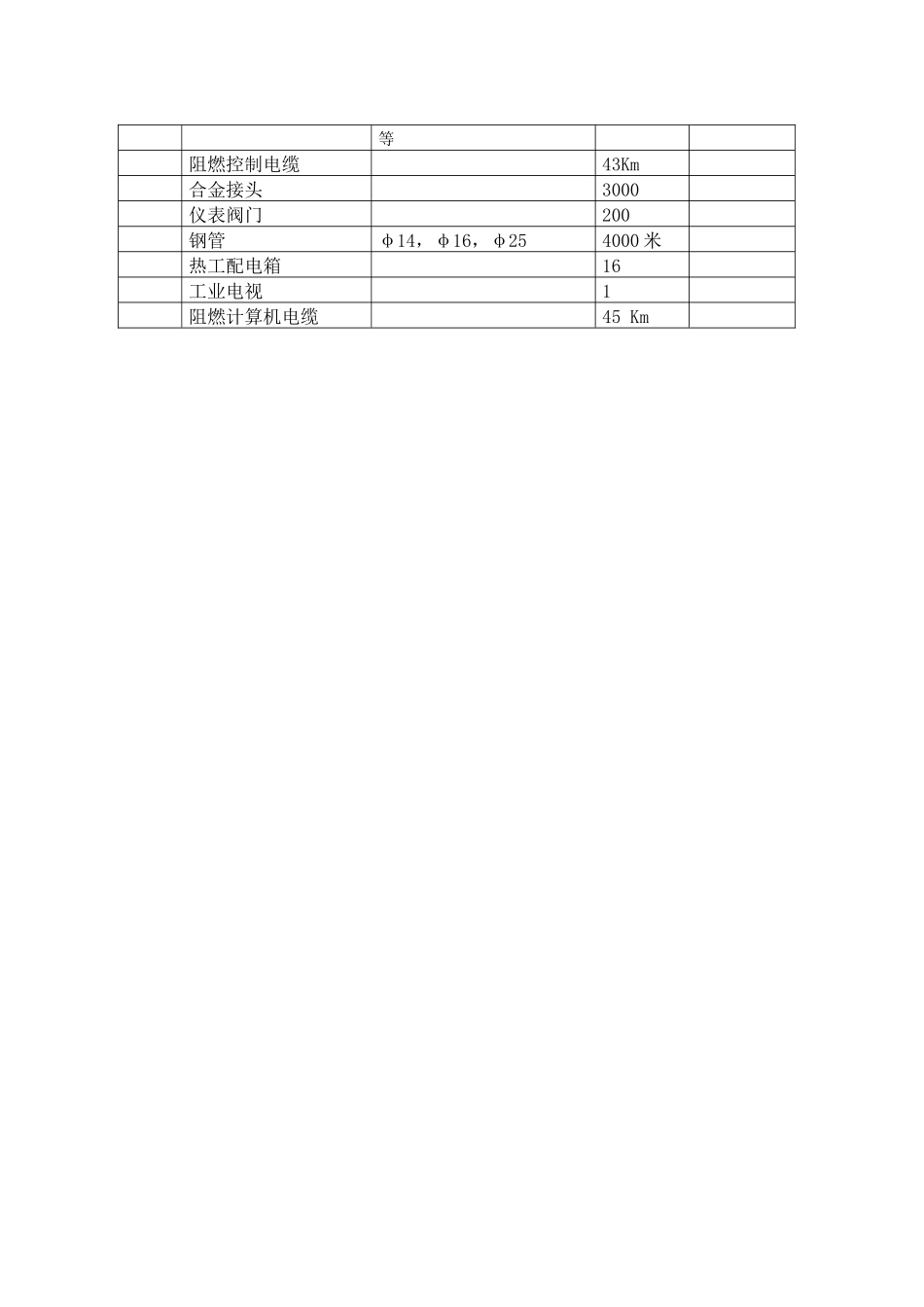

6仪表保护箱1烟气在线监视系统4现场仪表设备料位、流量、温度、密度计240等阻燃控制电缆43Km合金接头3000仪表阀门200钢管φ14,φ16,φ254000 米热工配电箱16工业电视1阻燃计算机电缆45 Km7

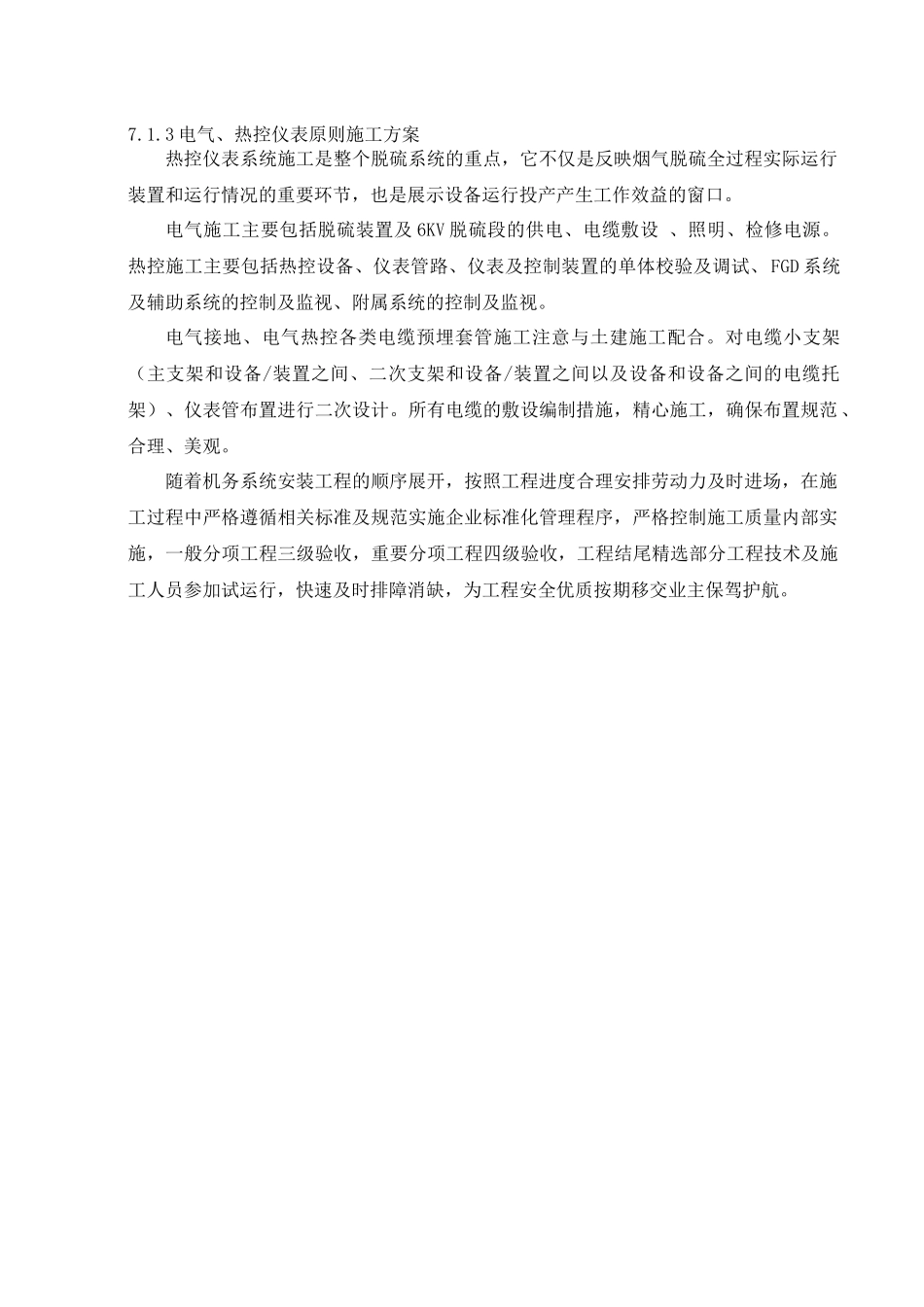

3 电气、热控仪表原则施工方案热控仪表系统施工是整个脱硫系统的重点,它不仅是反映烟气脱硫全过程实际运行装置和运行情况的重要环节,也是展示设备运行投产产生工作效益的窗口
电气施工主要包括脱硫装置及 6KV 脱硫段的供电、电缆敷设 、照明、检修电源
热控施工主要包括热控设备、仪表管路、仪表及控制装置的单体校验及调试、FGD 系统及辅助系统的控制及监视、附属系统的控制及监视
电气接地、电气热控各类电缆预埋套管施工注意与土建施工配合
