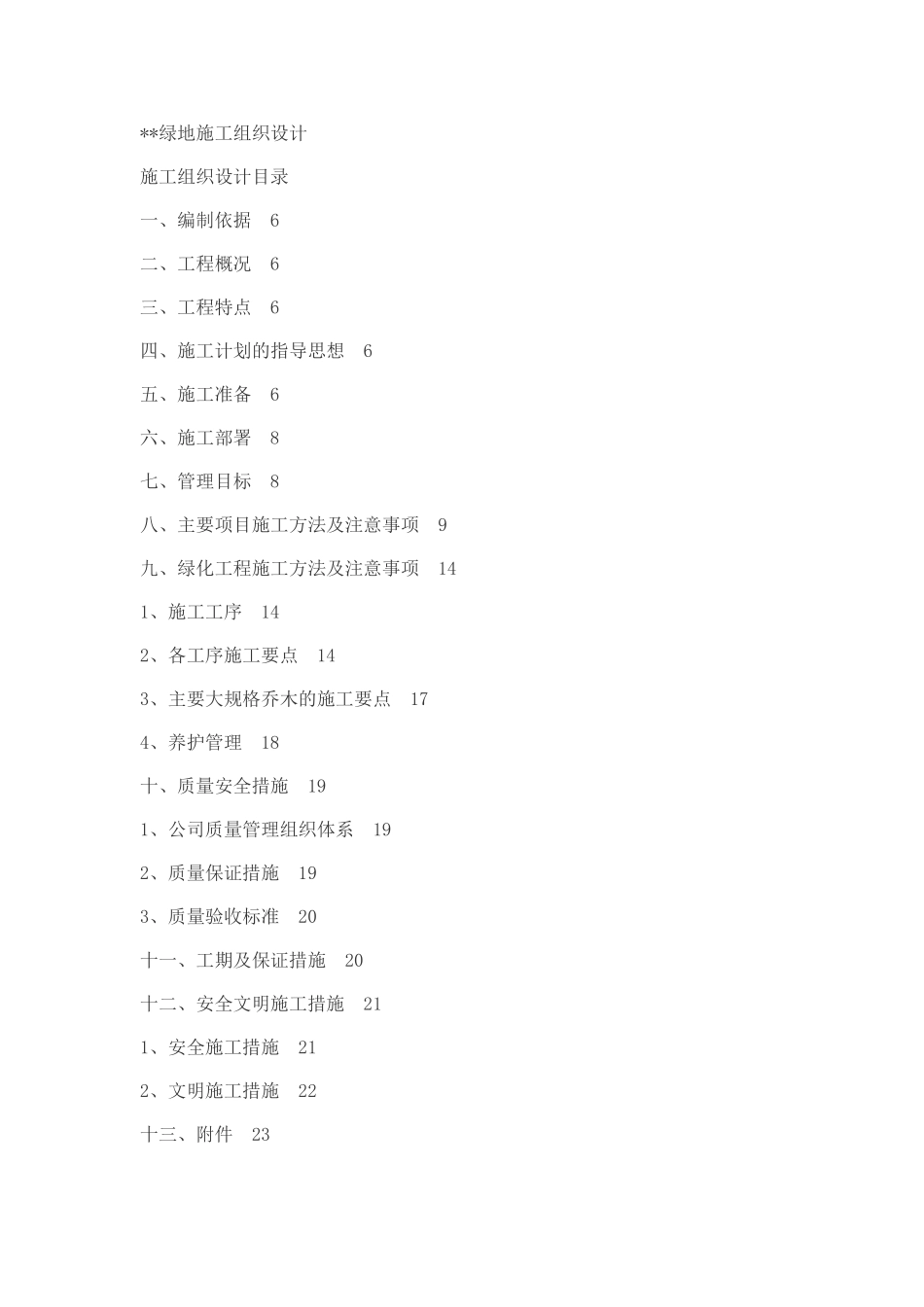

**绿地施工组织设计施工组织设计目录一、编制依据 6二、工程概况 6三、工程特点 6四、施工计划的指导思想 6五、施工准备 6六、施工部署 8七、管理目标 8八、主要项目施工方法及注意事项 9九、绿化工程施工方法及注意事项 141、施工工序 142、各工序施工要点 143、主要大规格乔木的施工要点 174、养护管理 18十、质量安全措施 191、公司质量管理组织体系 192、质量保证措施 193、质量验收标准 20十一、工期及保证措施 20十二、安全文明施工措施 211、安全施工措施 212、文明施工措施 22十三、附件 23YY 大桥桥堍绿地工程施工组织设计 一、编制依据 按建设方提供的招标文件和施工图纸编写而成。 二、工程概况 本工程位于 YY 大桥南堍,YY 路西侧,是一座开放性的街头绿地,绿地总面积 3.56 公顷,其中包括园路铺装建筑面积 2182.46M2,计有给水管、排水沟、砼管下水道、园路等分项。 三、工程特点 本工程地面建筑及小品较少,大量的都是以绿化造景,铺设地面用广场地砖及预制砼板铺成。由于本工程工期紧,施工中的进度控制和质量控制具有较大的难度。 四、施工计划的指导思想 该工程是我们在 XX 市的一个工程,我们将以文明优质的施工在当地人民心目中树立起良好的企业形象。为了今后能更好地为 XX 市人民服务,拓展在XX 市的市场,我们将竭尽全力。 五、施工准备 1、拆除现场所有有碍施工的障碍物,清除垃圾杂物,排除积水,搞好场地平整,并做好围护,挂好“五牌一图”。 2、根据施工现场实际情况,计算出最高峰时所需的最大用水量和用电量,并以此为依据请建设方将电源和水源接到施工现场边缘,并安排好单独表具,以便今后费用的结算。 3、为方便施工和生活,以文明安全工地标准为依据,搭设施工用房和生活用房,施工用房和生活用房要相隔一定距离。搭设工作棚 100 平方、其它仓库 30 平方米、施工现场管理室 5*6=30 平方米、职工寝室 150 平方米、小食堂 30 平方米、厕所 10 平方米。合计用房占地面积约 350 平方米。 4.确定砼搅拌机、砂浆机等机械设备的放置位置,合理安排堆放地点,做到取用方便、整齐有序。主要机械配备如下:砼搅拌机 1 台、砂浆机 1 台、手堆车 10 台、蛙式打夯机 2 台、经纬、水准仪各 1 台、平板式、插入式振捣机各 1 台。 5.根据施工进度计划,对材料的需求,做好材料的采购及运输工作,决不发生停工待料的事。 6.建立一个具有较高管理...
