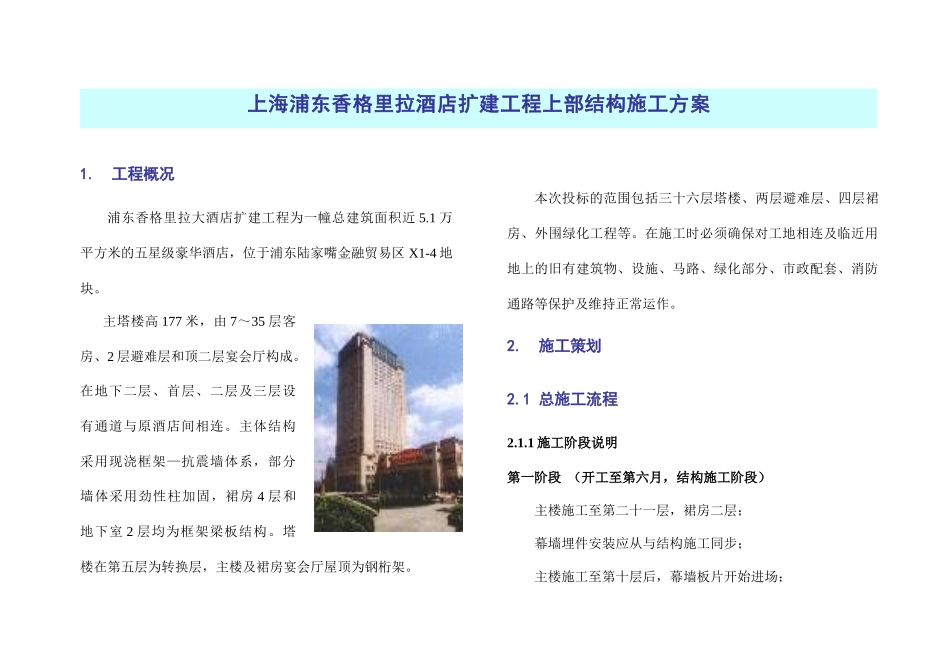

工程概况浦东香格里拉大酒店扩建工程为一幢总建筑面积近 5
1 万平方米的五星级豪华酒店,位于浦东陆家嘴金融贸易区 X1-4 地块
主塔楼高 177 米,由 7~35 层客房、2 层避难层和顶二层宴会厅构成
在地下二层、首层、二层及三层设有通道与原酒店间相连
主体结构采用现浇框架—抗震墙体系,部分墙体采用劲性柱加固,裙房 4 层和地下室 2 层均为框架梁板结构
塔楼在第五层为转换层,主楼及裙房宴会厅屋顶为钢桁架
本次投标的范围包括三十六层塔楼、两层避难层、四层裙房、外围绿化工程等
在施工时必须确保对工地相连及临近用地上的旧有建筑物、设施、马路、绿化部分、市政配套、消防通路等保护及维持正常运作
1 总施工流程2

1 施工阶段说明第一阶段 (开工至第六月,结构施工阶段)主楼施工至第二十一层,裙房二层;幕墙埋件安装应从与结构施工同步;主楼施工至第十层后,幕墙板片开始进场;上海浦东香格里拉酒店扩建工程上部结构施工方案主楼施工至第二十层后,应考虑开始安装
第二阶段 (第七月至第十二月,结构和二结构施工阶段)抓紧完成裙房 N2~N3 轴地下一层的结构施工;主楼、屋面钢结构施工完;幕墙、二结构施工大面积展开
第三阶段 (第十三至第十五月 二结构、室内装饰阶段)幕墙基本安装完,室内装修进入高峰
第四阶段 (第十六月至竣工 室内装饰、竣工阶段)根据进度要求外墙不再设人货电梯,建议开通室内消防电梯,解决装饰等材料的垂直运输
施工总流程图附后2
2 施工组织和策划说明暂定开工日期为 2003 年 6 月 8 日,竣工日期为 2005 年 3 月8 日,总工期 640 天
我们将运用成熟的施工工艺,以及已经在地下室工程施工所具有的天时、地利、人和的有利条件,做好各指定各分包单位施工的配合协调工作,使之同步达到计划工期要求

工程进度主要控制节点如下: ◆ 暂定开工日期:
