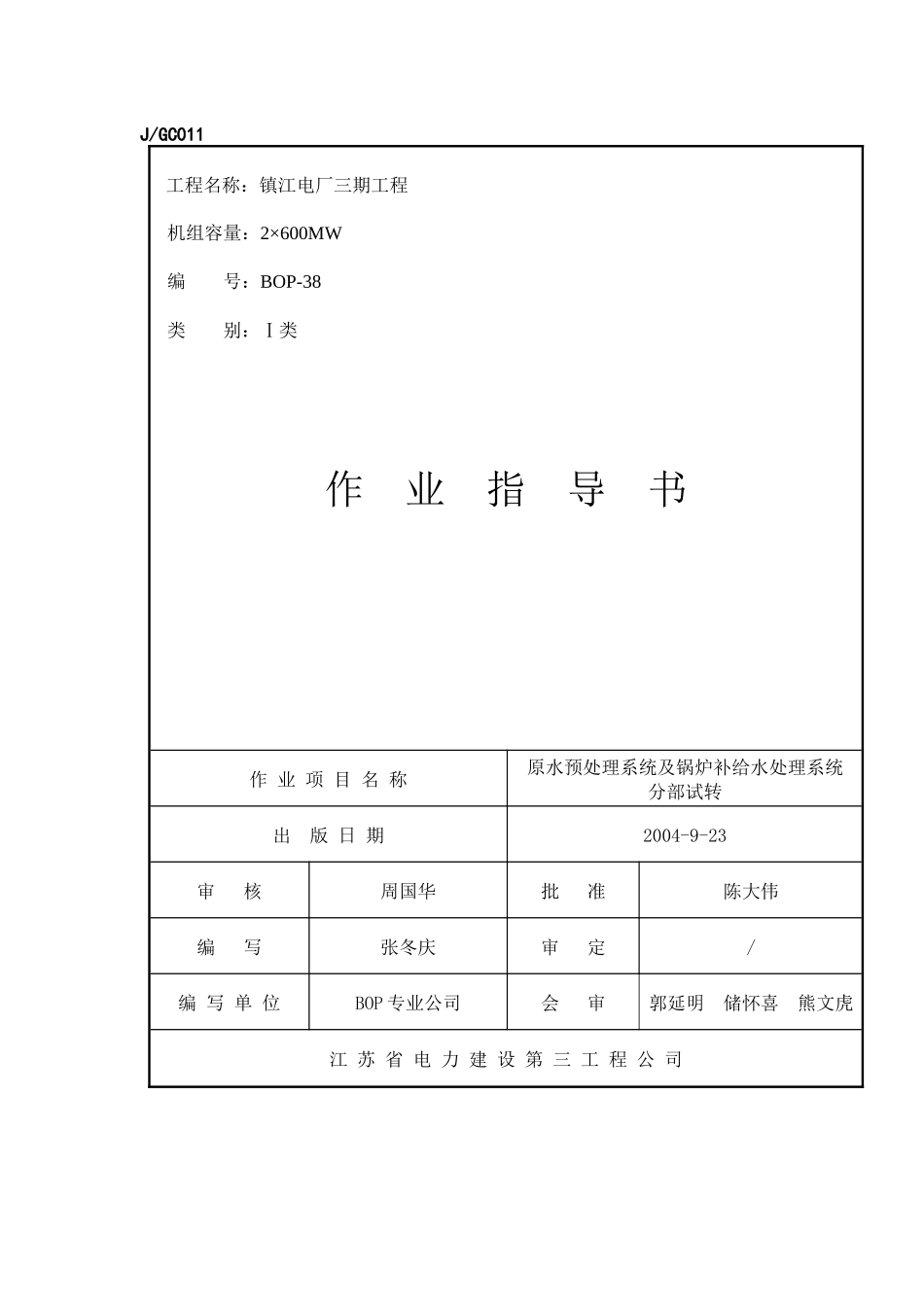

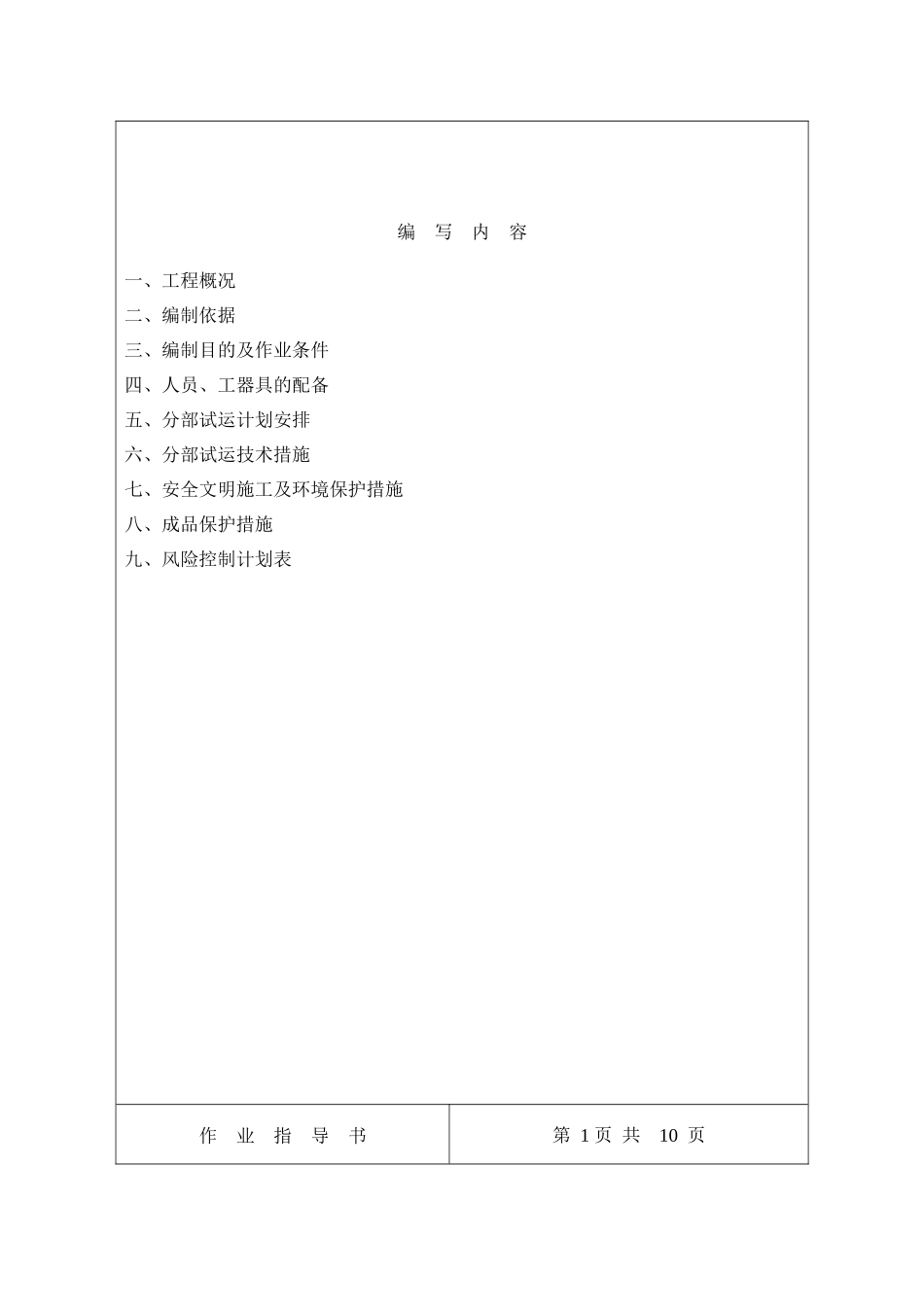

J/GC011 工程名称:镇江电厂三期工程 机组容量:2×600MW 编 号:BOP-38 类 别:Ⅰ类作 业 指 导 书作 业 项 目 名 称原水预处理系统及锅炉补给水处理系统分部试转出 版 日 期2004-9-23审 核周国华批 准陈大伟编 写张冬庆审 定/编 写 单 位BOP 专业公司会 审郭延明 储怀喜 熊文虎江 苏 省 电 力 建 设 第 三 工 程 公 司作 业 指 导 书第 0 页 共 10 页编 写 内 容 一、工程概况二、编制依据三、编制目的及作业条件四、人员、工器具的配备五、分部试运计划安排六、分部试运技术措施七、安全文明施工及环境保护措施八、成品保护措施九、风险控制计划表作 业 指 导 书第 1 页 共 10 页一、工程概况镇江电厂三期工程为 2×600MW 燃煤机组,共用一套原水预处理系统和锅炉补给水处理系统。预处理系统流程: 排水泵 原水升压泵冲洗 工业水泵 水泵 生活 水泵锅炉补给水流程:作 业 指 导 书第 2 页 共 10 页#5、#6 机循环水管来机械加速澄清池回收水池空气擦洗滤池工业水池生活消防合用水池化水区厂区工业水管网厂区回用水管网厂区生活水管网污泥沉淀池清水池清水泵活性碳过滤器阳床除二氧化碳器阴床混床除盐水箱二、 编制依据2.1 华东电力设计院提供的安装图纸和设备制造厂家提供的设备图纸2.2 《电力建设安全工作规程》火力发电厂部分 DL5009.1-20022.3 《电力建设施工及验收技术规范》 汽轮机机组篇 DL5011-922.4 《电力建设施工及验收技术规范》 管道篇 DL5031-942.5 《电力建设施工及验收技术规范》(焊接篇) DL5007-922.6 《火电施工质量检验及评定标准》 管道篇(2000 版)2.7 《火电施工质量检验及评定标准》 调整试运篇(2000 版)2.8 《火电施工质量检验及评定标准》 水处理及制氢装置篇 (2001 版)三、编制目的及作业条件1.编制目的是明确净水向化水供水的流程及涉及机械设备分部试运的方法,明确化水管道冲洗及机械设备分部试运的方法,确保分部试运顺利进行。2.涉及分部试运的各项内容已进行了分部试运前的验收,并合格。3.现场的临时用水、临时用电、临时用气、通讯畅通,场地平整;容器内清洁无杂物。4.作业指导书已交底。四、 人员工器具的配备 安装工组长 2 人 安装工 10 人 电工 1 人 技术员 2 人 安全员 1 人 质检员 1 人测振仪 1 只 测温仪 1 只 对讲机 6 付 消防带 6 付 潜水泵 2 ...
