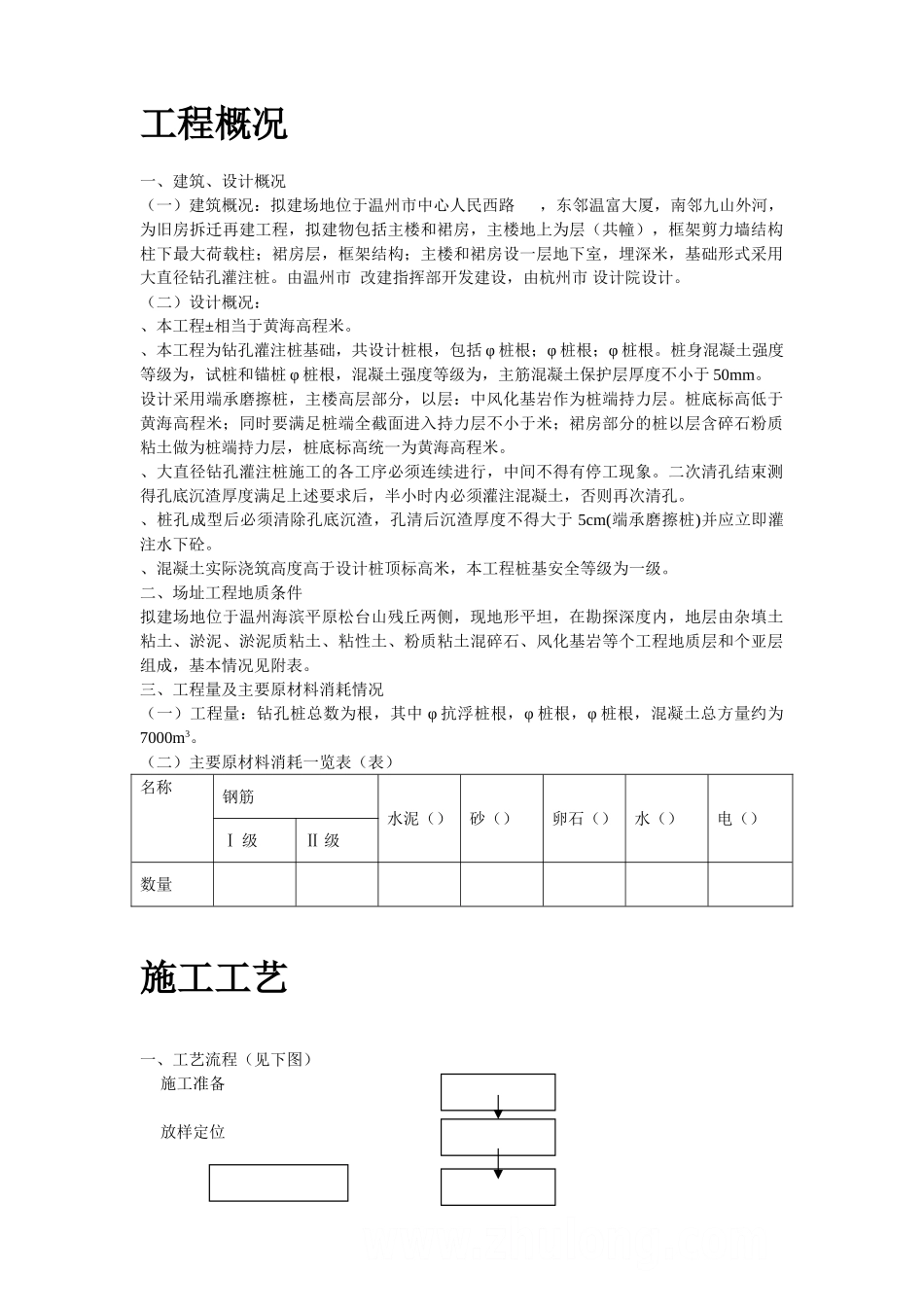

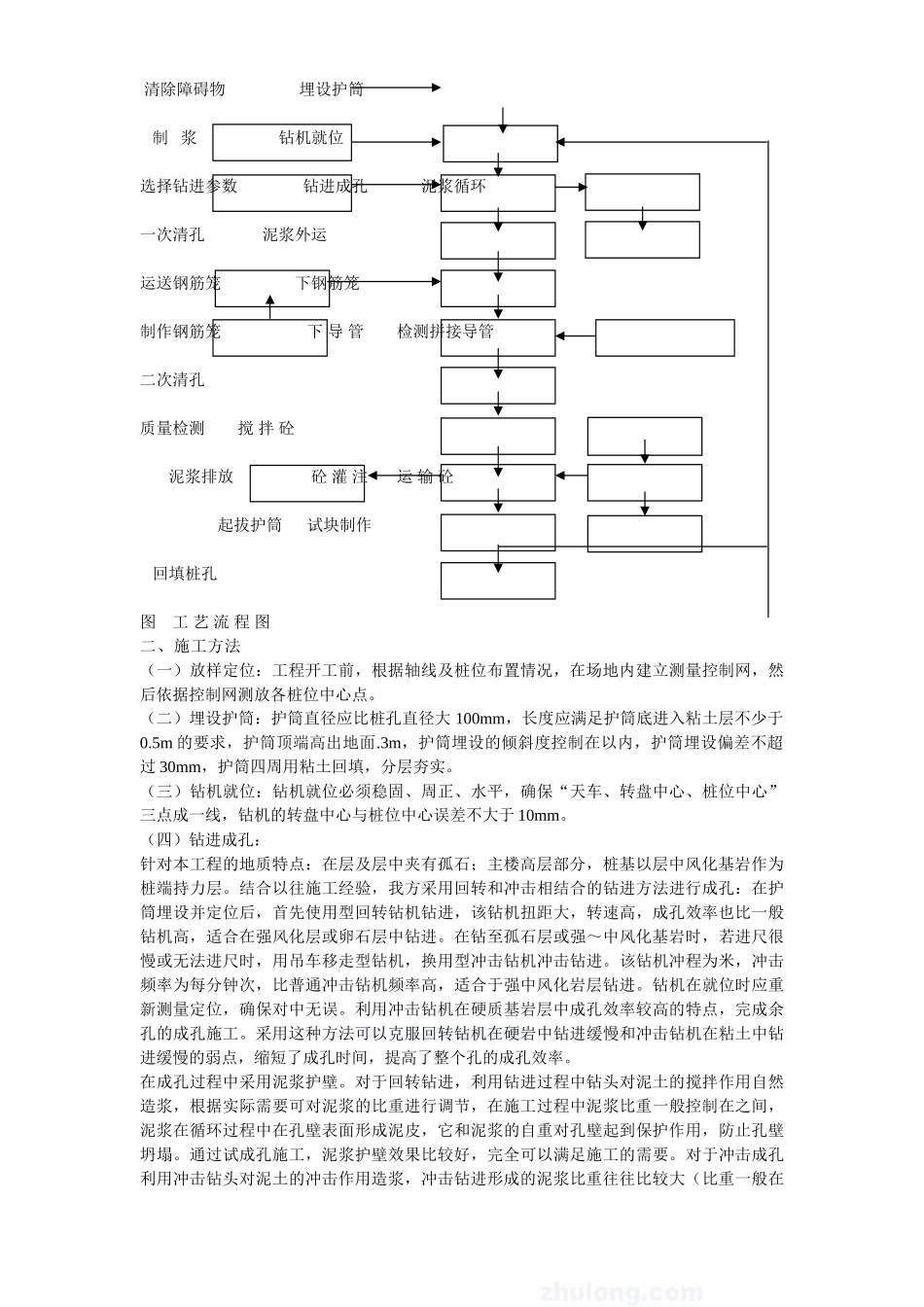

目录工程概况一、建筑、设计概况(一)建筑概况:拟建场地位于温州市中心人民西路 ,东邻温富大厦,南邻九山外河,为旧房拆迁再建工程,拟建物包括主楼和裙房,主楼地上为层(共幢),框架剪力墙结构柱下最大荷载柱;裙房层,框架结构;主楼和裙房设一层地下室,埋深米,基础形式采用大直径钻孔灌注桩。由温州市 改建指挥部开发建设,由杭州市 设计院设计。(二)设计概况:、本工程±相当于黄海高程米。、本工程为钻孔灌注桩基础,共设计桩根,包括 φ 桩根;φ 桩根;φ 桩根。桩身混凝土强度等级为,试桩和锚桩 φ 桩根,混凝土强度等级为,主筋混凝土保护层厚度不小于 50mm。设计采用端承磨擦桩,主楼高层部分,以层:中风化基岩作为桩端持力层。桩底标高低于黄海高程米;同时要满足桩端全截面进入持力层不小于米;裙房部分的桩以层含碎石粉质粘土做为桩端持力层,桩底标高统一为黄海高程米。、大直径钻孔灌注桩施工的各工序必须连续进行,中间不得有停工现象。二次清孔结束测得孔底沉渣厚度满足上述要求后,半小时内必须灌注混凝土,否则再次清孔。、桩孔成型后必须清除孔底沉渣,孔清后沉渣厚度不得大于 5cm(端承磨擦桩)并应立即灌注水下砼。、混凝土实际浇筑高度高于设计桩顶标高米,本工程桩基安全等级为一级。二、场址工程地质条件拟建场地位于温州海滨平原松台山残丘两侧,现地形平坦,在勘探深度内,地层由杂填土粘土、淤泥、淤泥质粘土、粘性土、粉质粘土混碎石、风化基岩等个工程地质层和个亚层组成,基本情况见附表。三、工程量及主要原材料消耗情况(一)工程量:钻孔桩总数为根,其中 φ 抗浮桩根,φ 桩根,φ 桩根,混凝土总方量约为7000m3。(二)主要原材料消耗一览表(表)名称钢筋水泥()砂()卵石()水()电()Ⅰ 级Ⅱ 级数量施工工艺一、工艺流程(见下图) 施工准备 放样定位 清除障碍物 埋设护筒 制 浆 钻机就位选择钻进参数 钻进成孔 泥浆循环一次清孔 泥浆外运运送钢筋笼 下钢筋笼制作钢筋笼 下 导 管 检测拼接导管二次清孔质量检测 搅 拌 砼 泥浆排放 砼 灌 注 运 输 砼 起拔护筒 试块制作 回填桩孔图 工 艺 流 程 图二、施工方法(一)放样定位:工程开工前,根据轴线及桩位布置情况,在场地内建立测量控制网,然后依据控制网测放各桩位中心点。(二)埋设护筒:护筒直径应比桩孔直径大 100mm,长度应满足护筒底进入粘土层不少于0.5m 的要求,护筒顶端高...
