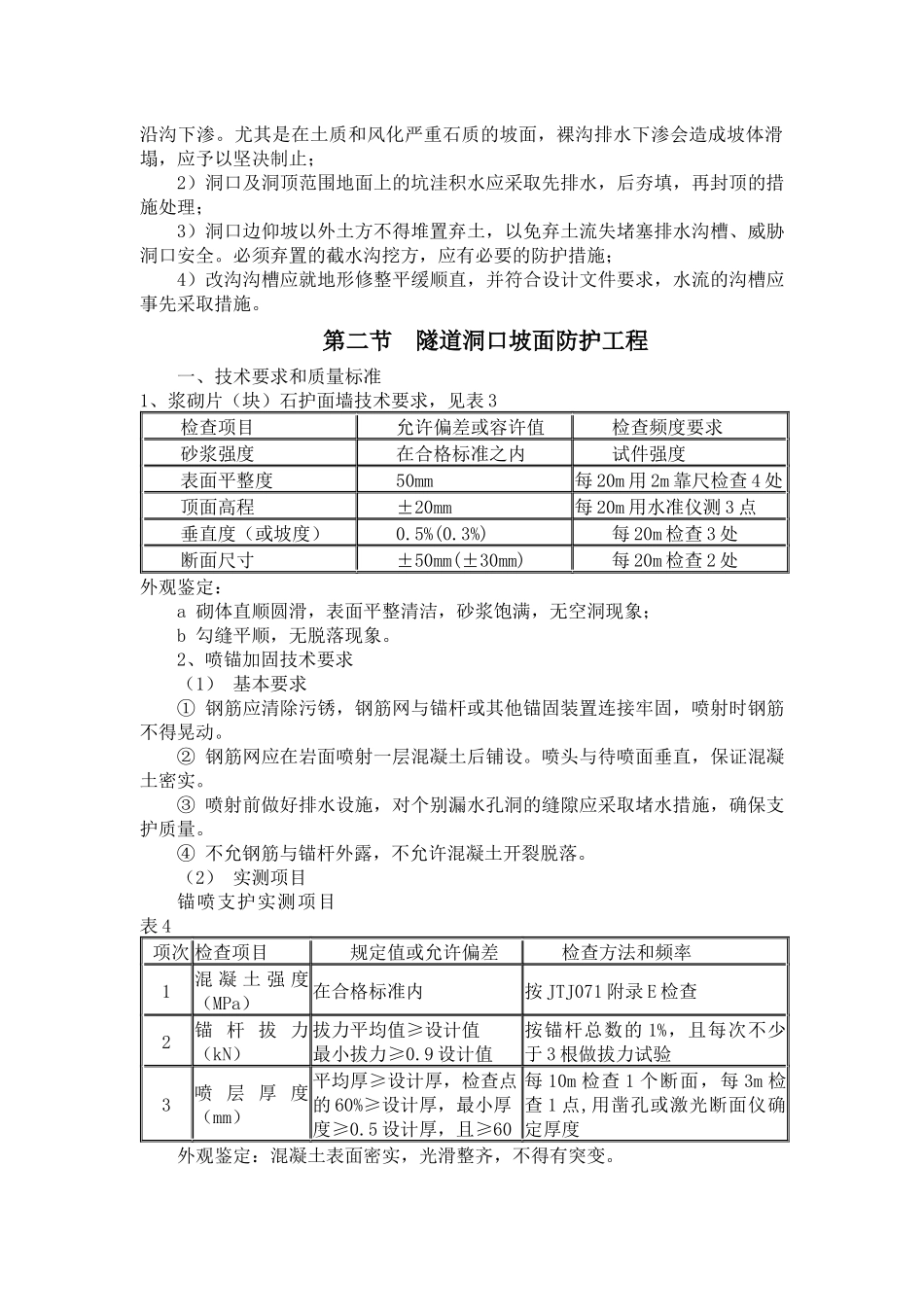

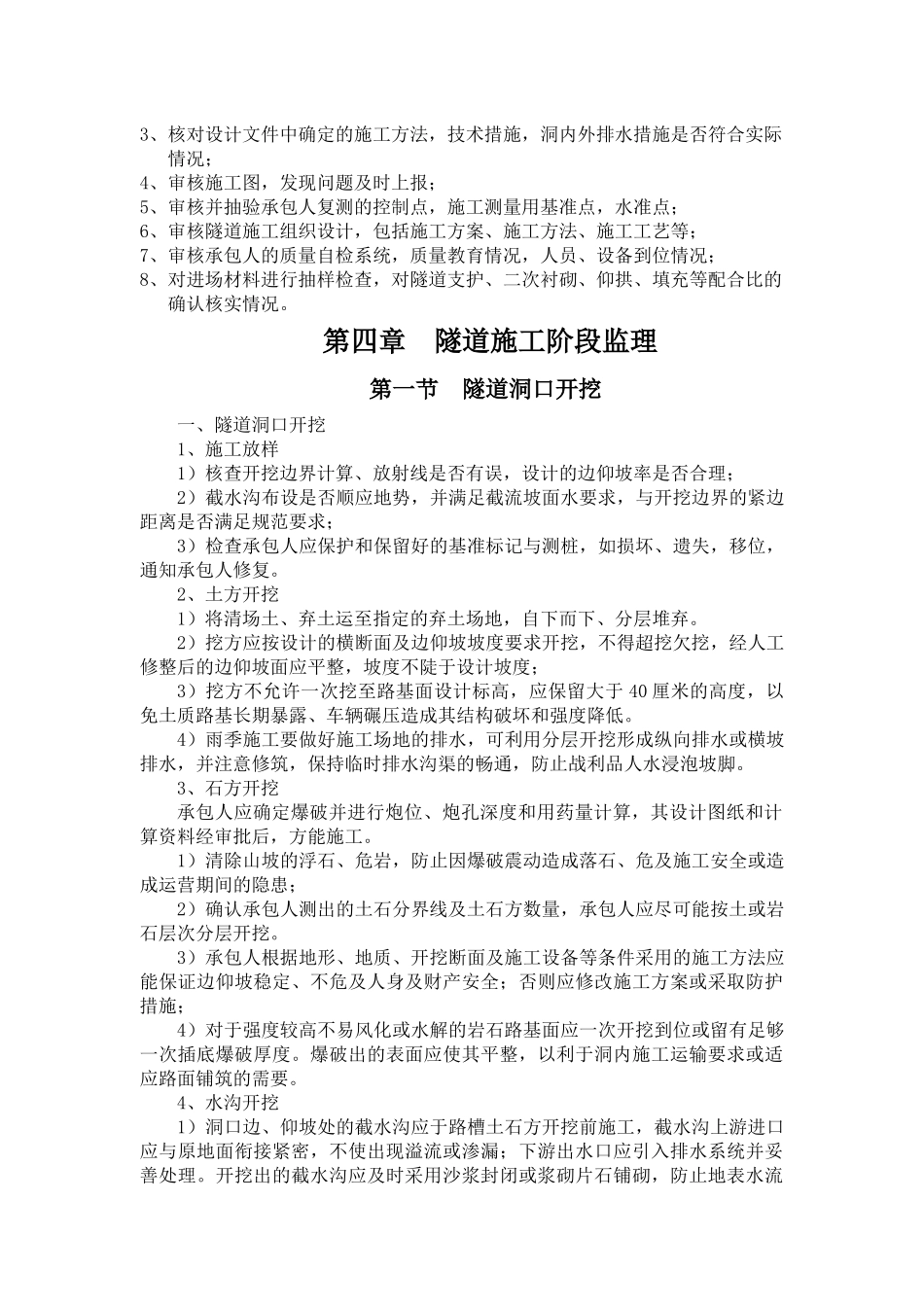

第一章 编制依据一、中标通知书及监理合同文件二、监理规划三、两阶段施工图设计四、《公路隧道施工技术规范》JTGF60— 2009《公路工程技术标准》JTGB01—2003、《公路隧道验收评定标准》JTGF80/1-2004《公路工程施工监理规范》第二章 工程概述第一节 概述1、杭州公路工程监理咨询公司,杭新景高速公路建德寿昌至开化白沙关(浙赣界)段 J4 监理部,所承担的四个施工合同段的监理任务,其中隧道工程概述如下:J4 监 理 合 同 段 内 , 共 有 小 净 距 隧 道 二 座 , 即 西 山 隧 道 K201+404 ~K201+655(251m)、ZK201+378~ZK201+670(292m);杨坑隧道 K213+695~K214+005(310m)、ZK213+716~ZK214+000(284m);连拱隧道一座,即石桥隧道 K206+554~K206+676(122m);分离式隧道 0.5 座+3 座+0.5 座,即仰天堂隧道 K198+185~K199+226(1041m)、ZK198+200~ZK199+283(1083m);舜山隧道 K203+180~K205+710(2530m)、ZK203+180~ZK205+686(2506m);西山坞隧道 K208+494~K209+963(1469m)、ZK208+513~ZK209+980(1467m);下江隧道 K212+480~K213+148(668m)、ZK212+480~ZK213+118(638m);高树坞隧道 K216+469~K217+400(931m)、ZK216+452~ZK217+415(963m)。第二节 隧道建筑限界隧道建筑限界:行车道宽度 W—2×3.75m,左、右侧向宽度:Ll—0.5m;Lr—1.00m;检修道:Jl—0.75、Jr—1.00m 净高 H:H—5.0m,检修道净高 h—2.5m;车行横通道净宽 w—6.0m;(两侧各含 1m 人行道)净高:5.0m;人行横通道净宽 w—2.0m,净高:2.5m;紧急停车带宽 3.5m;长 50m,其中有效长度40m,过渡段 2×5m,净高 5.0m。设计车速:几何线形与净空按 100Km/h 设计,照明设计速度按 80Km/h 设计。第三节 综合地质情况本地区地势起伏大,溪沟发育,隧道穿越粉质粘土,全……微风化泥岩,粉砂岩,细砂岩,地下水主要是松散岩类孔隙水,基岩风化裂隙水和构造裂隙水。松散岩类孔隙水和基岩风化裂隙水,水量凭乏,构造裂隙水较丰富,地表水和地下水对砼无侵蚀性。第三章 隧道施工准备阶段监理1、深入调查当地气象、水文、地质、材料等情况;2、核对隧道平纵断面,洞门准备、式样、衬砌是否符合实际情况;3、核对设计文件中确定的施工方法,技术措施,洞内外排水措施是否符合实际情况;4、审核施工图,发现问题及时上报;5、审核并抽验承包人复测的控制点,施工测量用基准点,水准...
