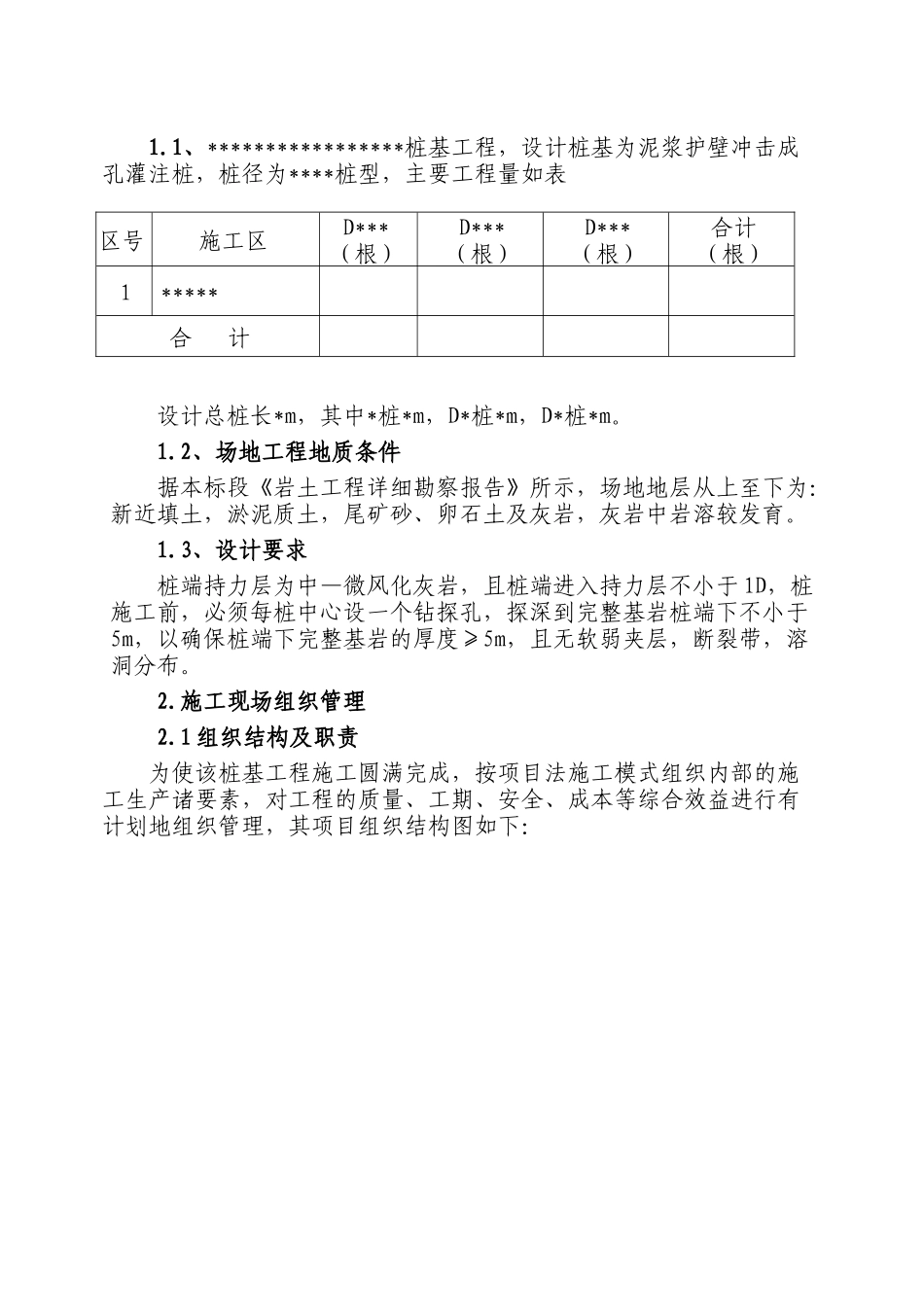

***************************** 主厂房冲孔灌注桩 施 工 组 织 设 计*******************公司****年*月*日****************冲孔灌注桩施工组织设计1、工程概况1.1、*****************桩基工程,设计桩基为泥浆护壁冲击成孔灌注桩,桩径为****桩型,主要工程量如表区号施工区D***(根)D***(根)D***(根)合计(根)1*****合 计设计总桩长*m,其中*桩*m,D*桩*m,D*桩*m。 1.2、场地工程地质条件据本标段《岩土工程详细勘察报告》所示,场地地层从上至下为:新近填土,淤泥质土,尾矿砂、卵石土及灰岩,灰岩中岩溶较发育。1.3、设计要求桩端持力层为中—微风化灰岩,且桩端进入持力层不小于 1D,桩施工前,必须每桩中心设一个钻探孔,探深到完整基岩桩端下不小于5m,以确保桩端下完整基岩的厚度≥5m,且无软弱夹层,断裂带,溶洞分布。2.施工现场组织管理2.1 组织结构及职责为使该桩基工程施工圆满完成,按项目法施工模式组织内部的施工生产诸要素,对工程的质量、工期、安全、成本等综合效益进行有计划地组织管理,其项目组织结构图如下:2.2 项目部主要管理人员职责项目部主要管理人员职责分配表 职 务主 要 职 责项目经理负责对工程项目实施全过程的控制和管理项目副经理1) 协助项目经理,全面指挥、协调生产;2) 负责施工设备的调配和管理;3) 负责劳动力的组织和管理;4) 负责施工现场安全文明施工和后勤保卫工作。5) 负责与甲方指定分包施工单位协调配合工作。技术总工1) 负责组织编制《施工组织设计》和《质量计划》;2) 负责图纸会审和技术交底;3) 负责组织质量检验和评定工作;4) 负责组织编制重大技术方案和质量处理方案。5) 负责项目部质量保证体系的建立及实施。质检员1) 负责对进料过程和最终质量的检验和试验落实“三检制”;2) 复核红线、轴线、桩位和标高;3) 制定和落实纠正预防措施,并对一般不合格品进行处置。施工员1) 及时、准确地测量轴线、标高、桩位;2) 对施工图纸、《施工组织设计》、《质量计划》、《作业指导书》等进行交底;3) 对关键工序、特殊工序进行跟踪检查,形成各种产品质量记录。4) 负责日常施工中的技术问题的处理。安全员1) 负责对安全生产制度和安全操作规程的制订和执行,并对执行情况进行检查。2) 对项目管理、施工人员进行施工安全技术交底;3) 负责日常现场施工的安全检查,制止各种违章作业、违章指定的现象。4) 认真做好各项安全记录,定期进行安全施工检...
