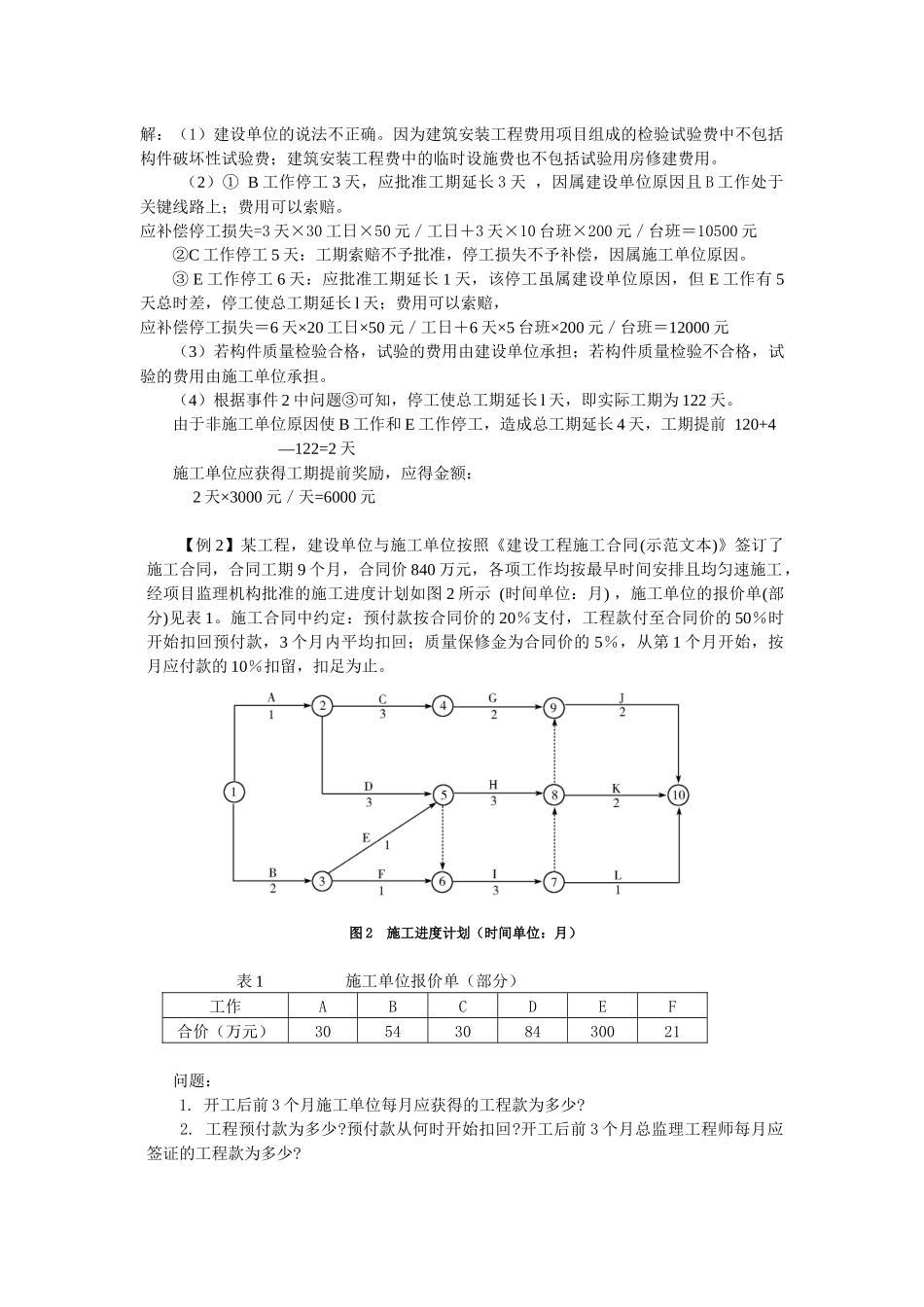

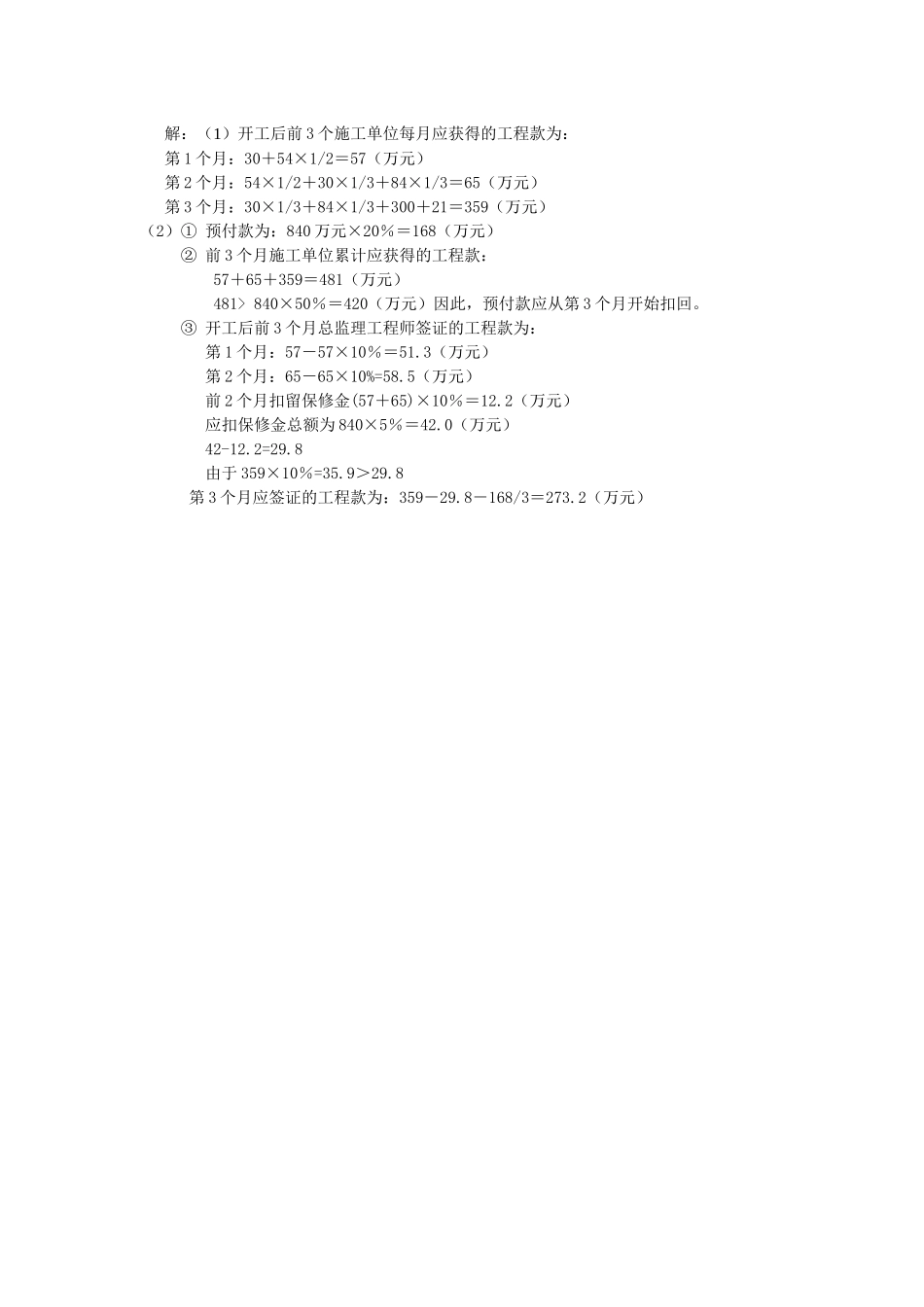

“全国一级建造师执业资格考试用书”《建设工程经济(第三版)》网上增值服务(2011 年第二期)建设工程经济科目的内容在各专业实务考试中出现比较多,同时也是比较难的是有关索赔和结算的内容。需通过多看例题来学习,下面为两道相关的例题。【例 1】某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定建筑材料由建设单位提供,由于非施工单位原因造成的停工,机械补偿费为 200 元/台班,人工补偿费为 50 元/日工;总工期为 120 天;竣工时间提前奖励为 3000元/天,误期损失赔偿费为 5000 元/天。经项目监理机构批准的施工进度计划如图 1 所示(单位:天)。图 1 施工总进度计划图施工过程中发生如下事件:事件 1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。事件 2:①由于建设单位要求对 B 工作的施工图纸进行修改,致使 B 工作停工 3 天(每停一天影响 30 工日,10 台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使 C 工作的施工暂停 5 天(每停一天影响 40 工日,10 台班);③由于建设单位负责供应的材料未能按计划到场,E 工作停工 6 天(每停一天影响 20 工日,5 台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。事件 3:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。问题 1.事件 1 中建设单位的说法是否正确?为什么? 问题 2. 逐项说明事件 2 中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。问题 3. 事件 3 中试验检验费用应由谁承担? 问题 4. 已知该工程的实际工期为 122 天,分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费。金额是多少? 解:(1)建设单位的说法不正确。因为建筑安装工程费用项目组成的检验试验费中不包括构件破坏性试验费;建筑安装工程费中的临时设施费也不包括试验用房修建费用。(2)① B 工作停工 3 天,应批准工期延长 3 天...
