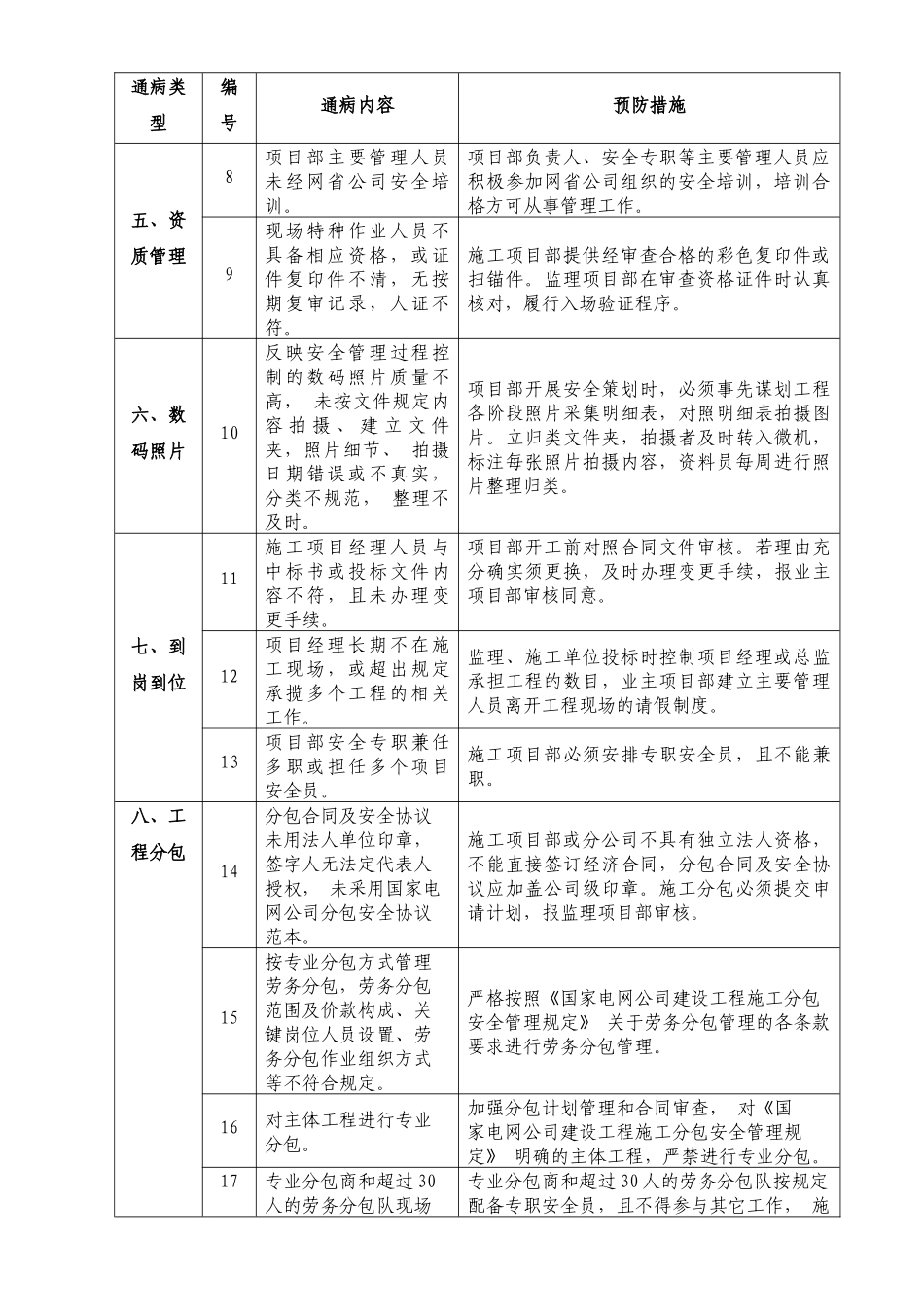

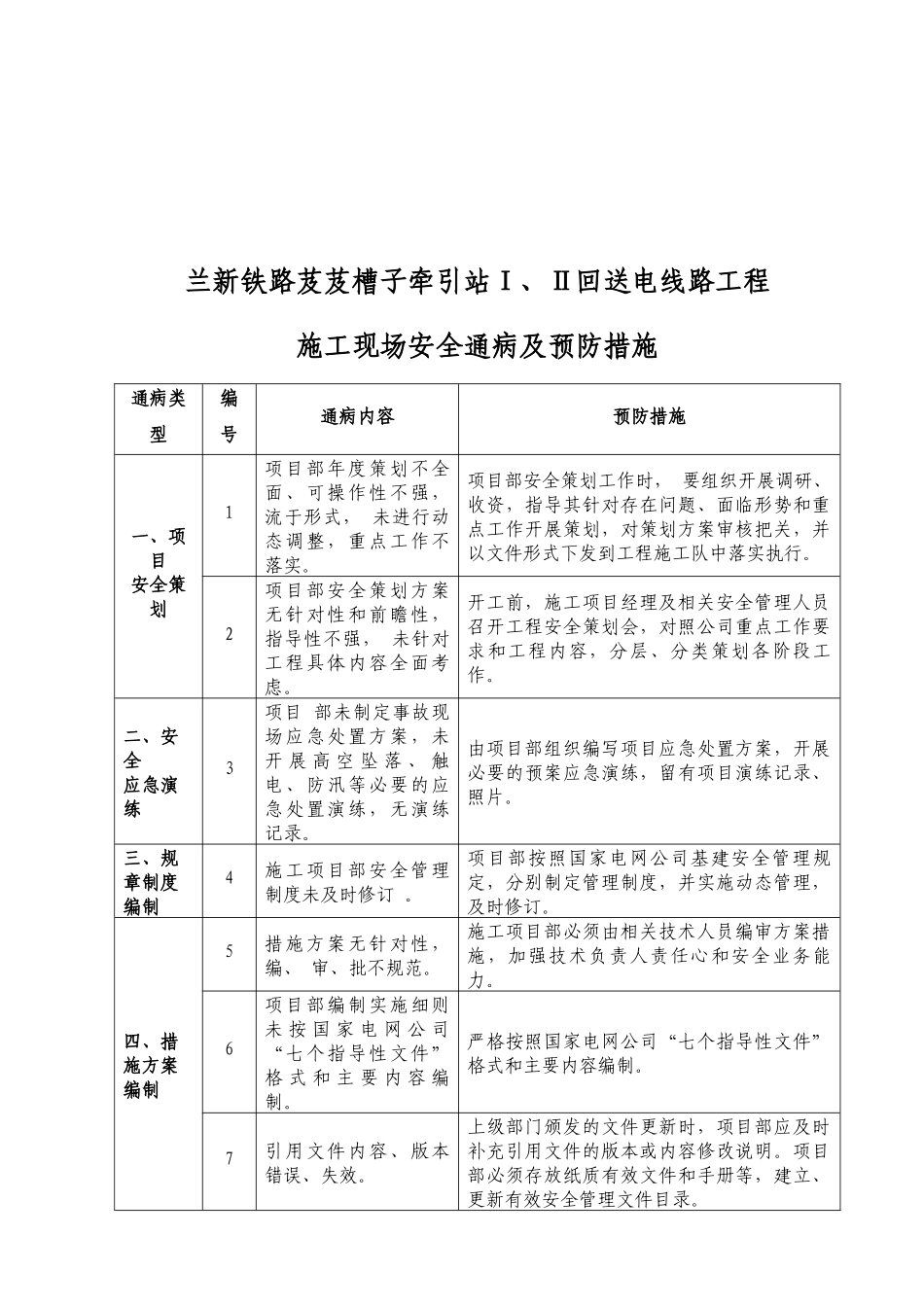

兰新铁路芨芨槽子牵引站Ⅰ、Ⅱ回送电线路工程施工现场安全通病及预防措施通病类型编号通病内容预防措施一、项目安全策划1项目部年度策划不全面、可操作性不强, 流于形式, 未进行动态调整,重点工作不落实
项目部安全策划工作时, 要组织开展调研、收资,指导其针对存在问题、面临形势和重点工作开展策划,对策划方案审核把关,并以文件形式下发到工程施工队中落实执行
2项目部安全策划方案无针对性和前瞻性, 指导性不强, 未针对工程具体内容全面考虑
开工前,施工项目经理及相关安全管理人员召开工程安全策划会,对照公司重点工作要求和工程内容,分层、分类策划各阶段工作
二、安全应急演练 3项目 部未制定事故现场应急处置方案,未开 展 高 空 坠 落 、 触电、防汛等必要的应急处置演练,无演练记录
由项目部组织编写项目应急处置方案,开展必要的预案应急演练,留有项目演练记录、 照片
三、规章制度编制 4施工项目部安全管理制度未及时修订
项目部按照国家电网公司基建安全管理规定,分别制定管理制度,并实施动态管理,及时修订
四、措施方案编制 5措施方案无针对性,编、 审、批不规范
施工项目部必须由相关技术人员编审方案措施,加强技术负责人责任心和安全业务能力
6项目部编制实施细则未 按 国 家 电 网 公 司“七个指导性文件”格 式 和 主 要 内 容 编制
严格按照国家电网公司“七个指导性文件”格式和主要内容编制
7引用文件内容、版本错误、失效
上级部门颁发的文件更新时,项目部应及时补充引用文件的版本或内容修改说明
项目 部必须存放纸质有效文件和手册等,建立、更新有效安全管理文件目录
通病类型编号通病内容预防措施五、资质管理8项目部主要管理人员 未经网省公司安全培训
项目部负责人、安全专职等主要管理人员应积极参加网省公司组织的安全培训,培训合格方可从事管理工作

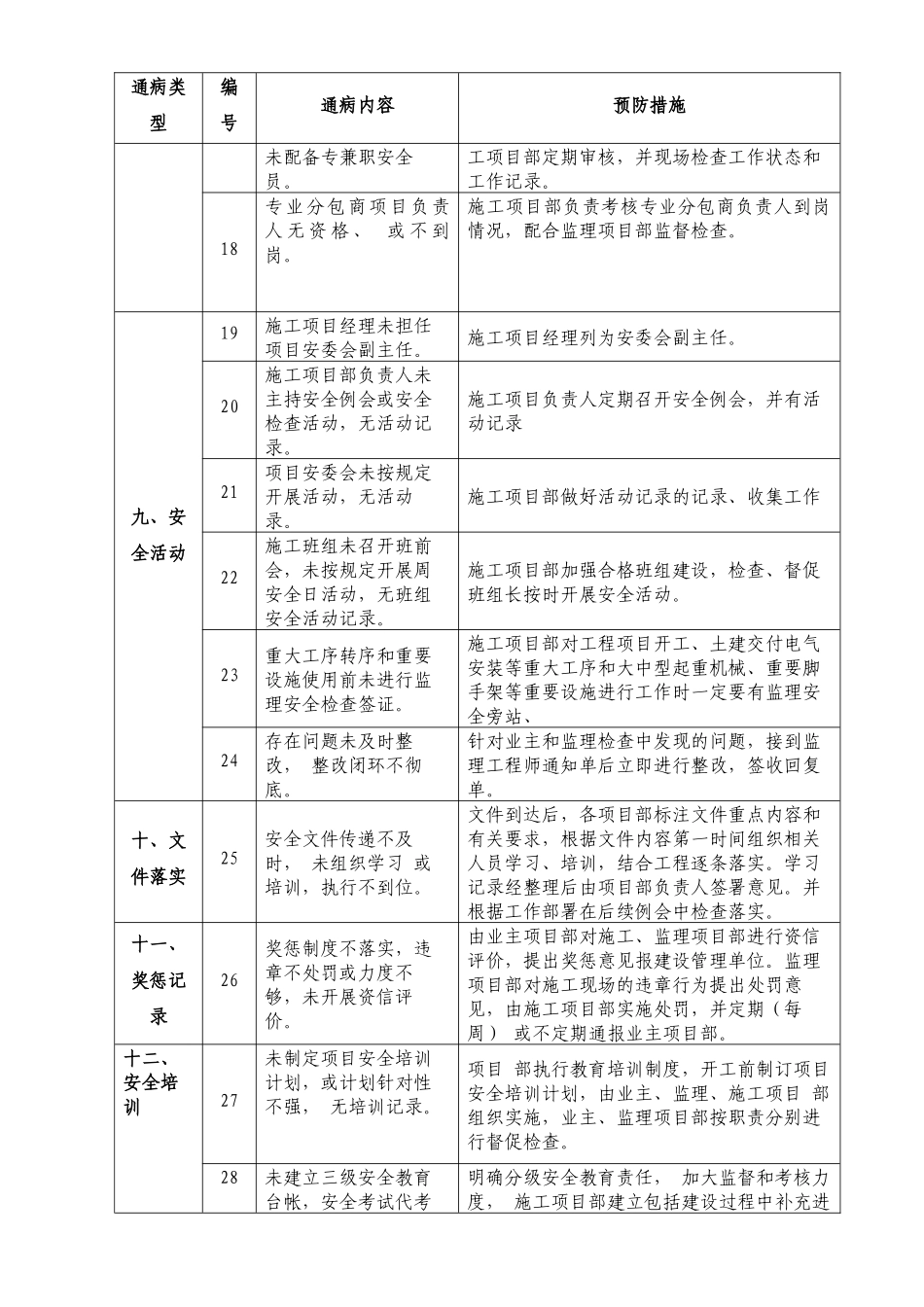

9现场特种作业人员不具备相应
