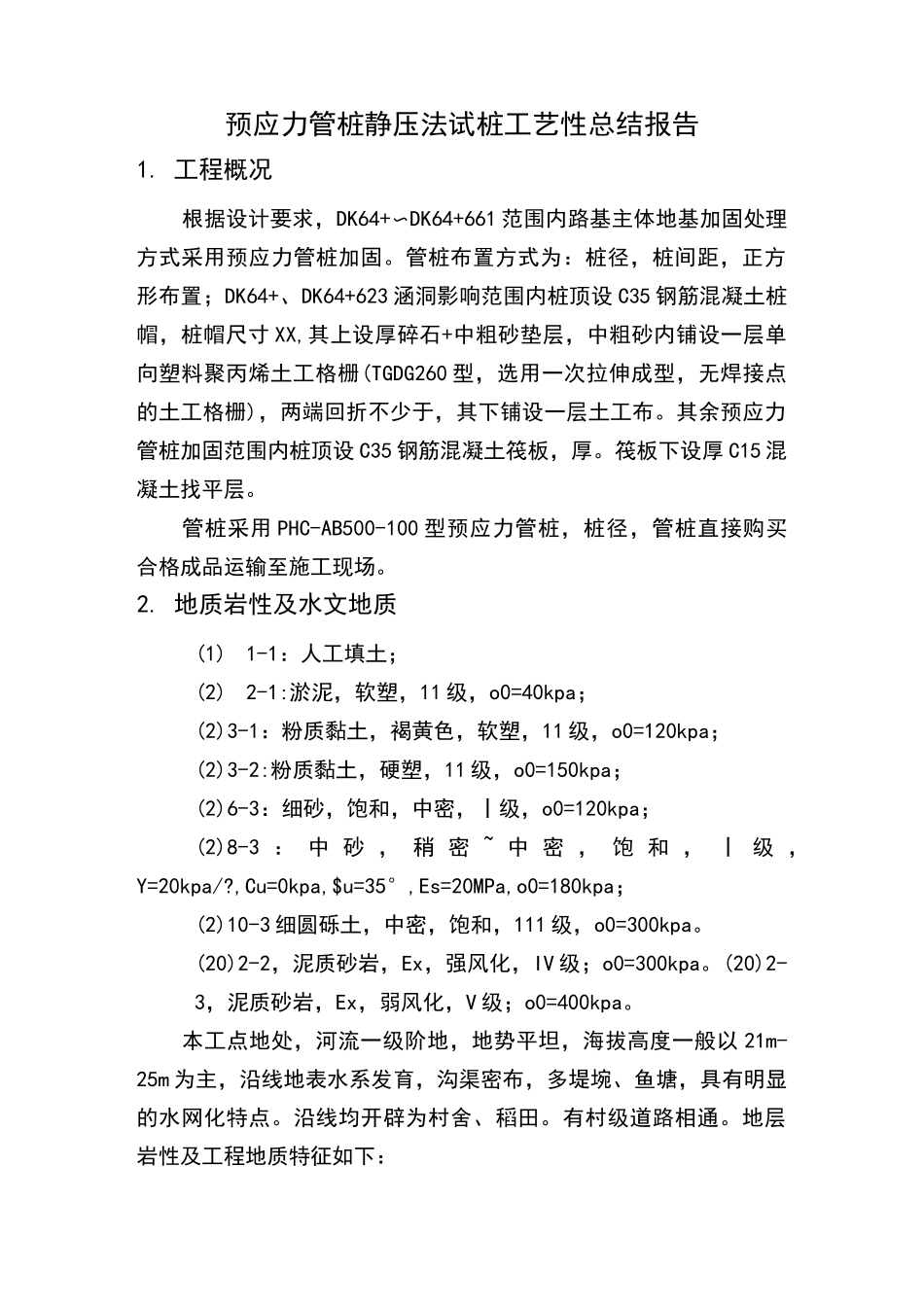

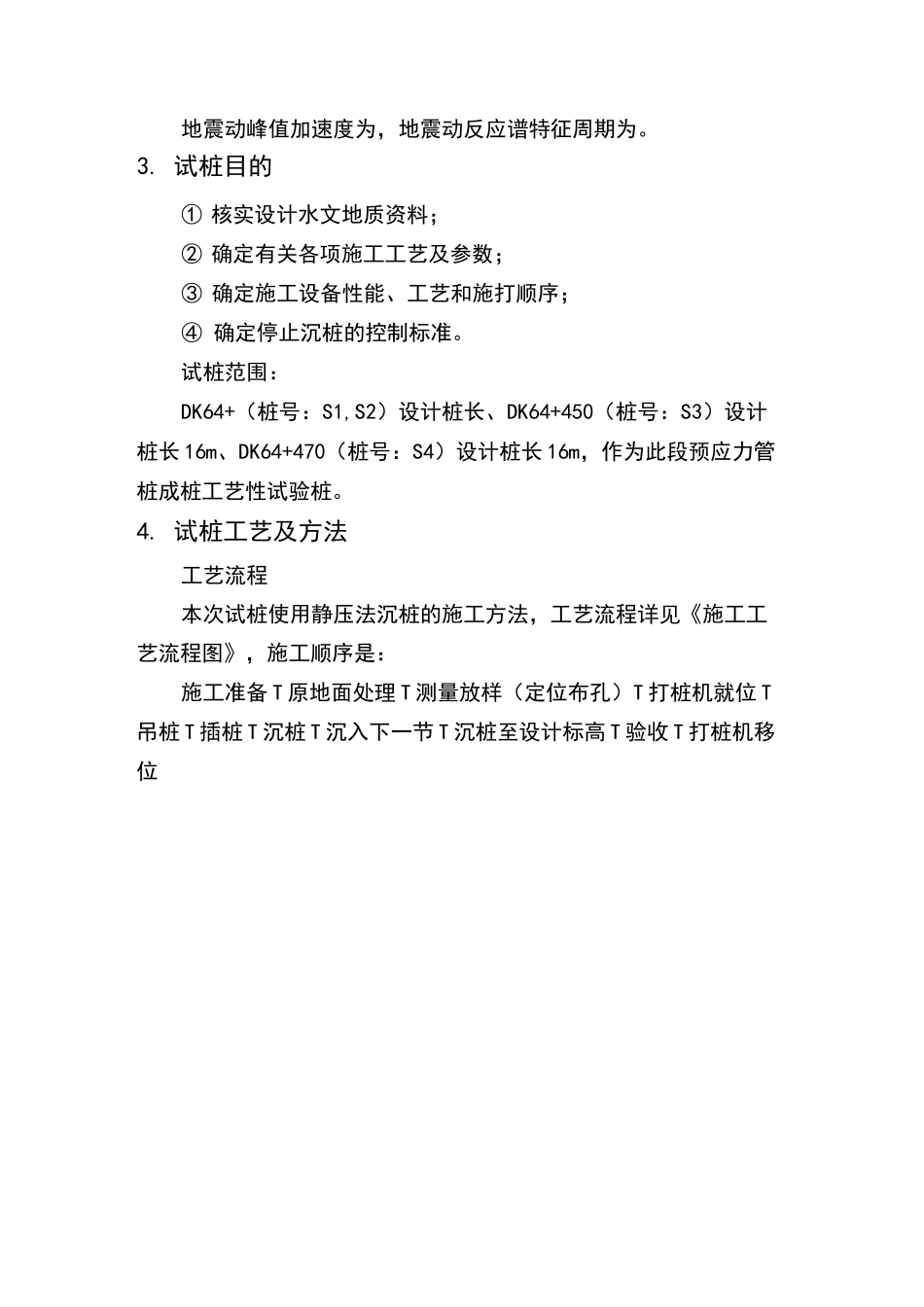

目录1........................................................工程概况 12........................................................地质岩性及水文地质 13........................................................试桩目的 24........................................................试桩工艺及方法 2工艺流程 2工艺方法 3成桩质量检验 8人员及机械配置表 85.......................................................结论 106.......................................................附件 10预应力管桩静压法试桩工艺性总结报告1. 工程概况根据设计要求,DK64+〜DK64+661 范围内路基主体地基加固处理方式采用预应力管桩加固。管桩布置方式为:桩径,桩间距,正方形布置;DK64+、DK64+623 涵洞影响范围内桩顶设 C35 钢筋混凝土桩帽,桩帽尺寸 XX,其上设厚碎石+中粗砂垫层,中粗砂内铺设一层单向塑料聚丙烯土工格栅(TGDG260 型,选用一次拉伸成型,无焊接点的土工格栅),两端回折不少于,其下铺设一层土工布。其余预应力管桩加固范围内桩顶设 C35 钢筋混凝土筏板,厚。筏板下设厚 C15 混凝土找平层。管桩采用 PHC-AB500-100 型预应力管桩,桩径,管桩直接购买合格成品运输至施工现场。2. 地质岩性及水文地质(1)1-1:人工填土;(2)2-1:淤泥,软塑,11 级,o0=40kpa;(2)3-1:粉质黏土,褐黄色,软塑,11 级,o0=120kpa;(2)3-2:粉质黏土,硬塑,11 级,o0=150kpa;(2)6-3:细砂,饱和,中密,丨级,o0=120kpa;(2)8-3 : 中 砂 , 稍 密 ~ 中 密 , 饱 和 , 丨 级 ,Y=20kpa/?,Cu=0kpa,$u=35°,Es=20MPa,o0=180kpa;(2)10-3 细圆砾土,中密,饱和,111 级,o0=300kpa。(20)2-2,泥质砂岩,Ex,强风化,IV 级;o0=300kpa。(20)2-3,泥质砂岩,Ex,弱风化,V 级;o0=400kpa。本工点地处,河流一级阶地,地势平坦,海拔高度一般以 21m-25m 为主,沿线地表水系发育,沟渠密布,多堤埦、鱼塘,具有明显的水网化特点。沿线均开辟为村舍、稻田。有村级道路相通。地层岩性及工程地质特征如下:地震动峰值加速度为,地震动反应谱特征周期为。3. 试桩目的① 核实设计水文地质资料;② 确定有关各项施工工艺及参数;③ 确定施工设备性能、工艺和施打顺序;④ 确定停止沉桩的控制标准。试桩范围:DK64+(桩号:S1,S2)设计桩长、DK64+450(桩号:S3)设计桩长 16m、DK64+470(桩号:S4)设计桩...
